TRAVAUX BÂTIMENTS

Rénovation énergétique du Rougier

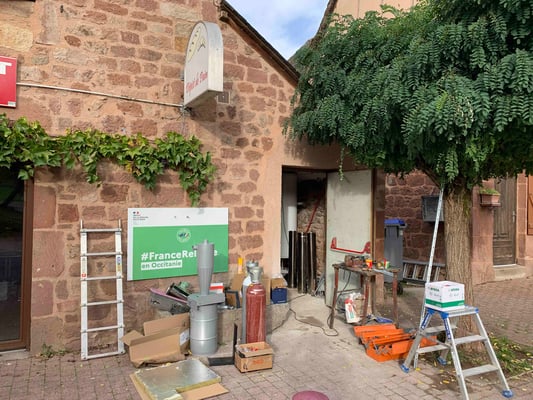

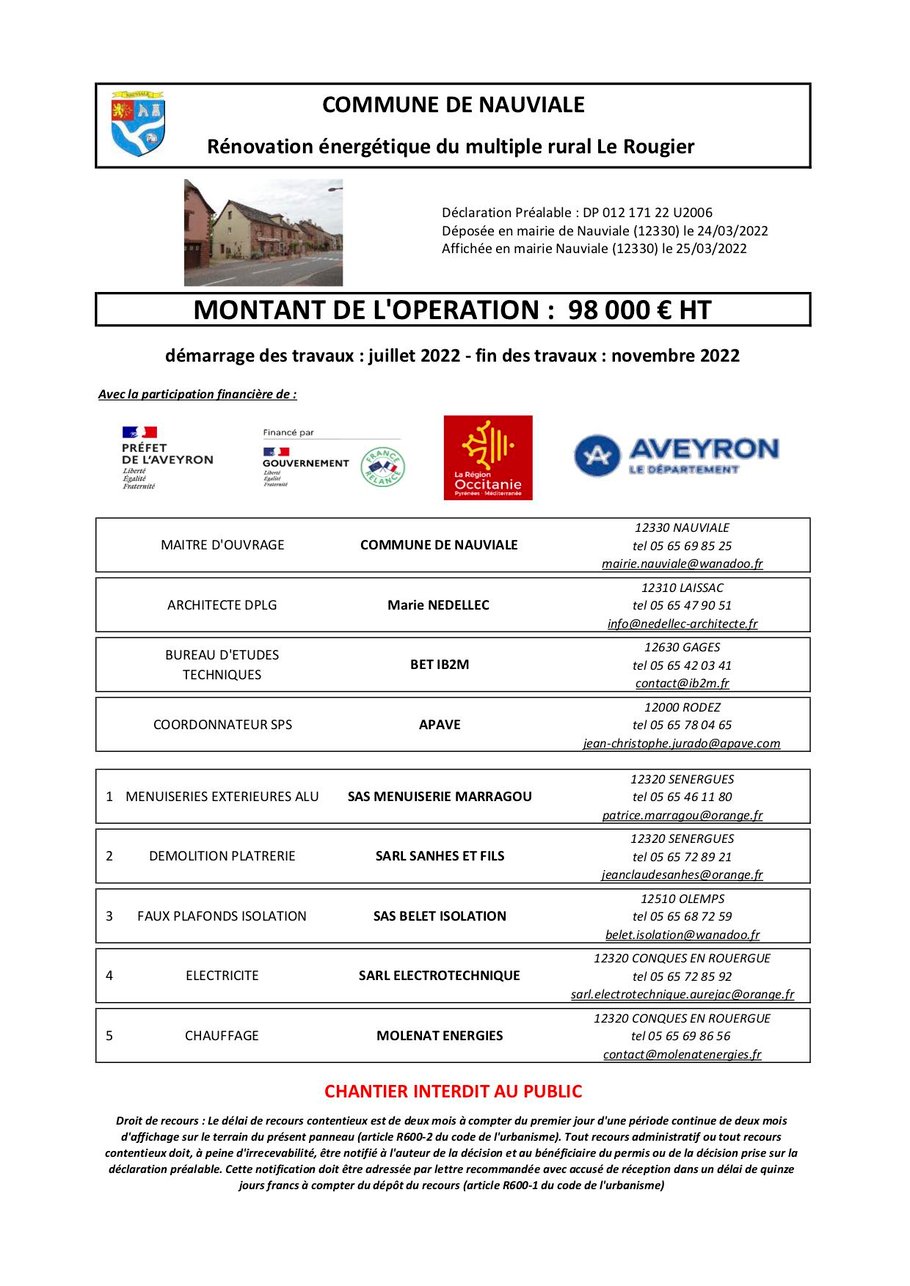

Les travaux de rénovation énergétique du multiple rural Le Rougier ont débuté le 18 juillet 2022.

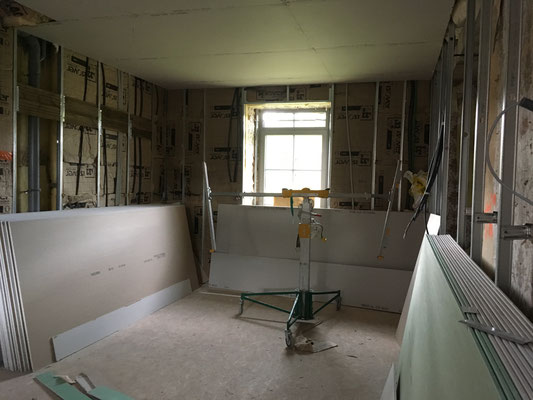

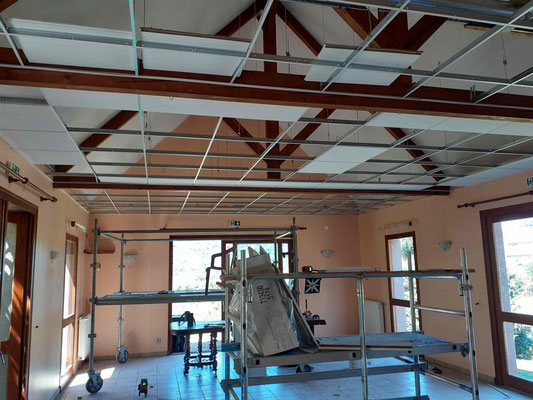

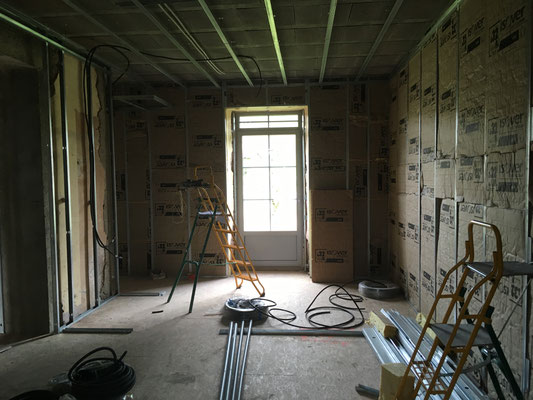

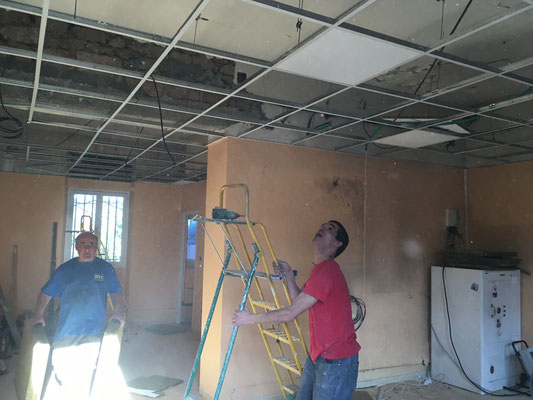

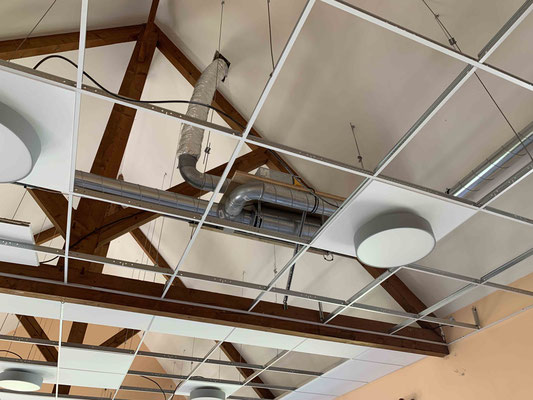

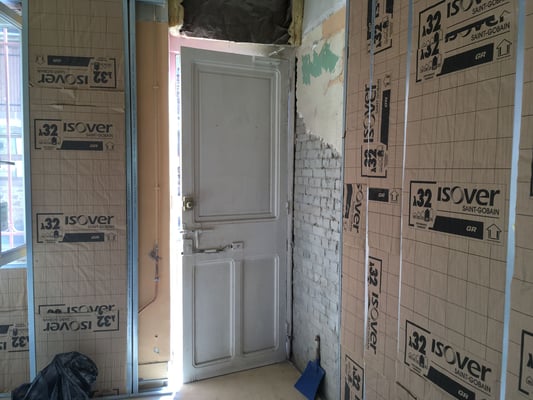

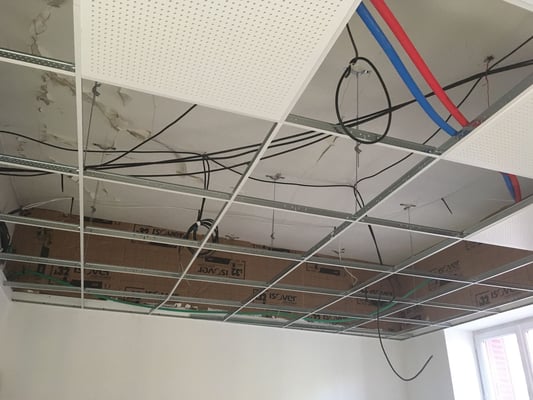

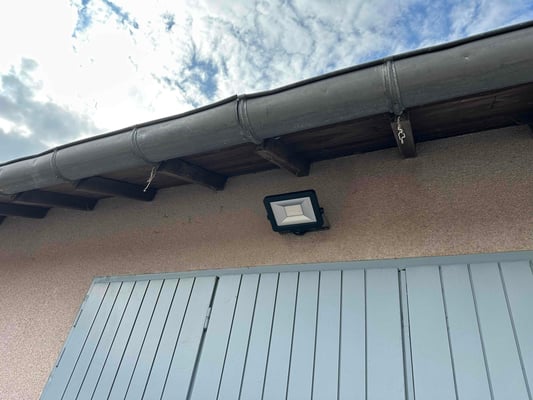

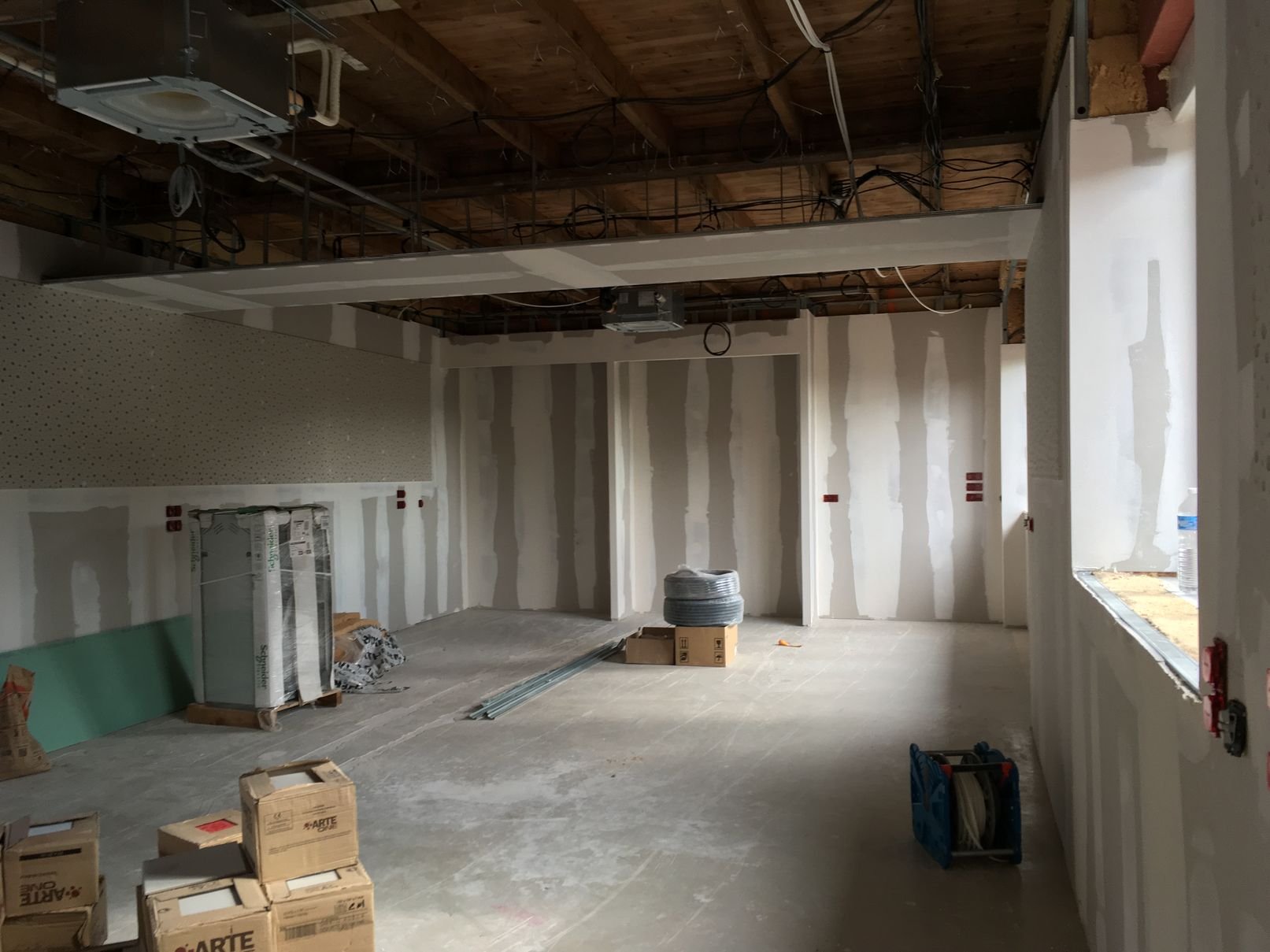

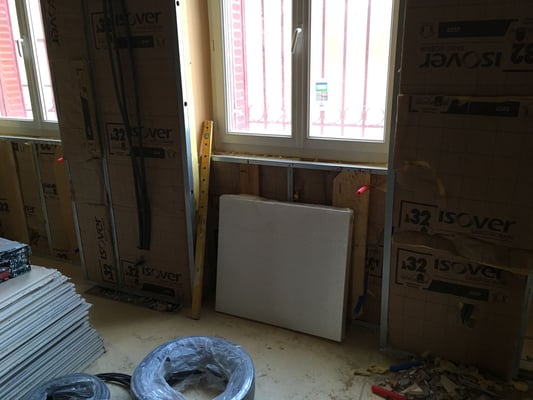

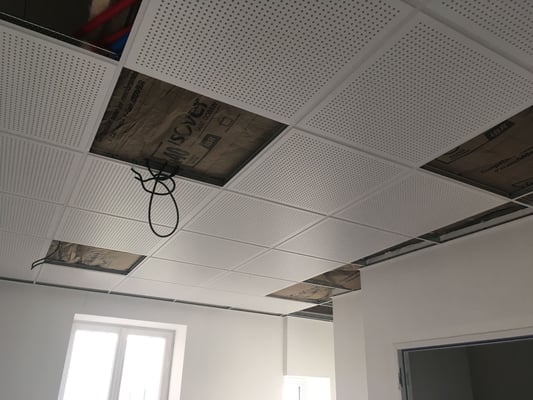

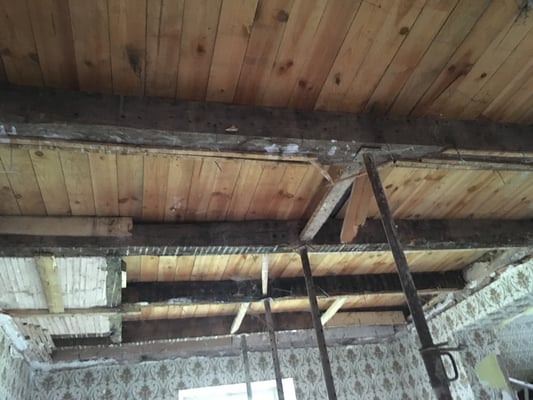

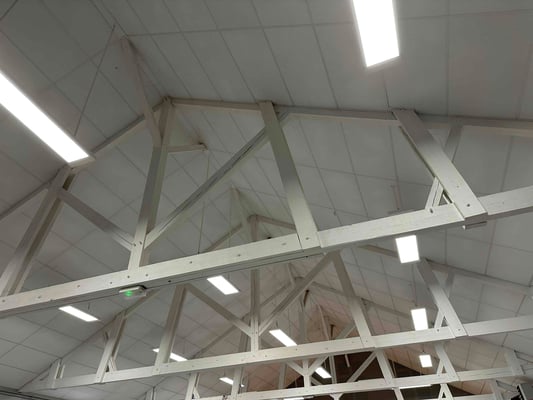

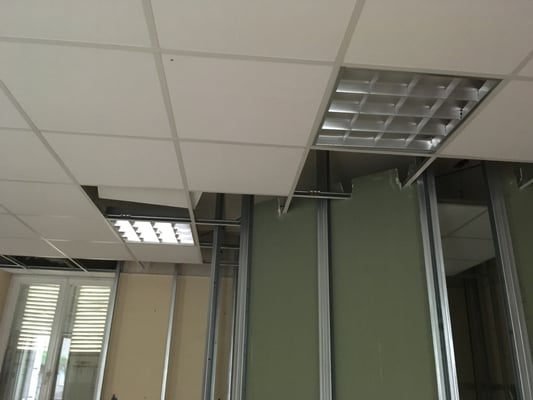

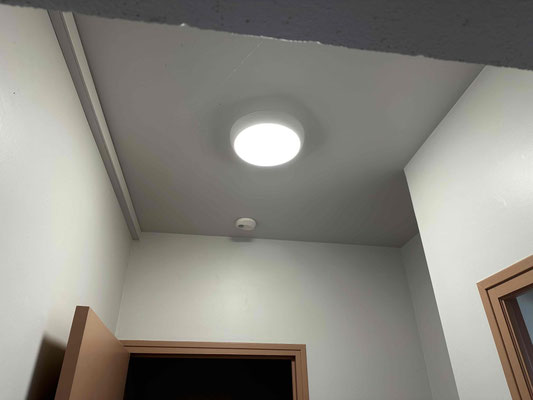

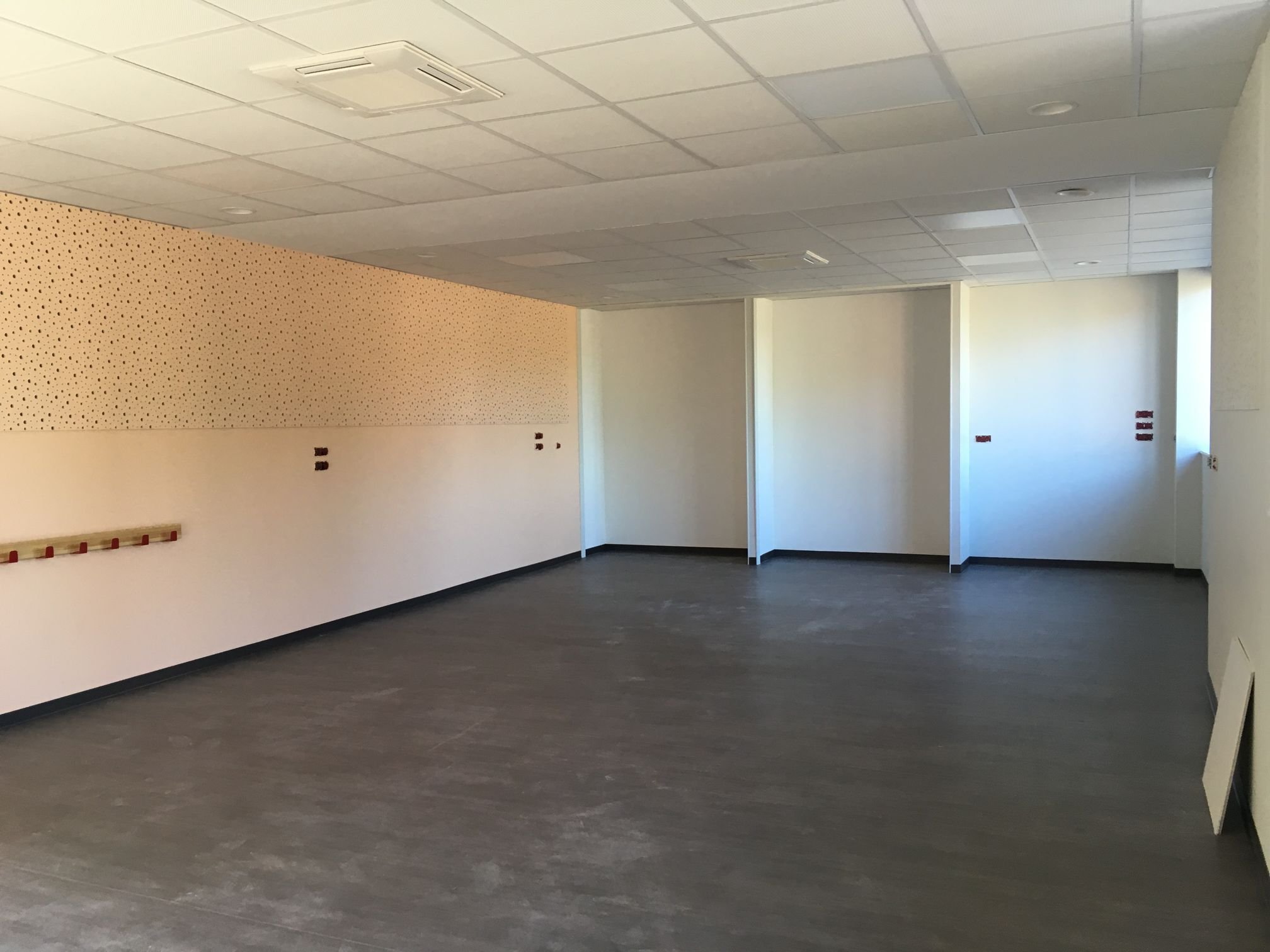

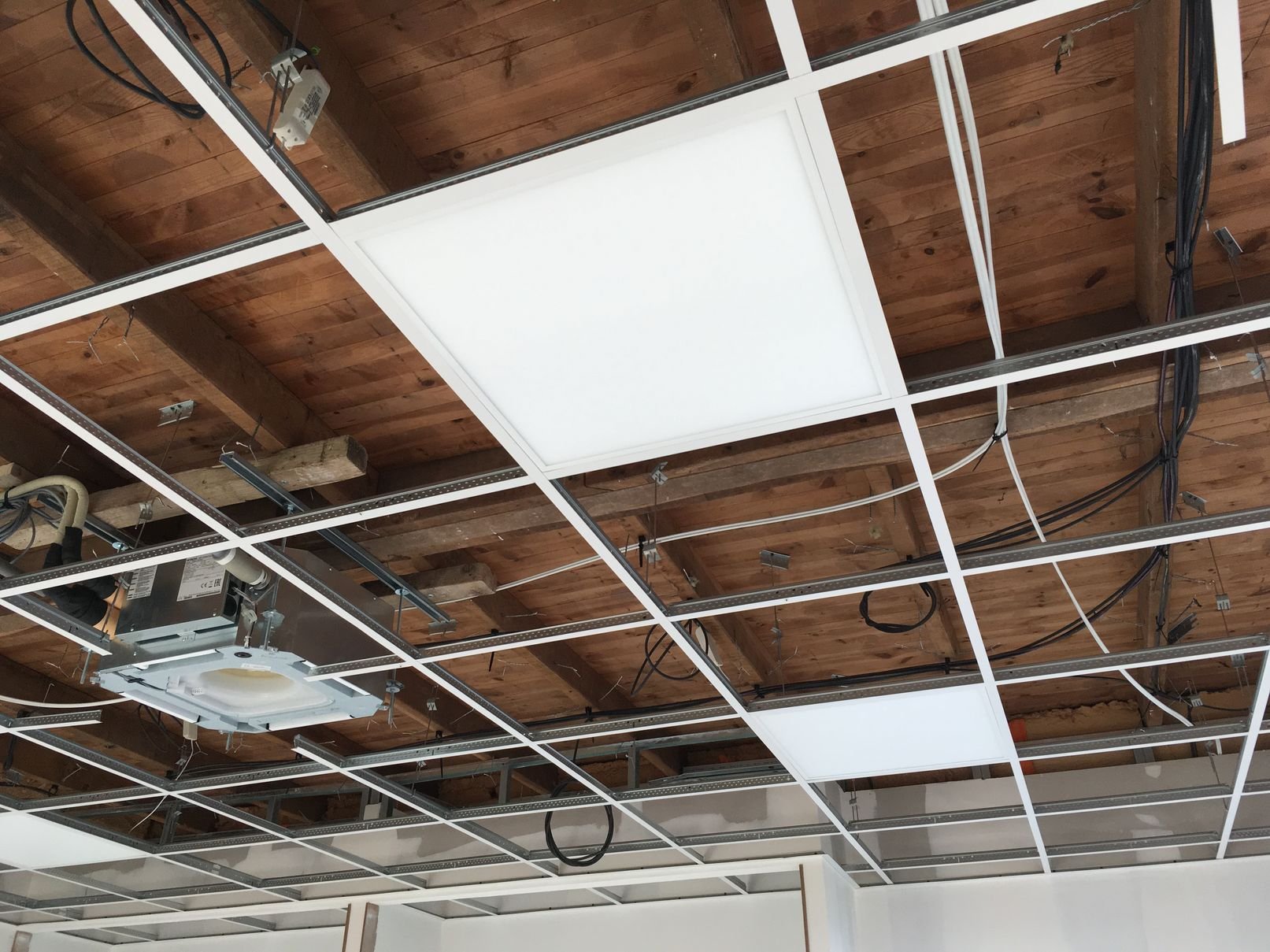

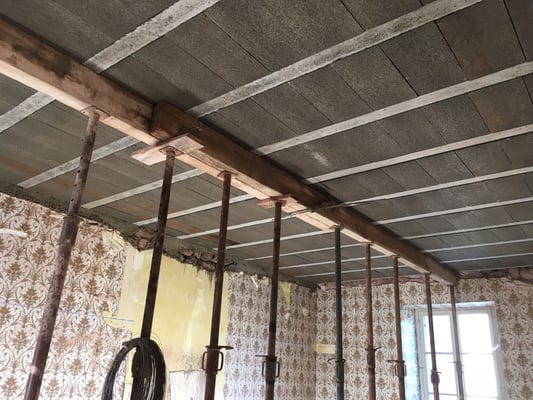

La première phase a consisté à la mise en oeuvre d'un nouveau plafond dans la salle de restaurant. Ce dernier est isolé et intègre des nouveaux luminaires led. Il doit permettre une économie sur le chauffage et un meilleur confort acoustique.

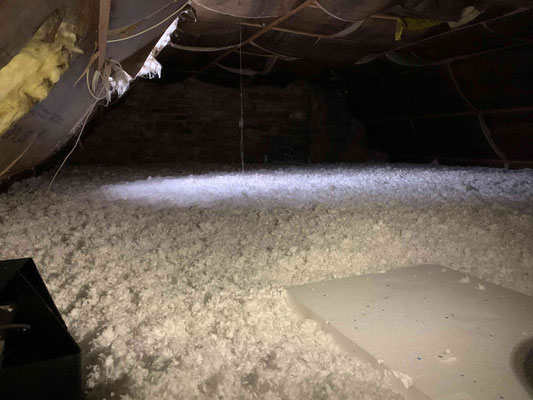

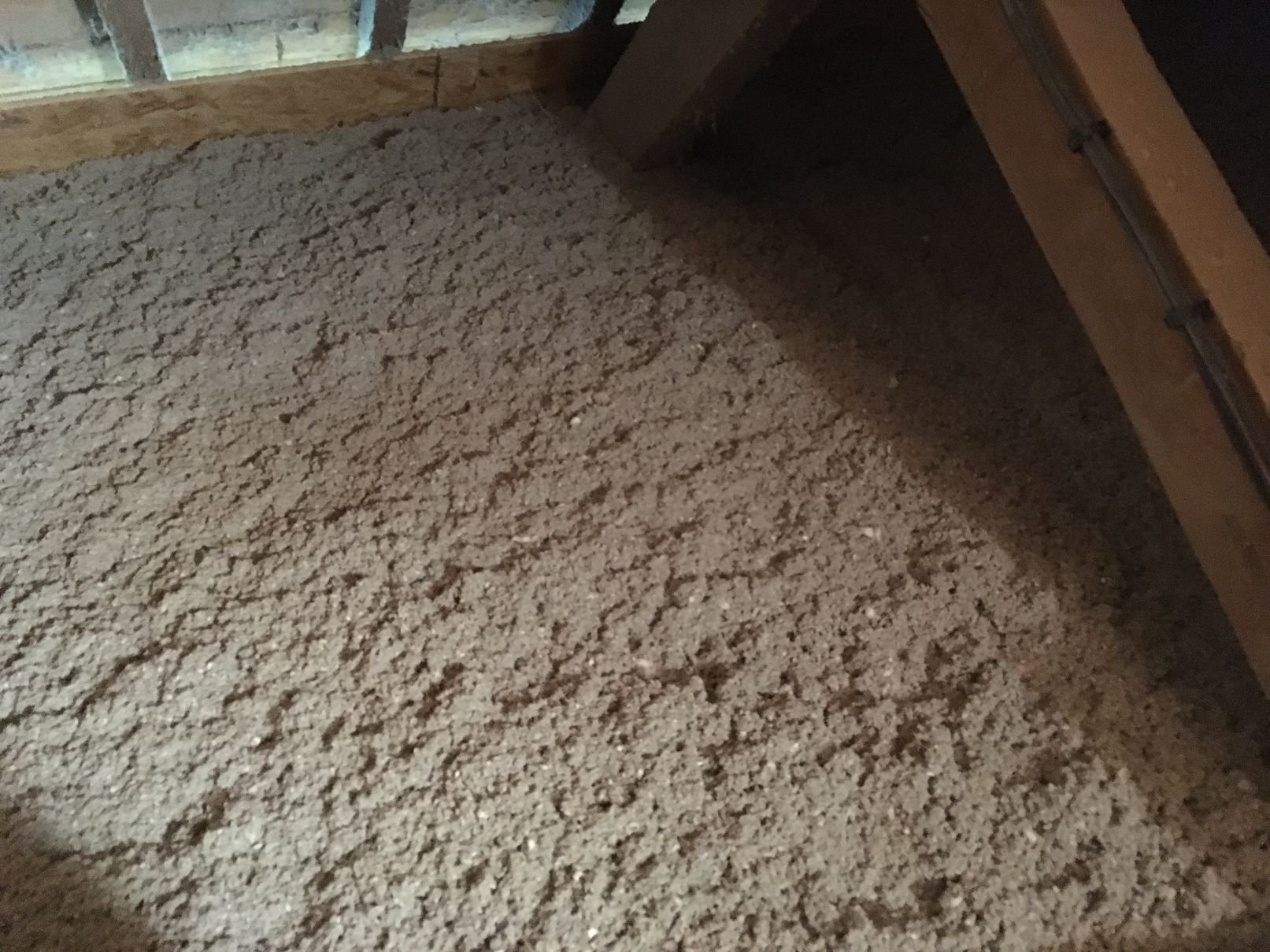

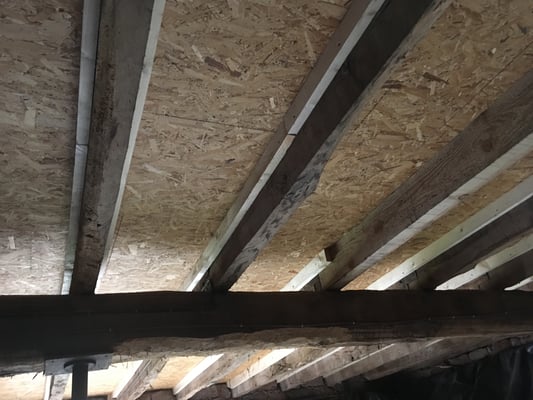

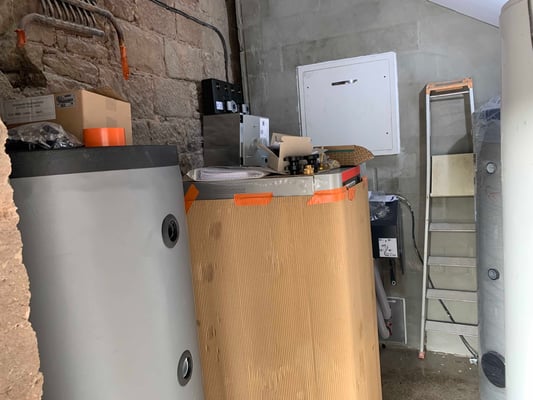

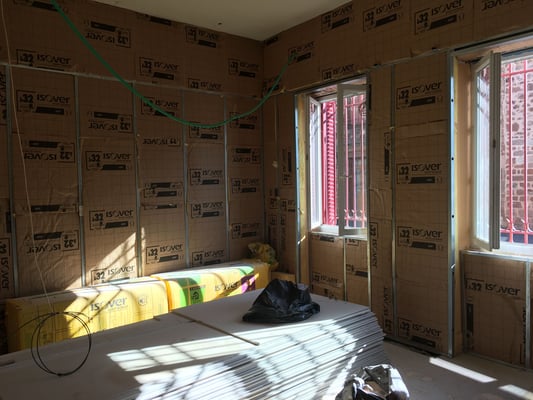

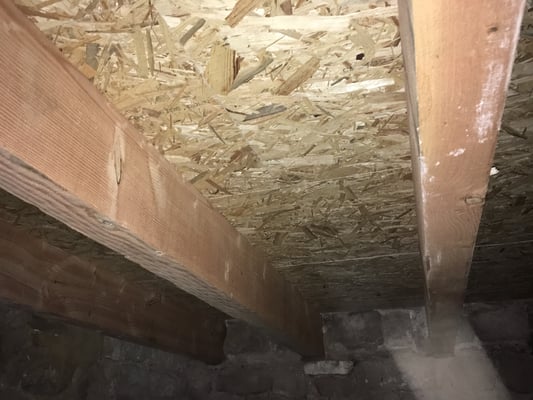

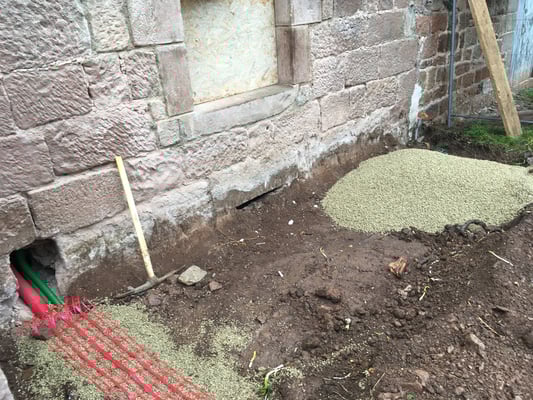

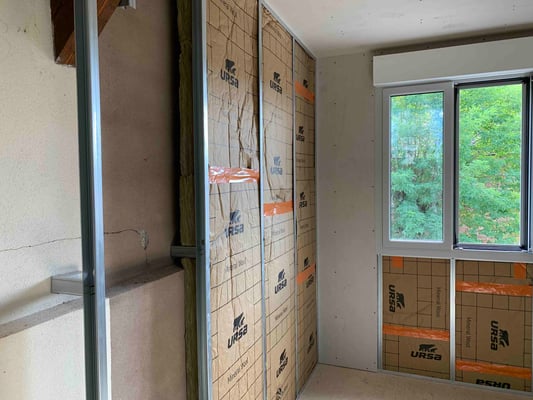

La deuxième phase débutée début septembre a consisté à la dépose de l'ancienne chaudière fioul, la modification de la chaufferie et la construction du silo à granulé bois. L'isolation des combles a été réalisée au cours du mois de septembre avant la pose de la nouvelle chaudière à granulé bois courant novembre.

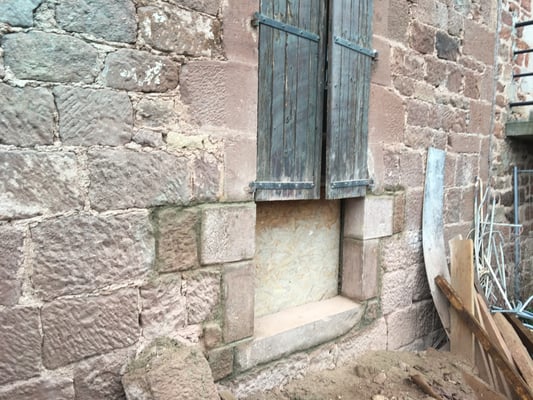

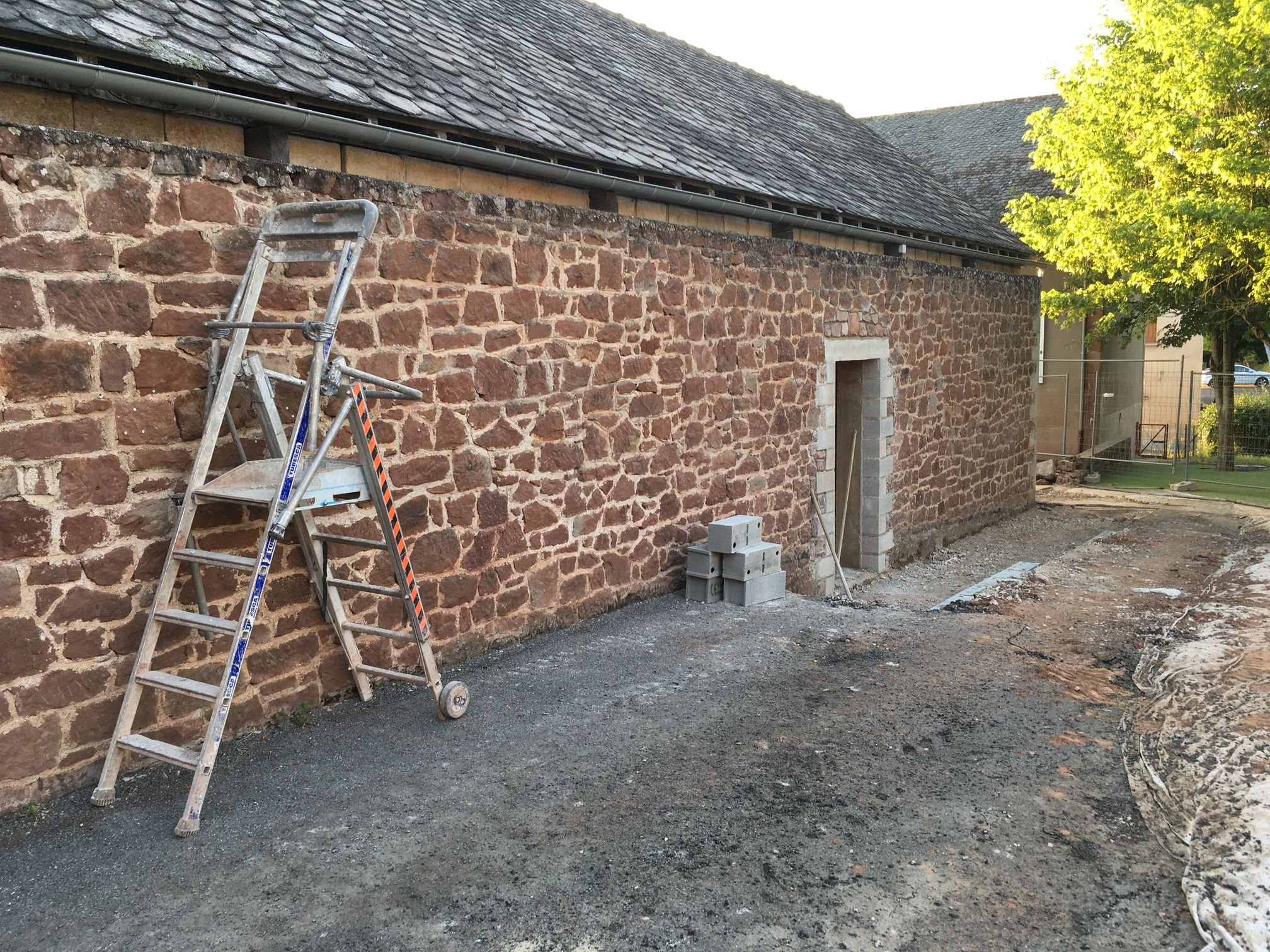

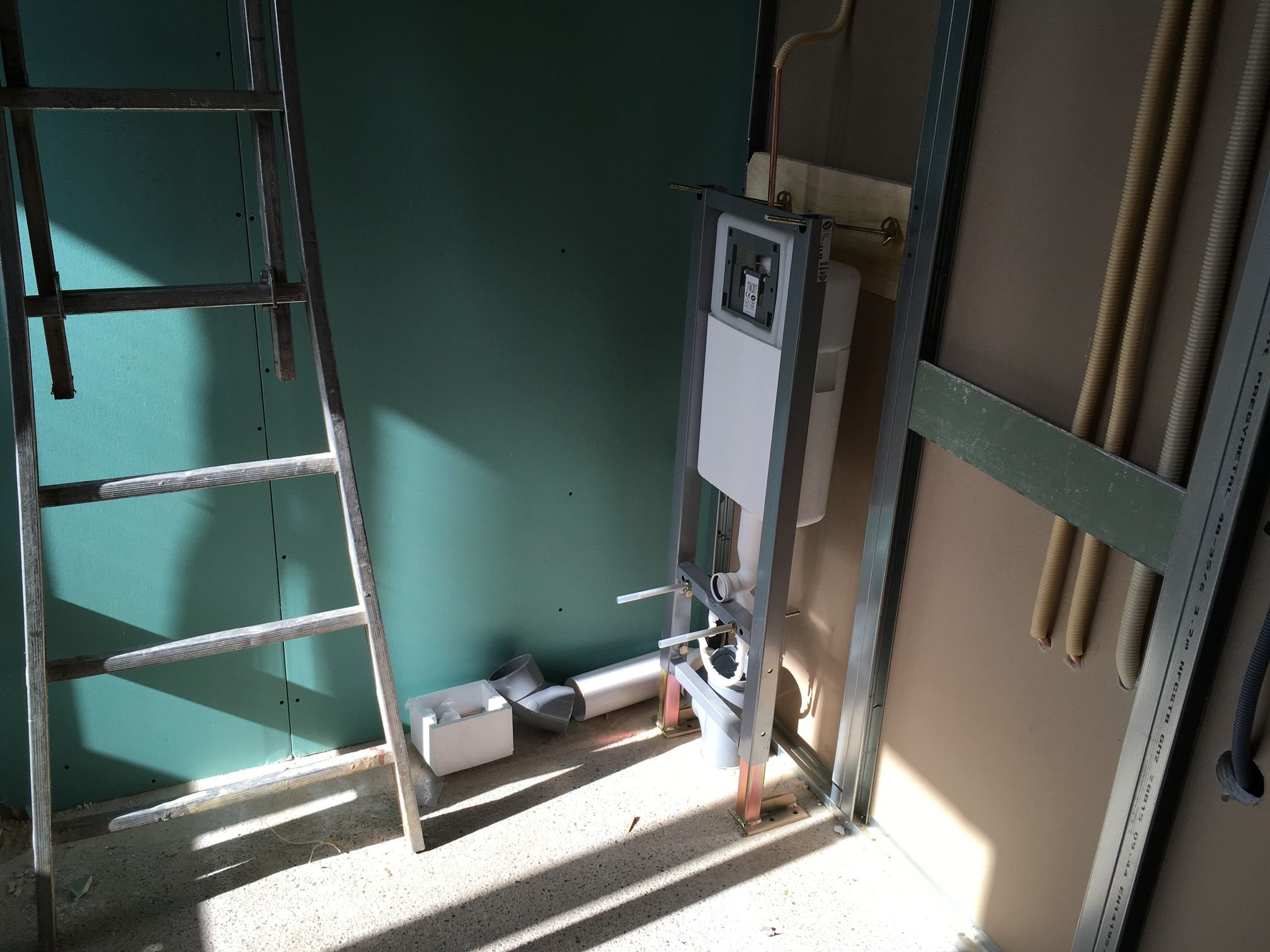

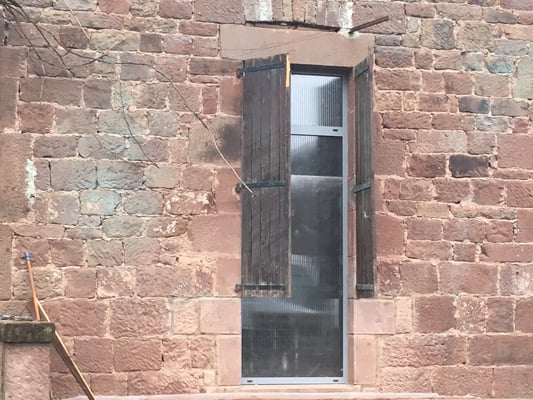

La troisième phase réalisée fin octobre a consisté aux remplacements des huisseries de la salle de restaurant pour améliorer encore l'efficacité énergétique du bâtiment.

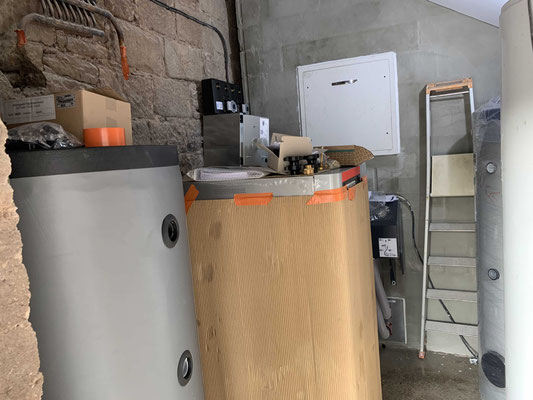

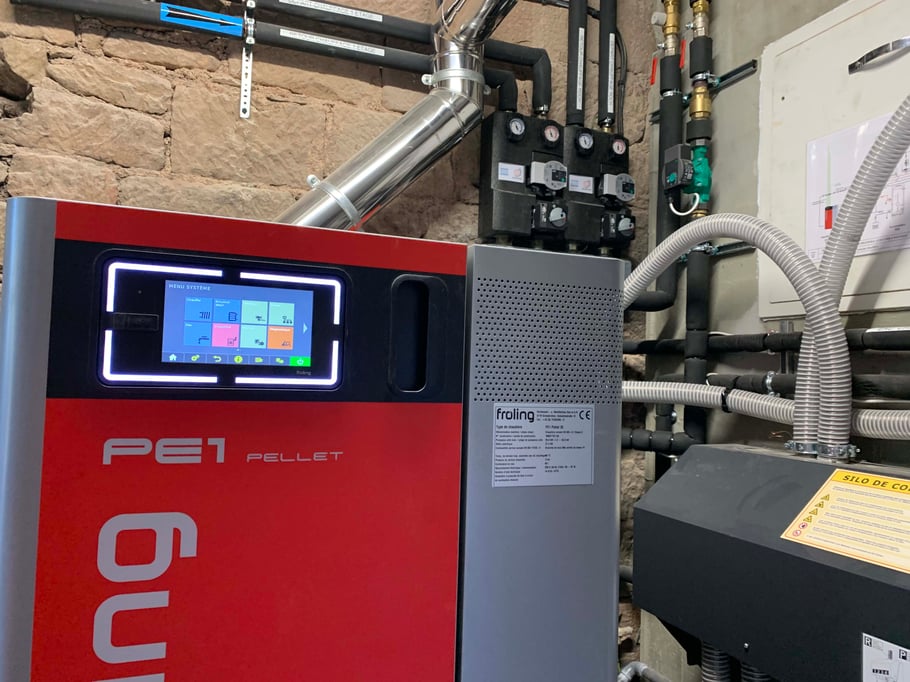

La nouvelle chaudière a été mise en service le 1 décembre et assure le chauffage du bâtiment et la production d'eau chaude sanitaire.

Télécharger
Subvention Etat Plan de Relance
3719_211027110951_001.pdf
Document Adobe Acrobat 1.1 MB

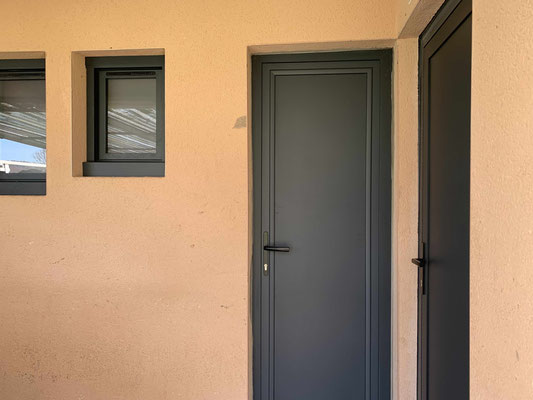

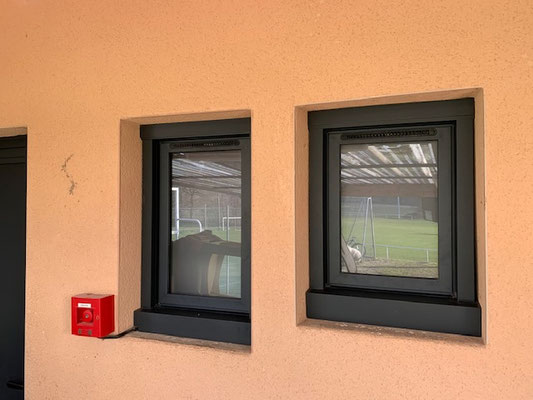

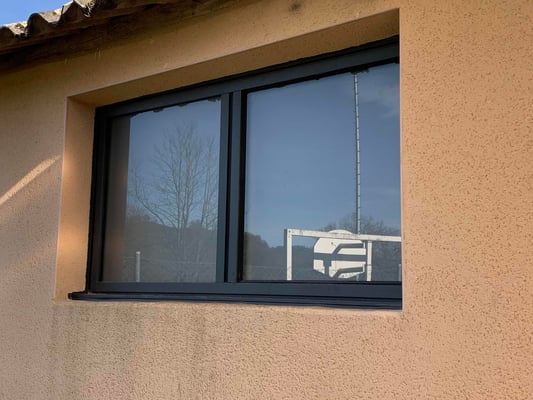

Remplacement des huisseries aux vestiaires du stade

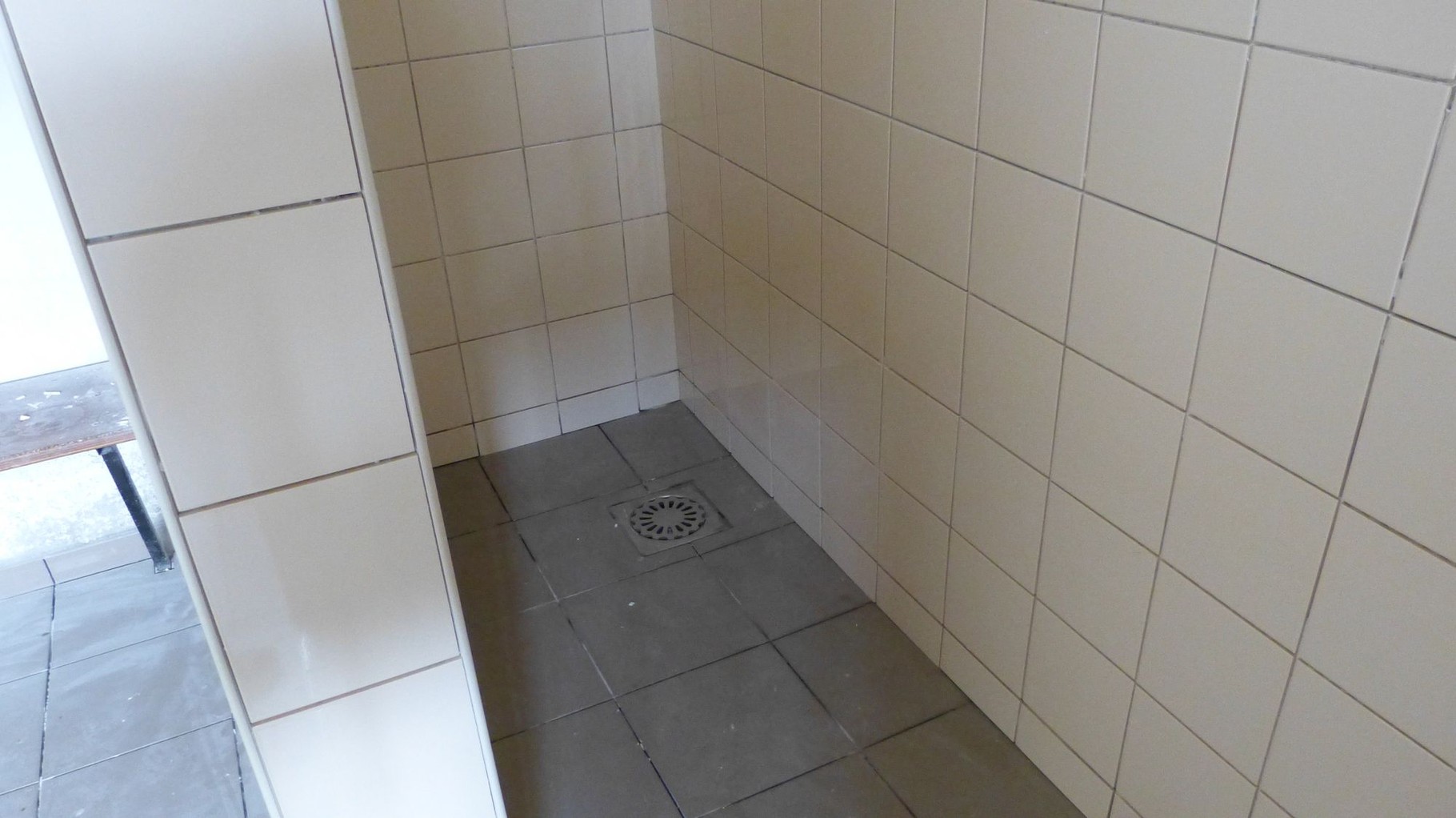

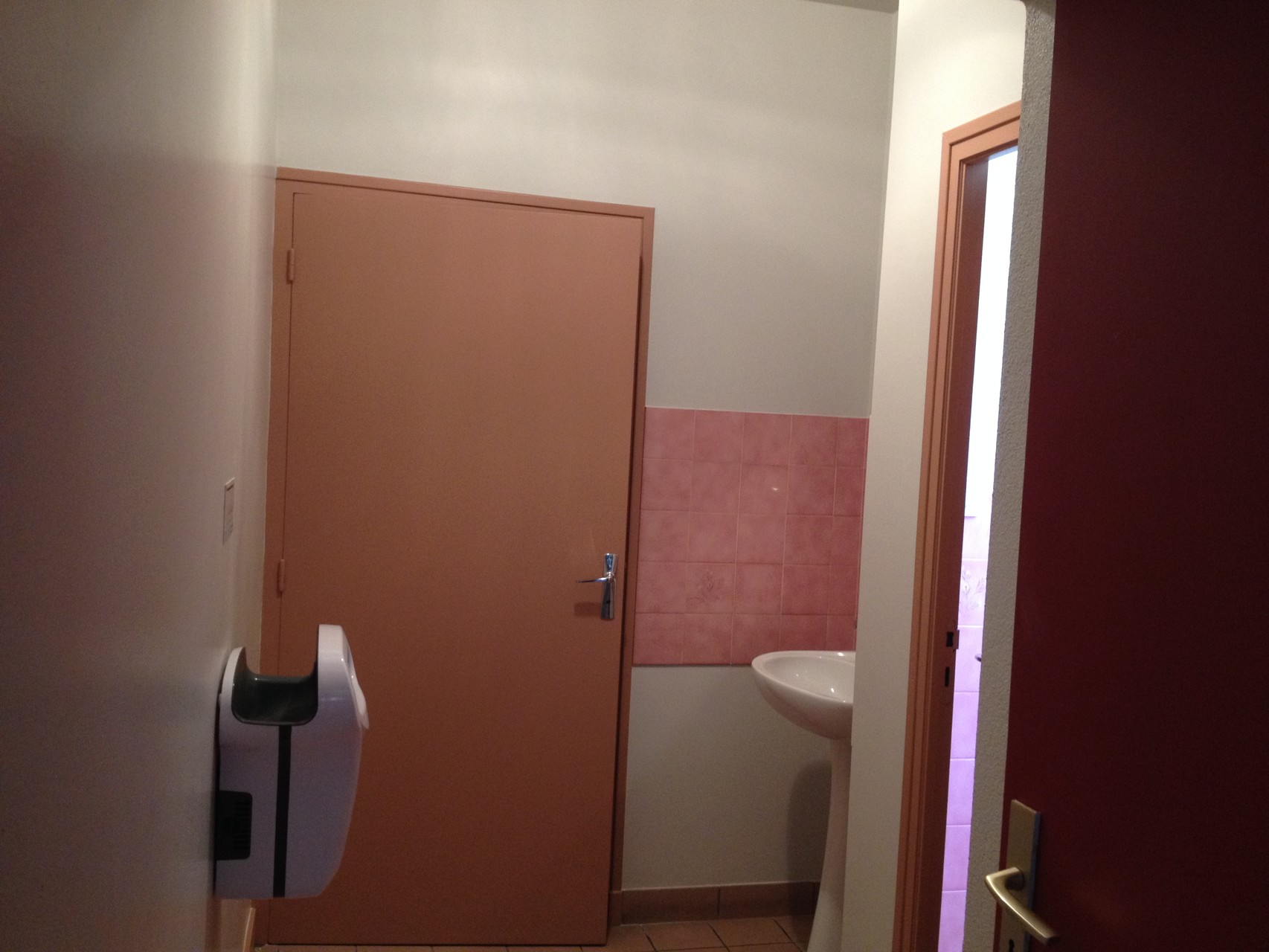

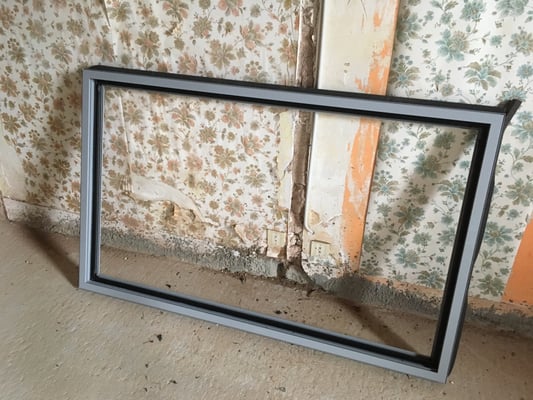

Dans le prolongement de son action de soutien aux associations et à l'économie d'énergie, la commune a engagé ce projet de remplacement de l'ensemble des menuiseries des vestiaires.

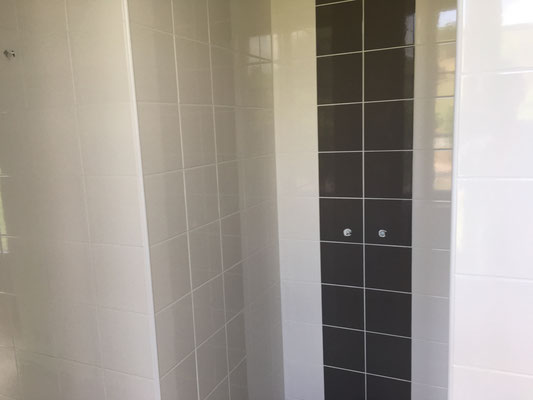

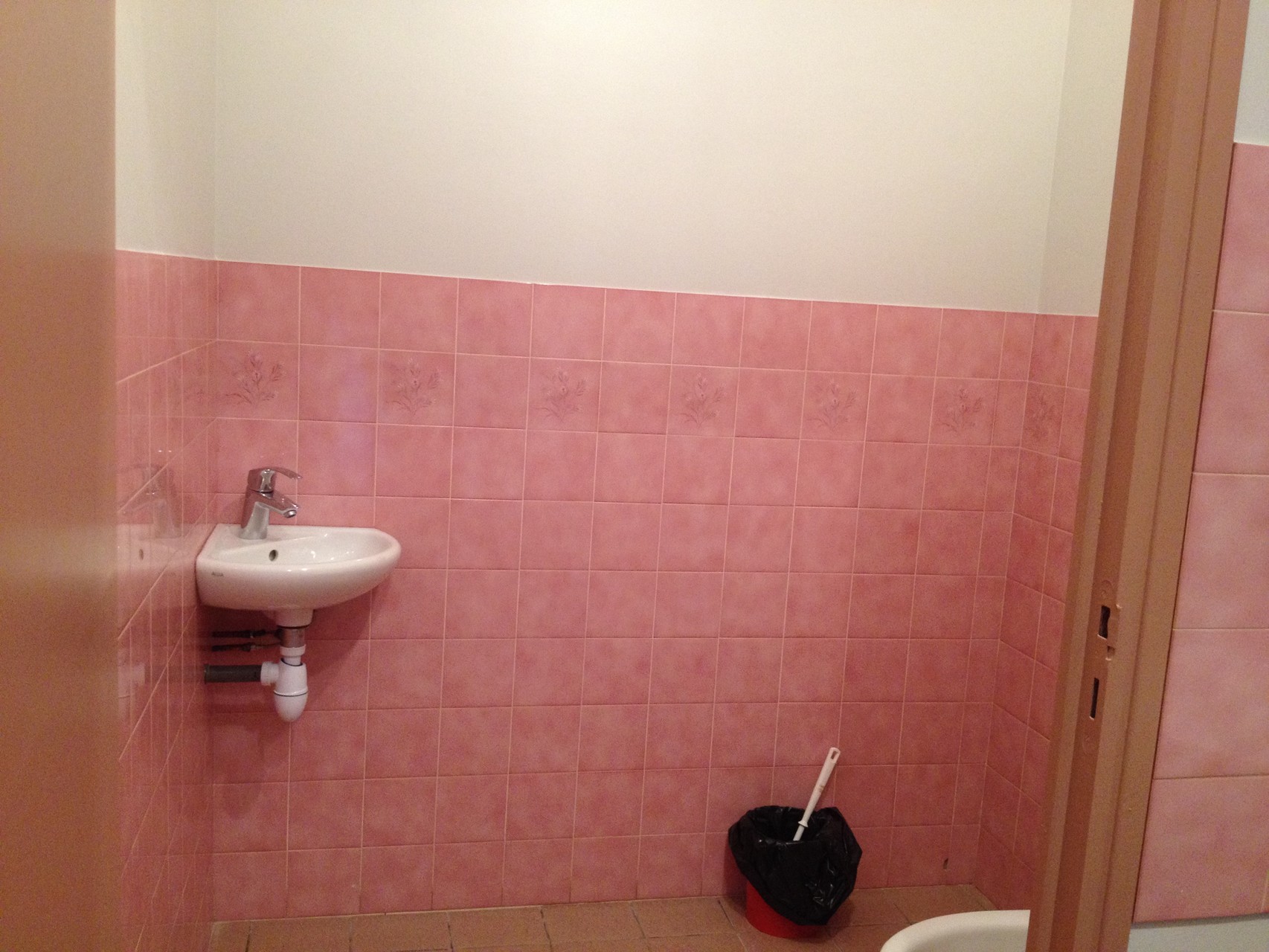

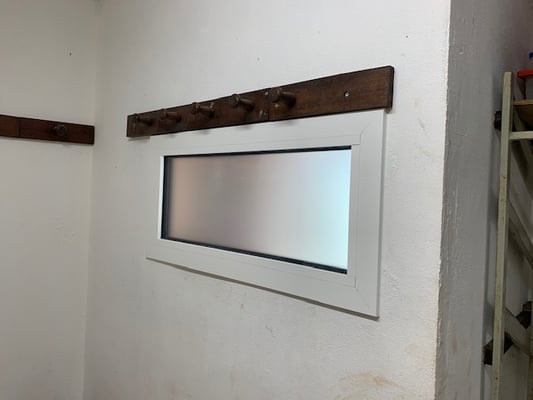

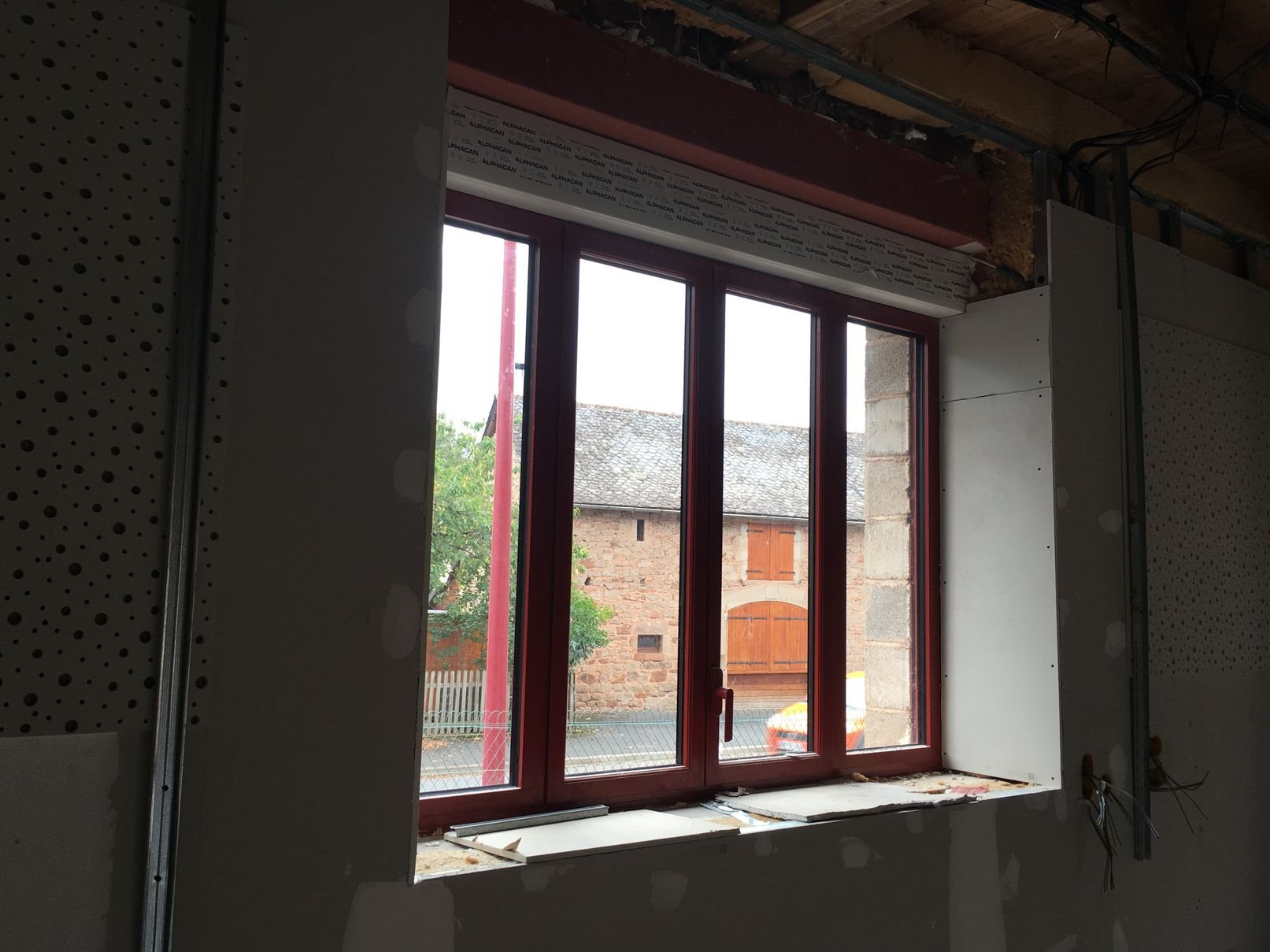

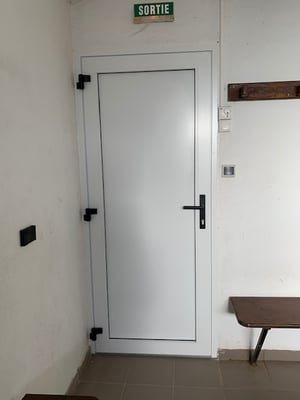

Les nouvelles fenêtres permettent maintenant une aération et les portes sécurisées isolent correctement du froid.

les travaux ont été réalisés début décembre par l'entreprise ABITA de Saint Felix de Lunel pour un montant de 15 436 euros TTC.

Ils sont financés par la commune et avec l'aide :

- de L'Etat au titre de la DETR (4 754 €)

- du département de l'Aveyron (2 971 €)

- de la Fédération Française de Football (1 100 €)

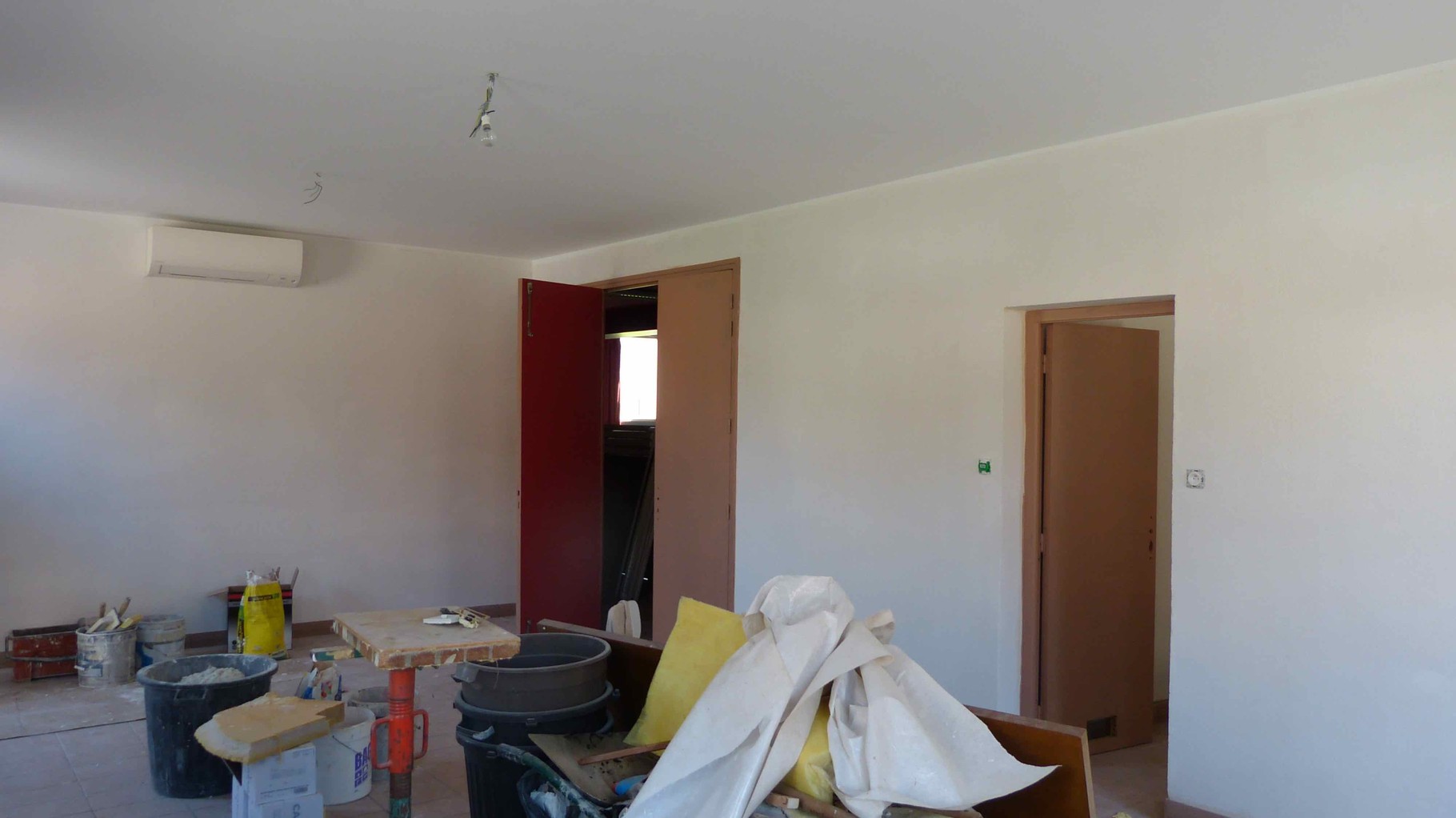

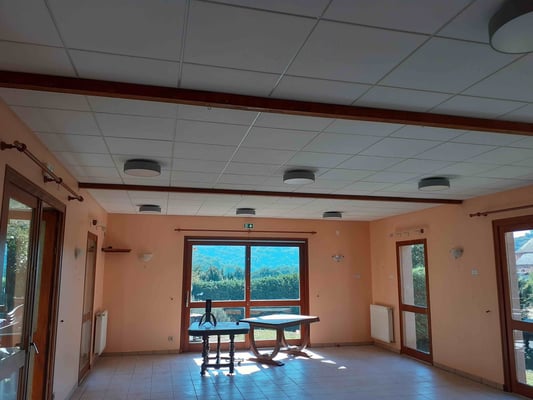

Rénovation énergétique de l'espace associatif de la salle des fêtes

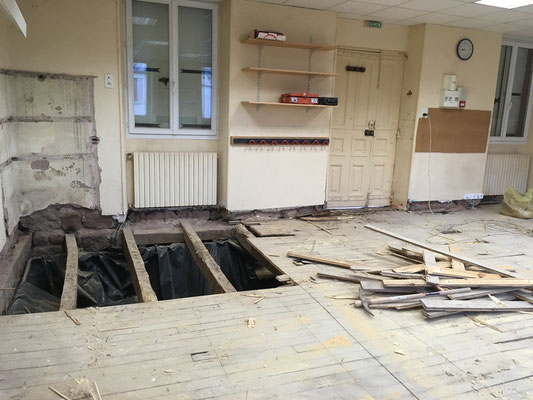

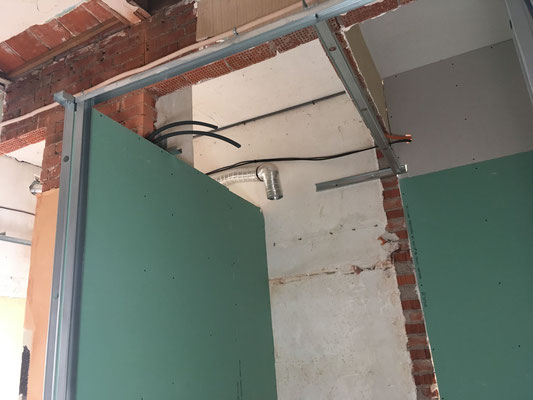

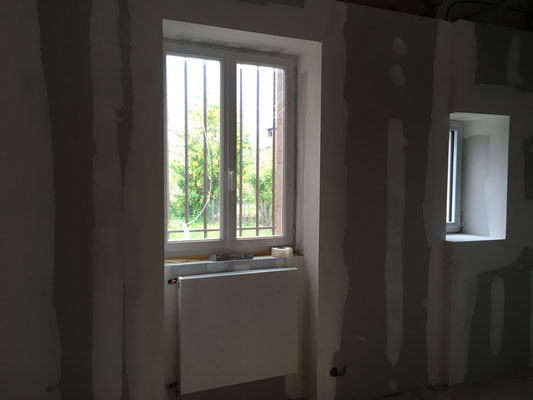

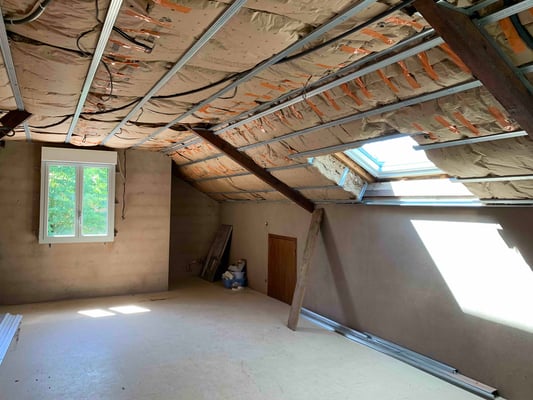

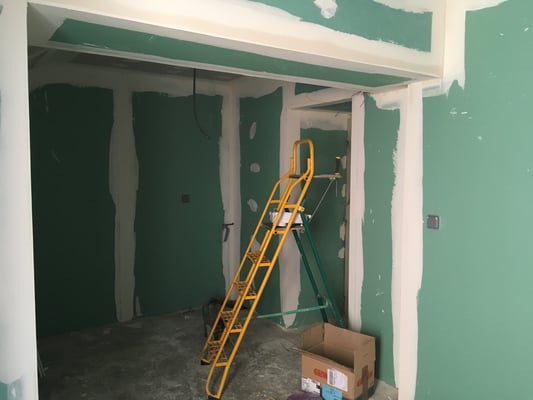

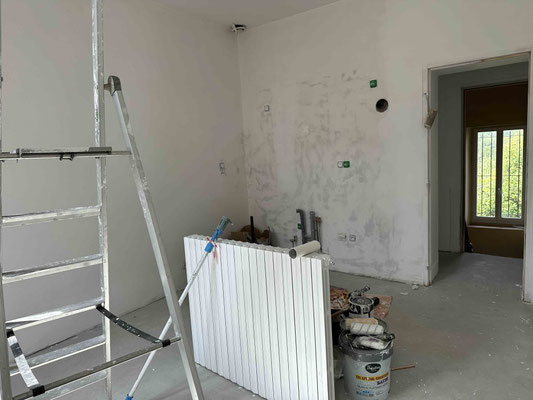

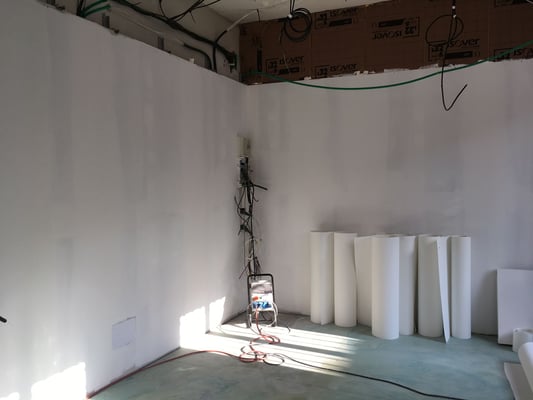

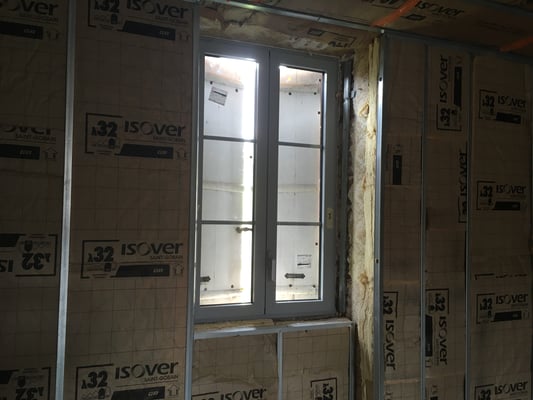

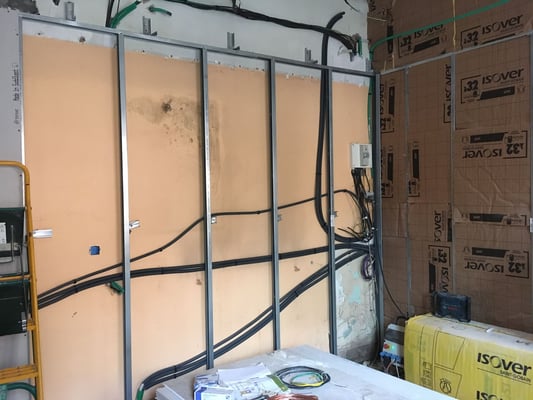

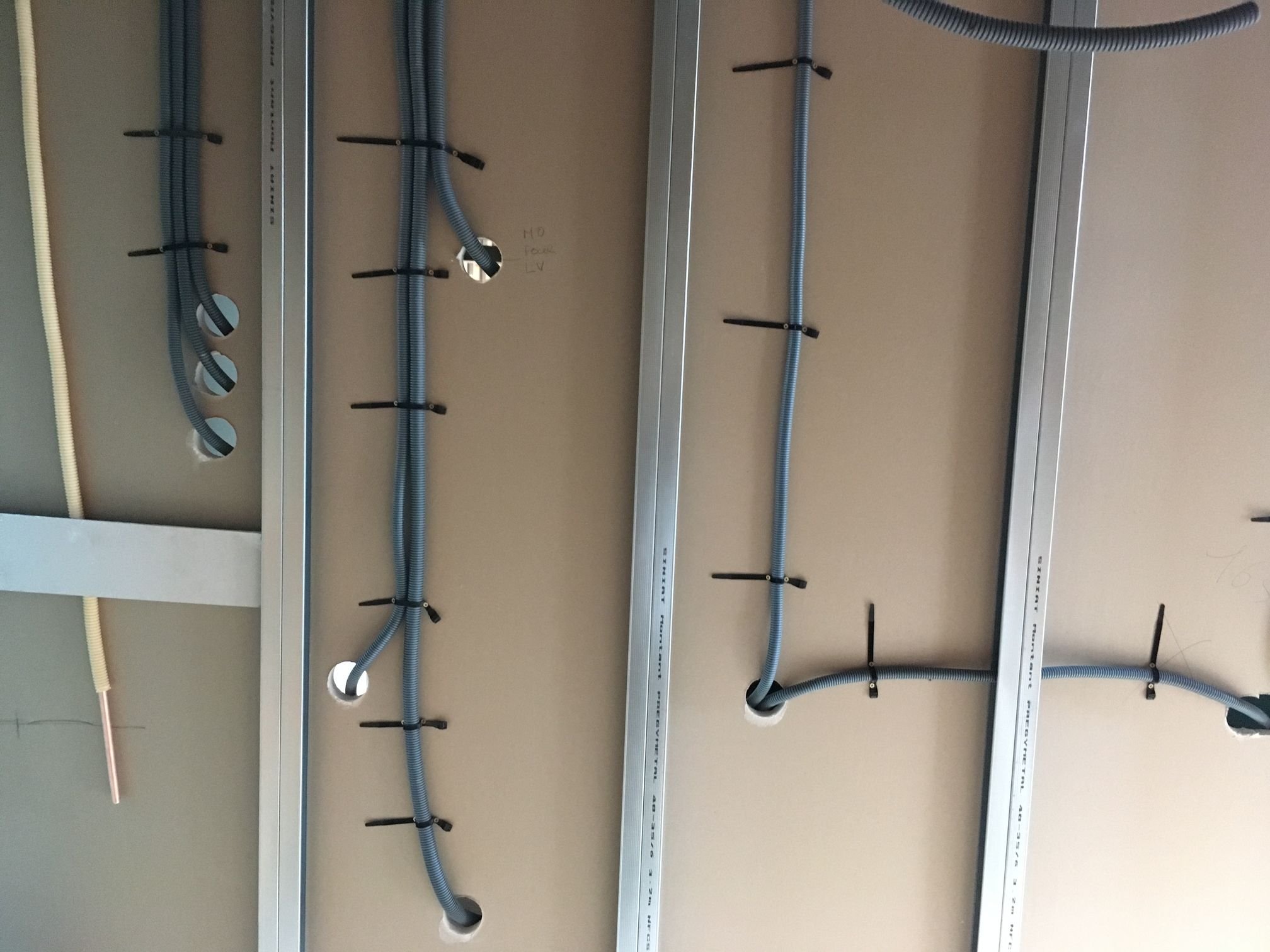

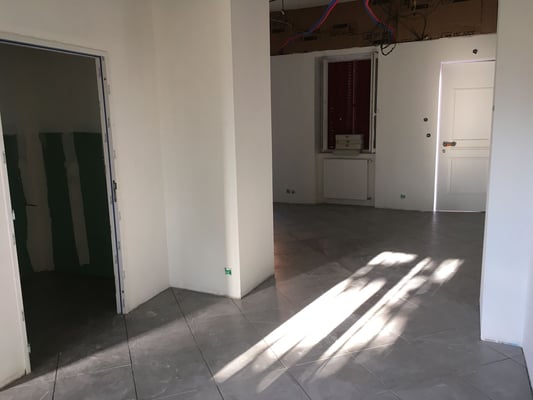

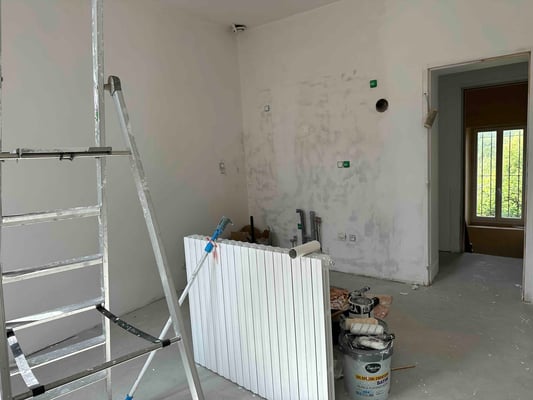

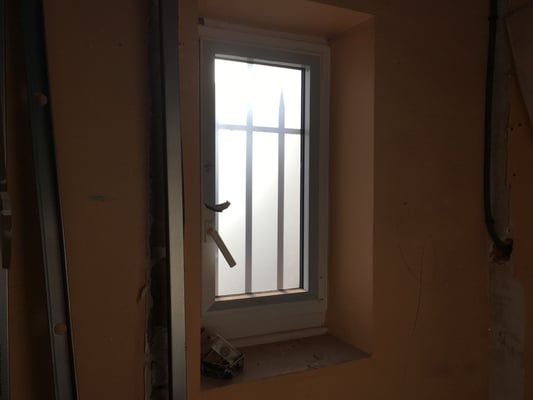

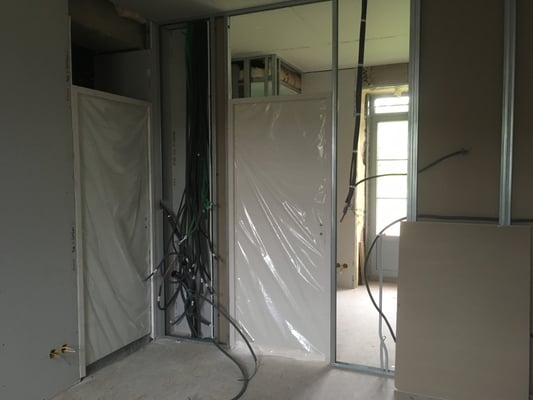

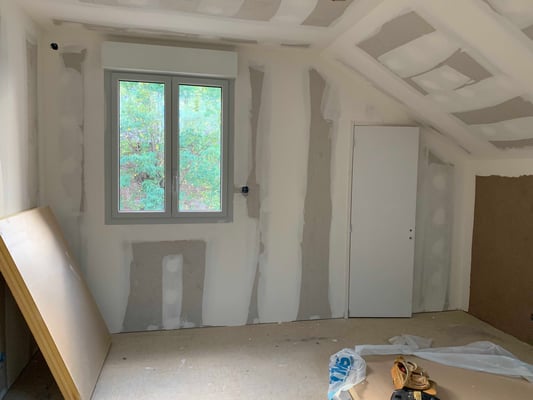

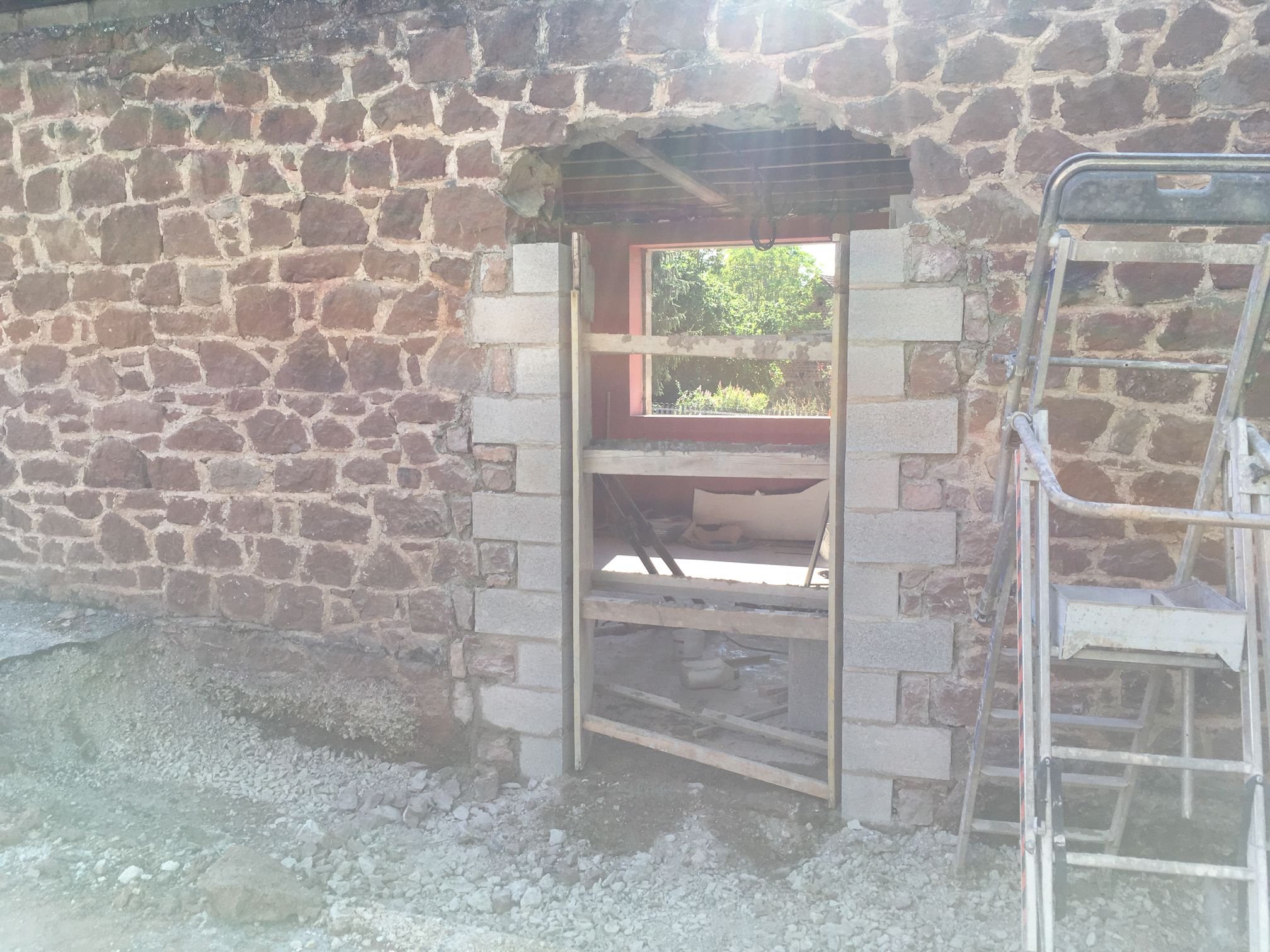

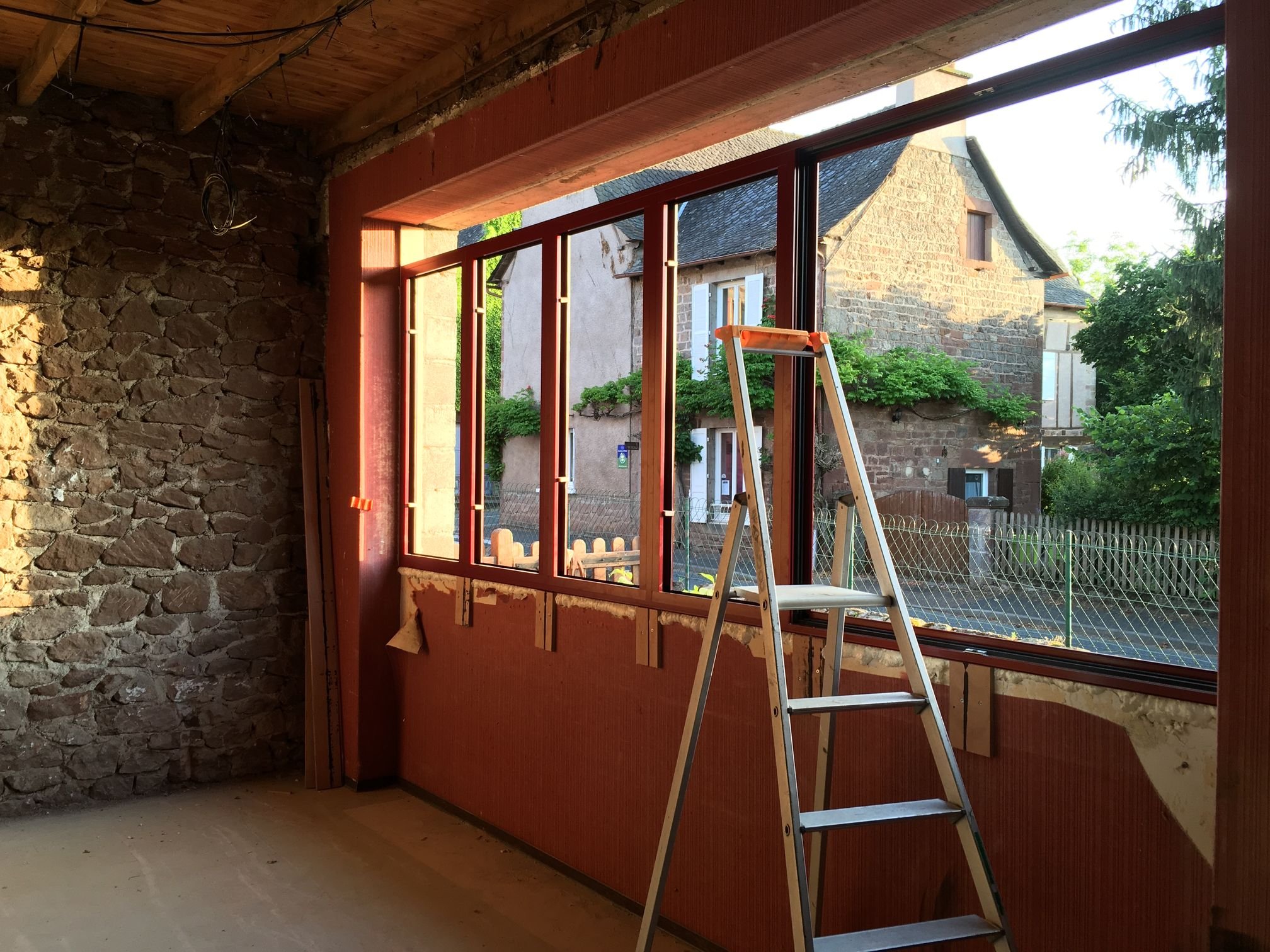

Après les travaux de pose de nouveaux velux, les travaux de remplacement de la fenêtre, la partie isolation et réfection des cloisons ont débuté le mercredi 9 juin.

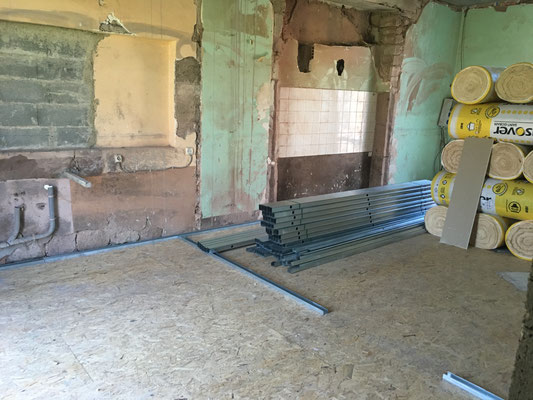

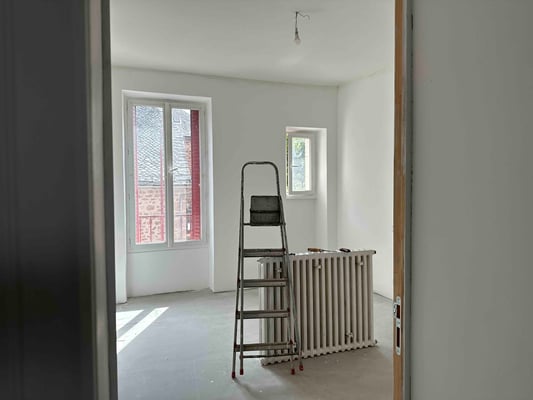

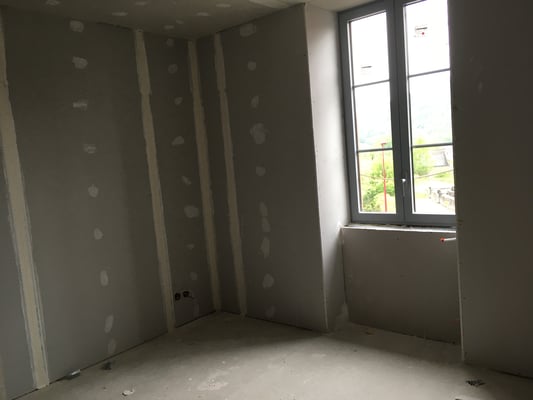

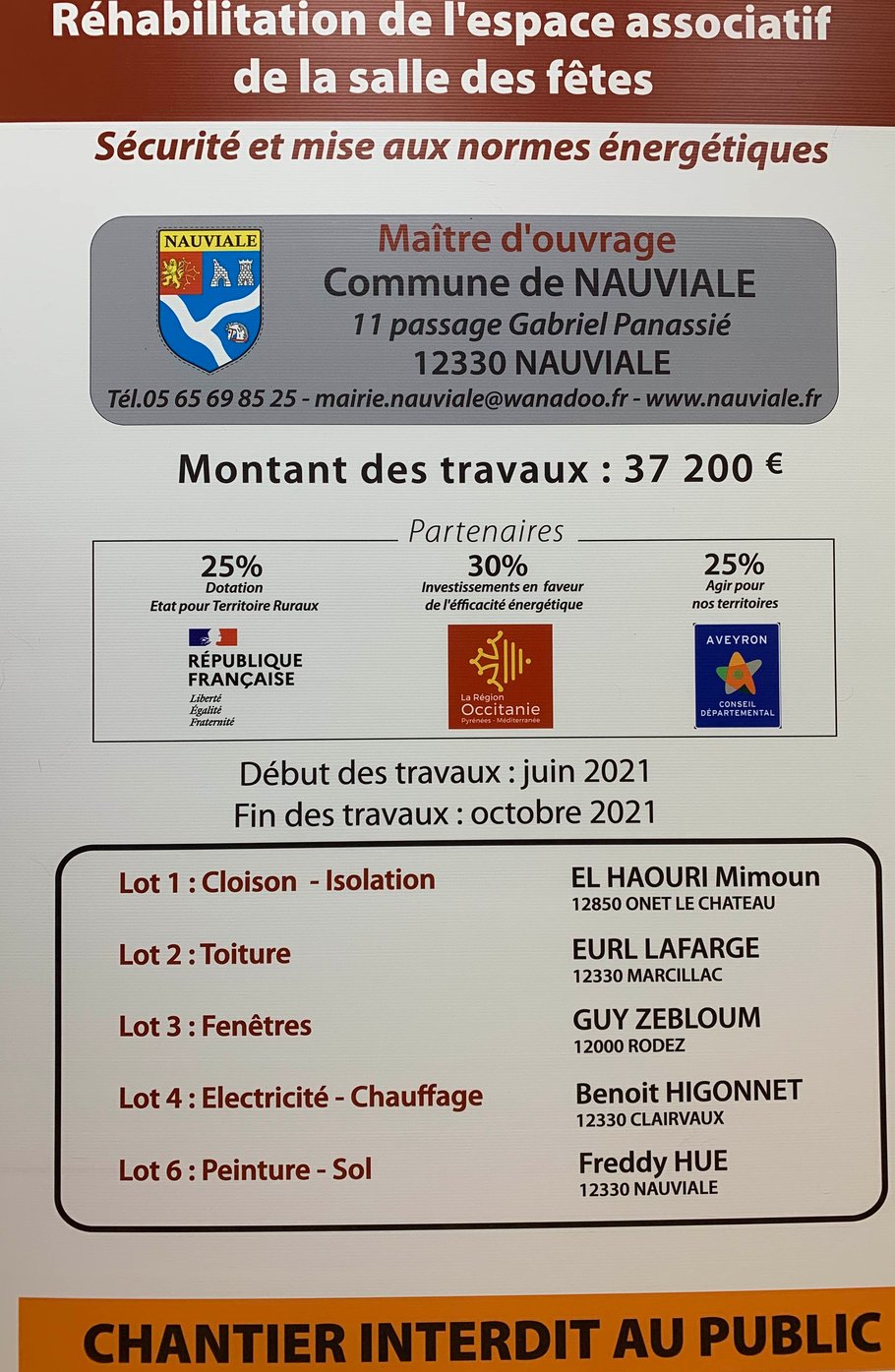

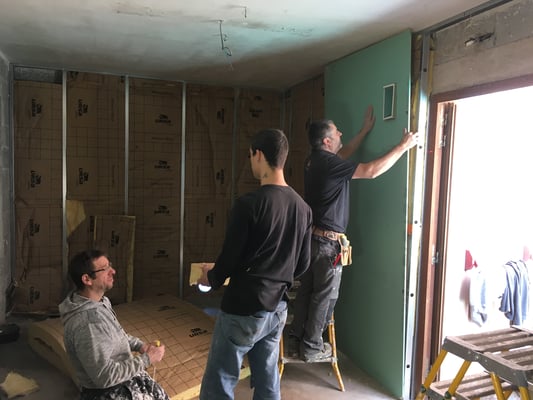

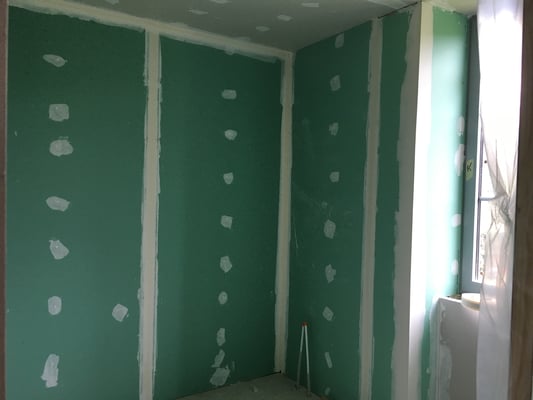

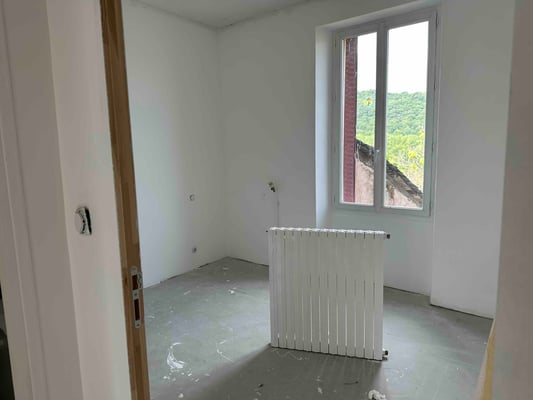

Ces travaux communaux d'un montant total de 37 200 euros TTC sont financés par la commune avec l'aide de l'Etat au titre de la DETR (25%), de la Région Occitanie (30%) et du Département de l'Aveyron (25%). Ils confirment le choix des élus de rénover l'ensemble des bâtiments communaux afin de réduire l'empreinte énergétique et de donner aux utilisateurs et aux associations des salles de qualité.

La salle sera opérationnelle à l'automne 2021.

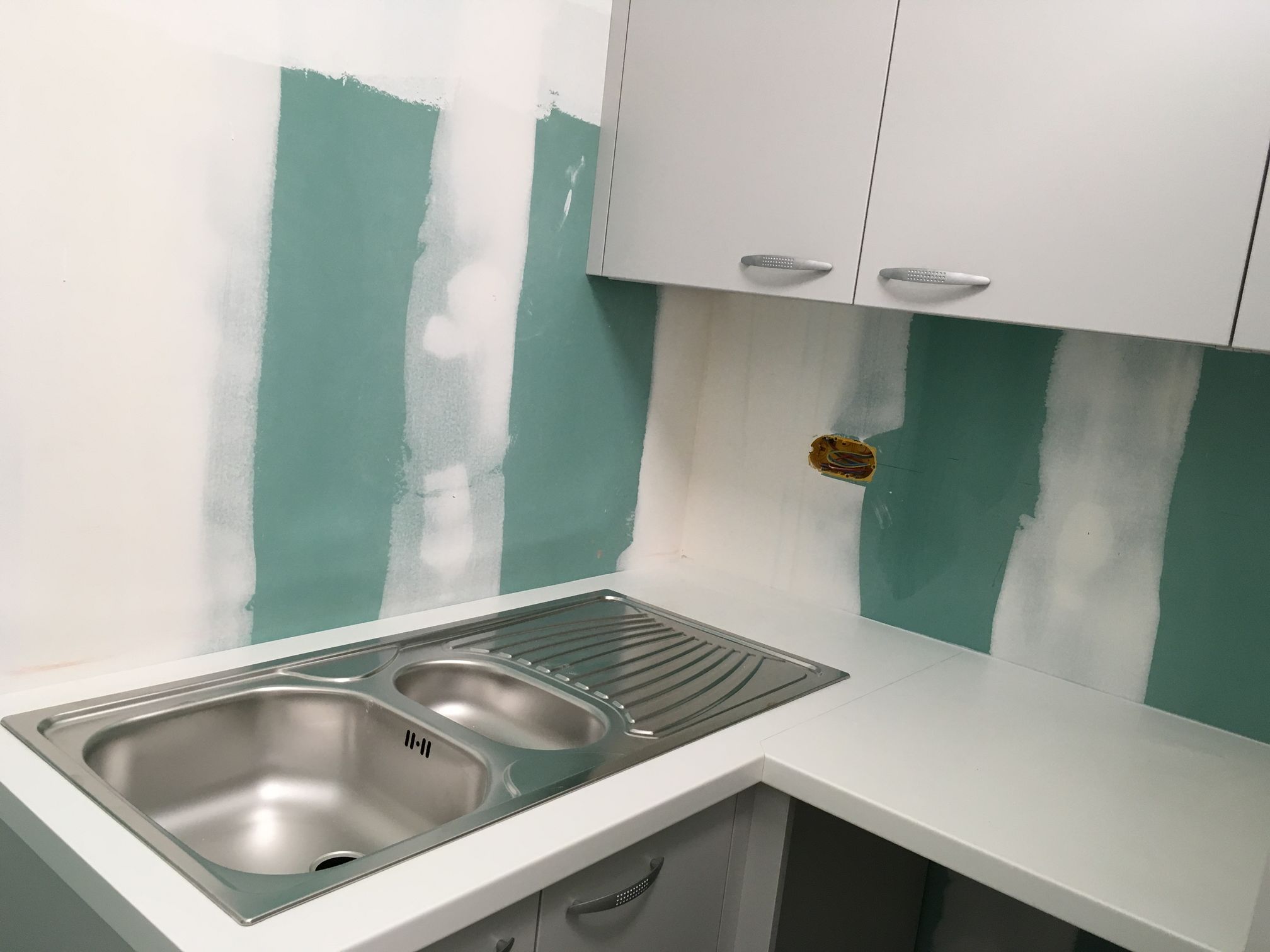

Aménagement cuisine maison des associations

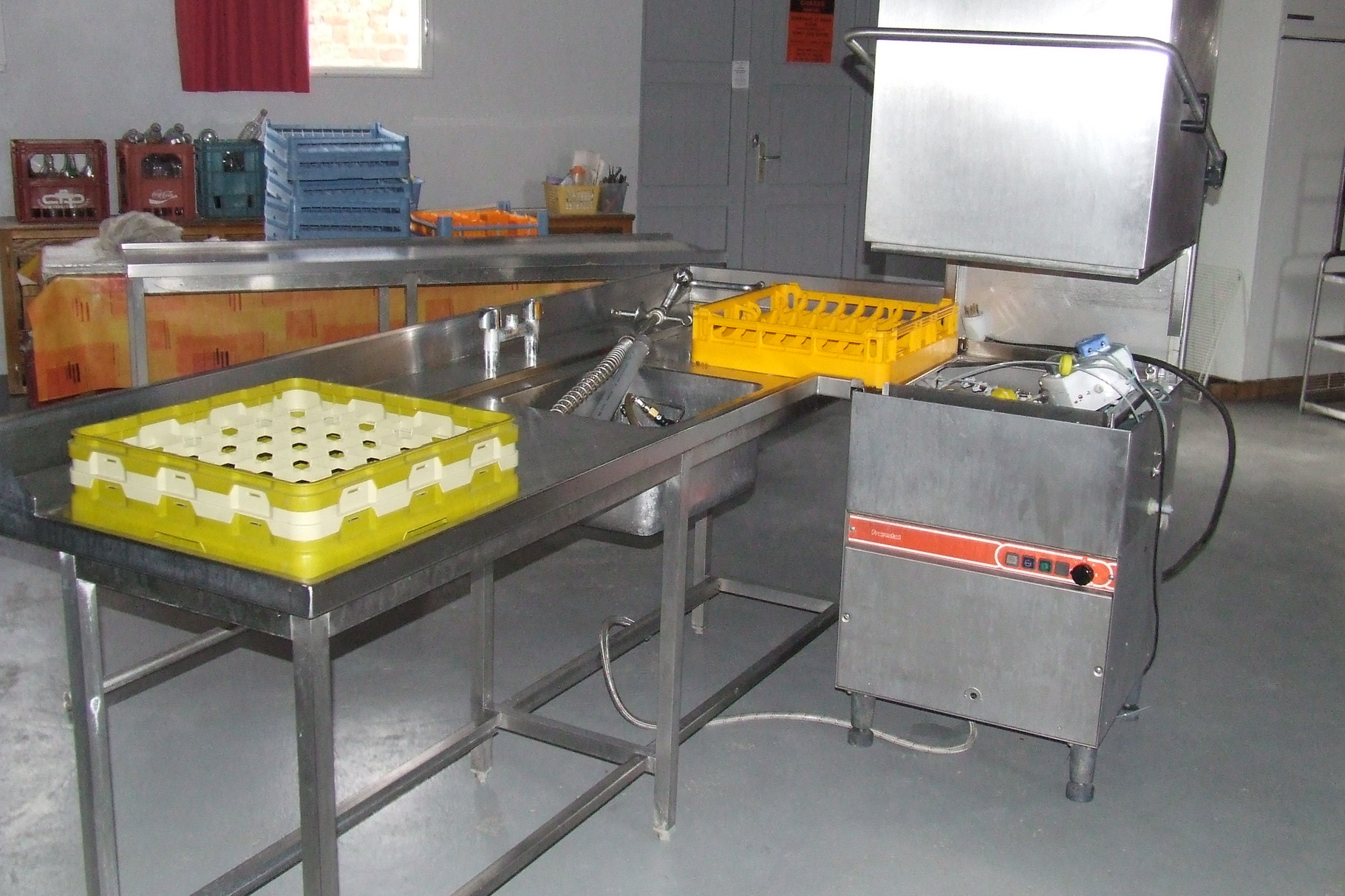

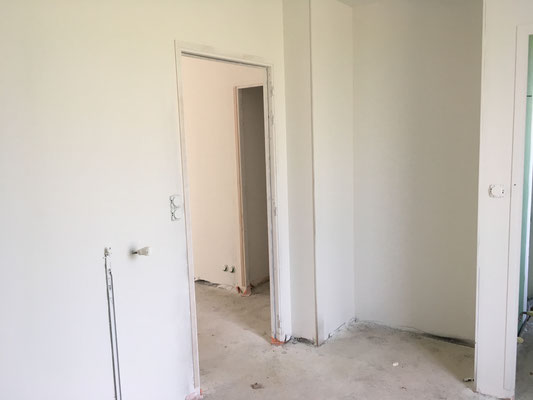

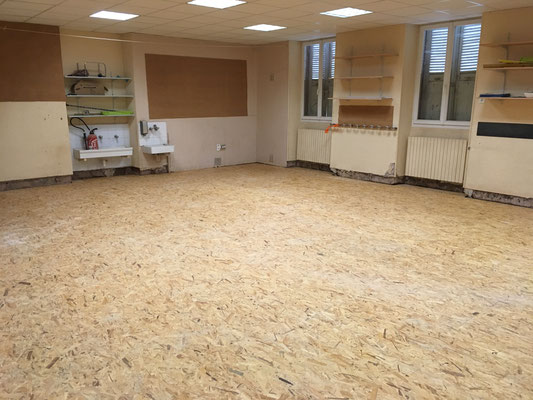

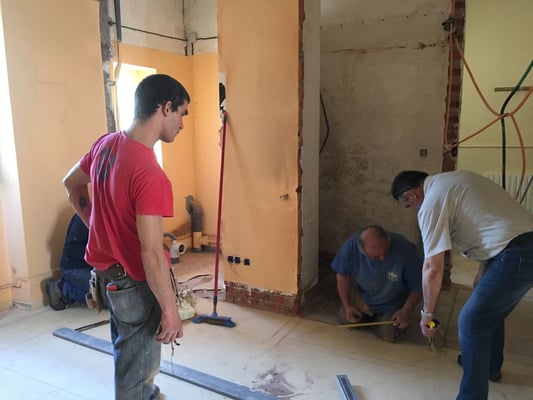

Les travaux initialement prévus pour avril ont du être décalés en juin 2020 en raison de la crise du COVID. Fin juin, ils sont quasi terminés avec la pose du plan de travail en marbre. Ce nouvel aménagement a été réalisé par l'entreprise Mouysset cuisines avec le concours de Benoit Hygonnet et Pierre Laurent respectivement pour l'adaptation des parties électriques et de plomberie.

La société de chasse a participé à l'enlèvement des anciens éléments provisoires ainsi qu'à la remise en peinture du plafond.

Cette opération d'un montant de l'ordre de 16 000 euros TTC est financée par l'Etat, la Région, le Département et la commune.

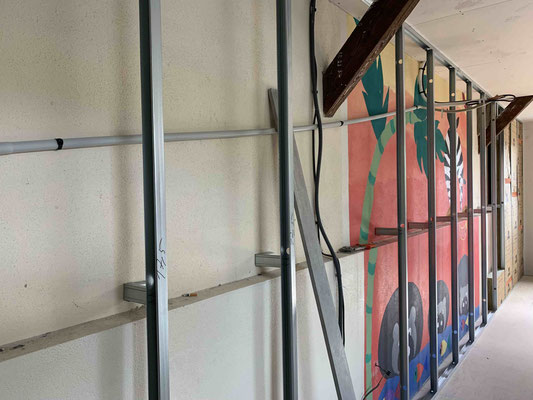

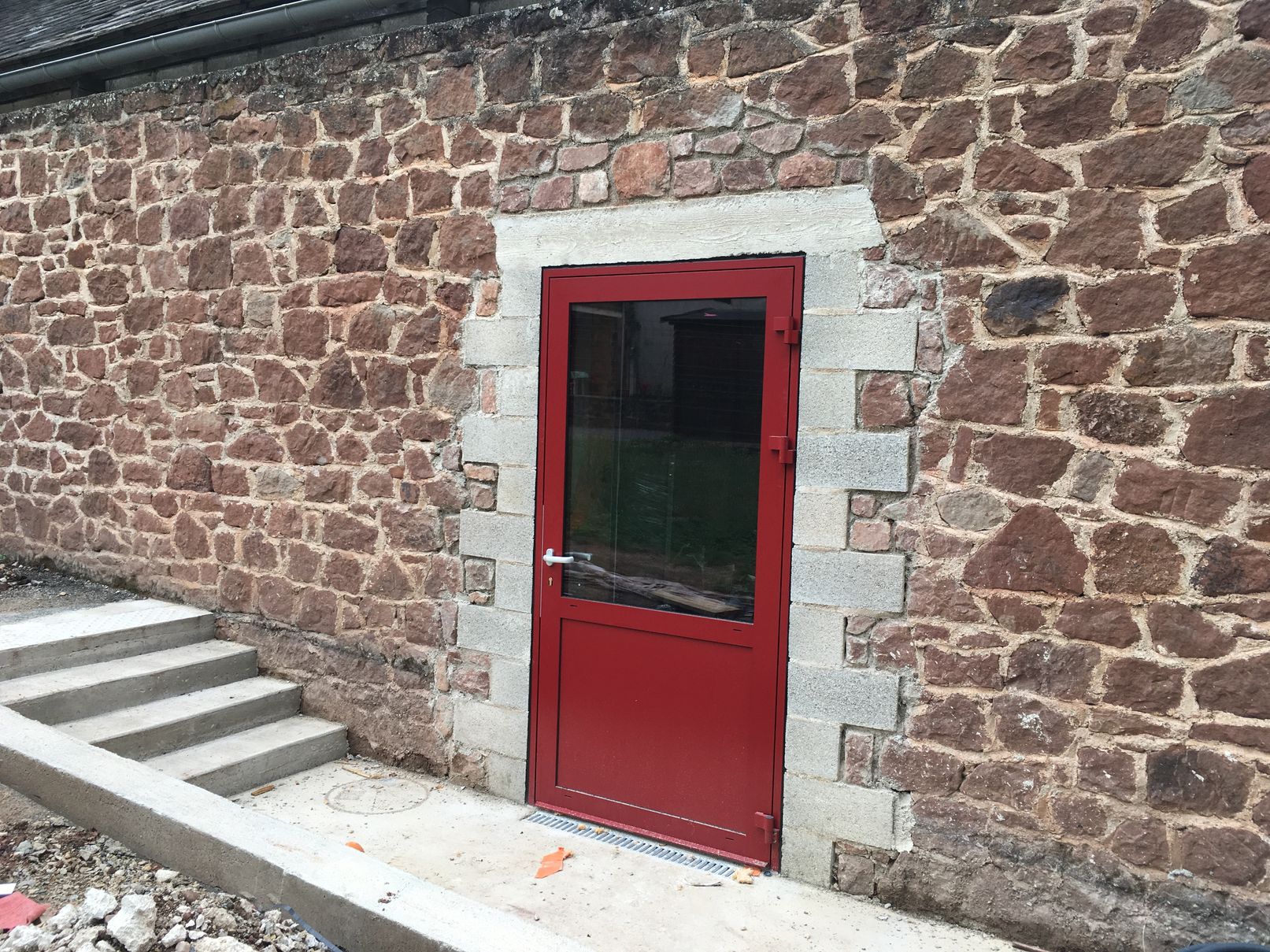

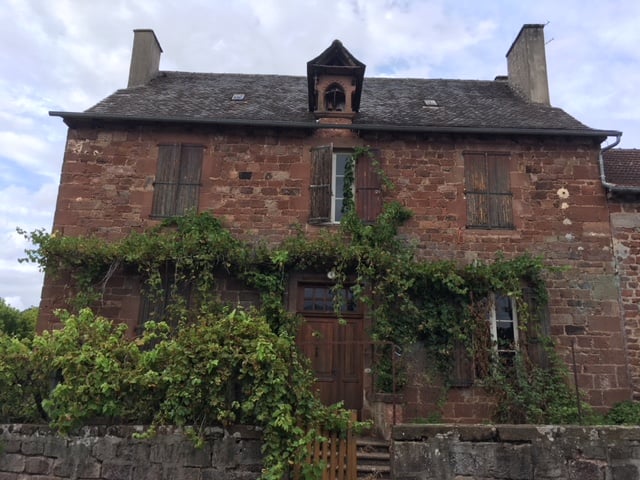

Réhabilitation du Presbytère de Nauviale

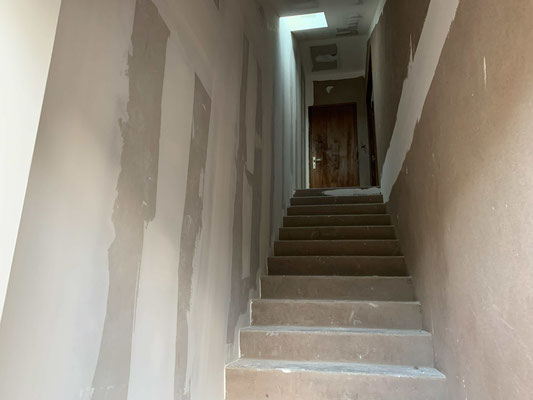

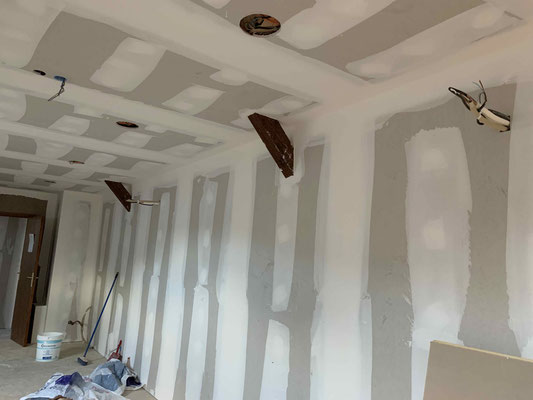

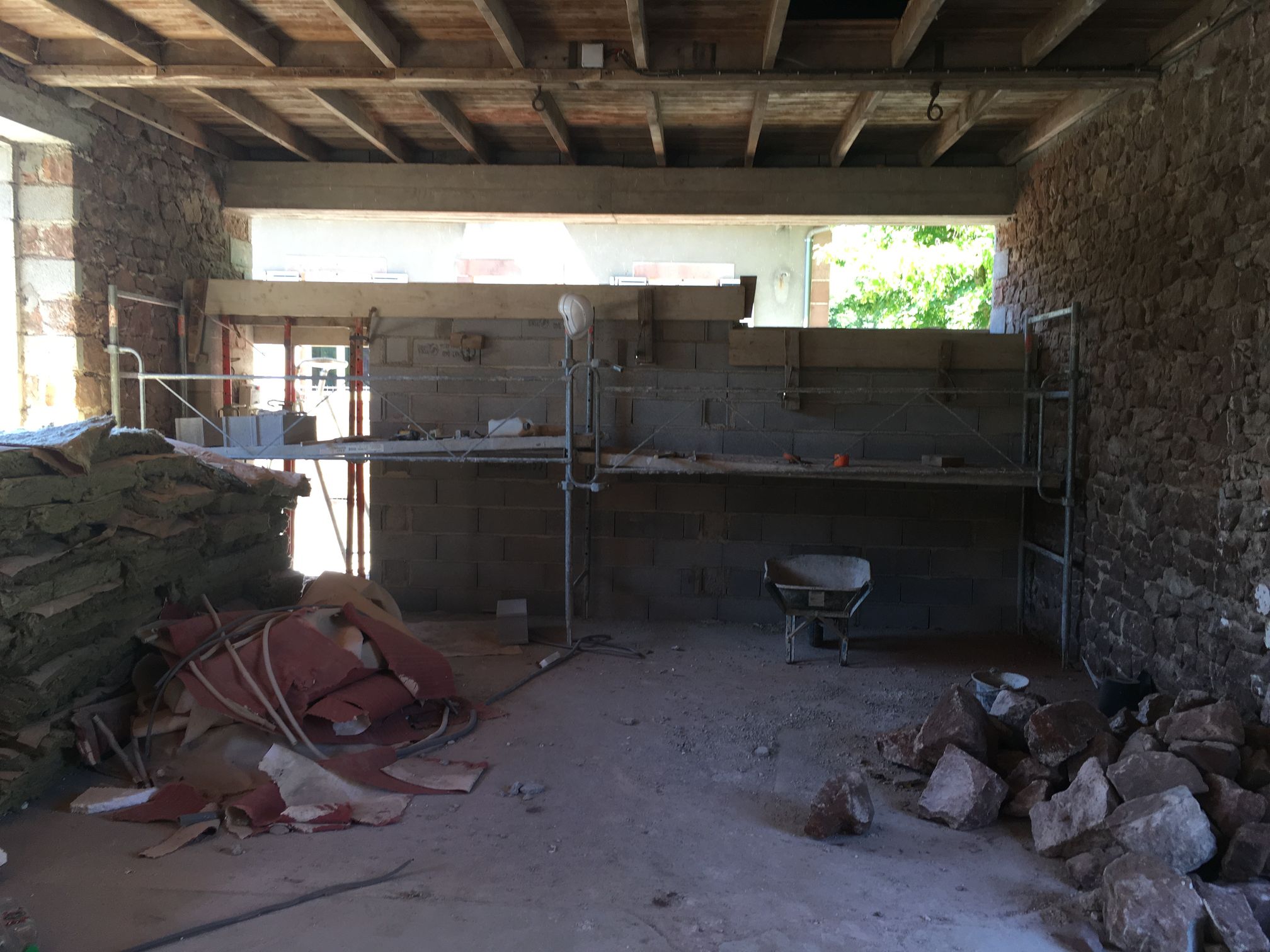

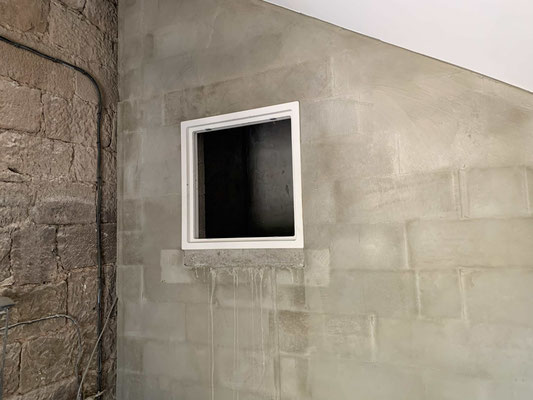

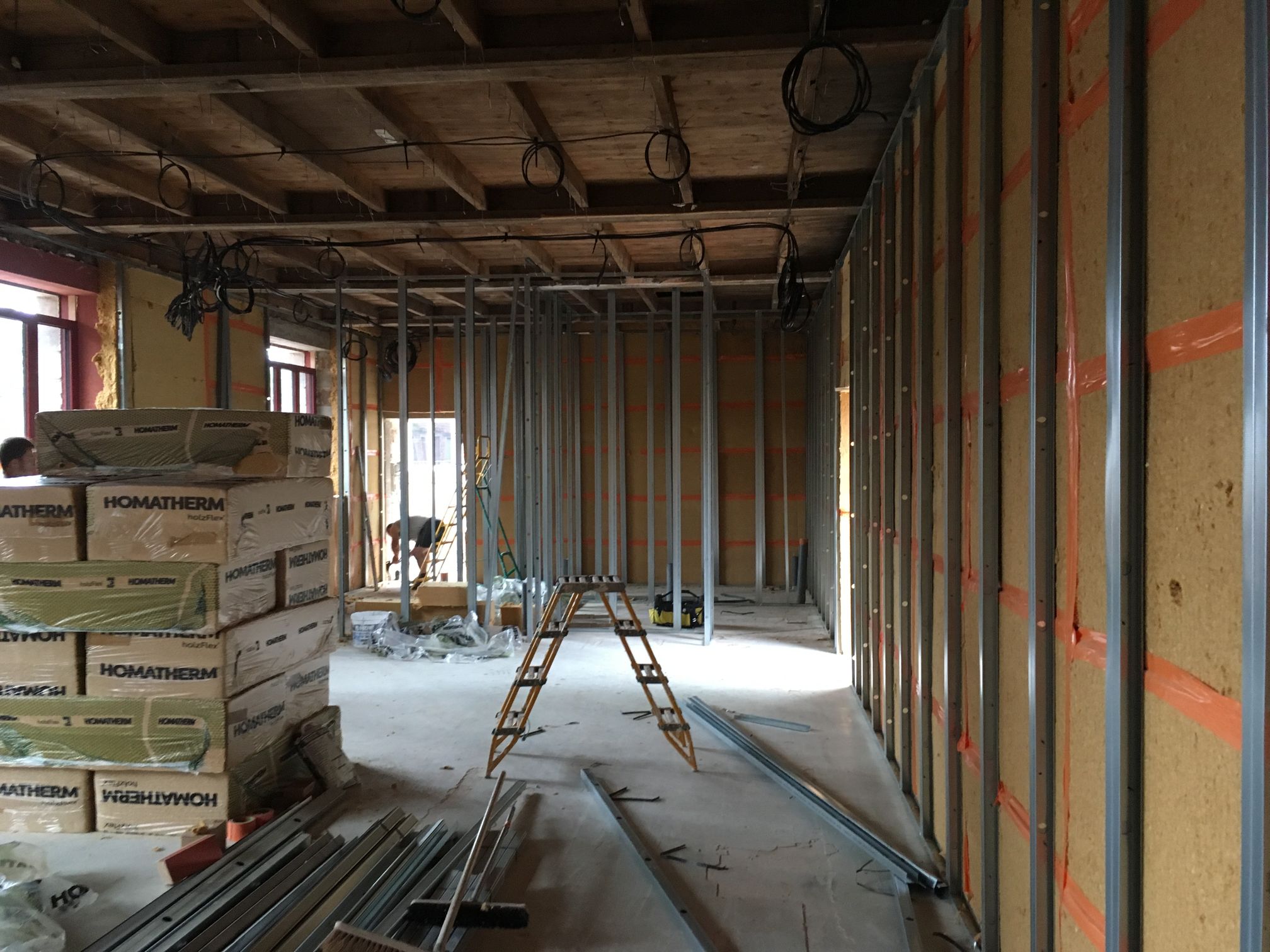

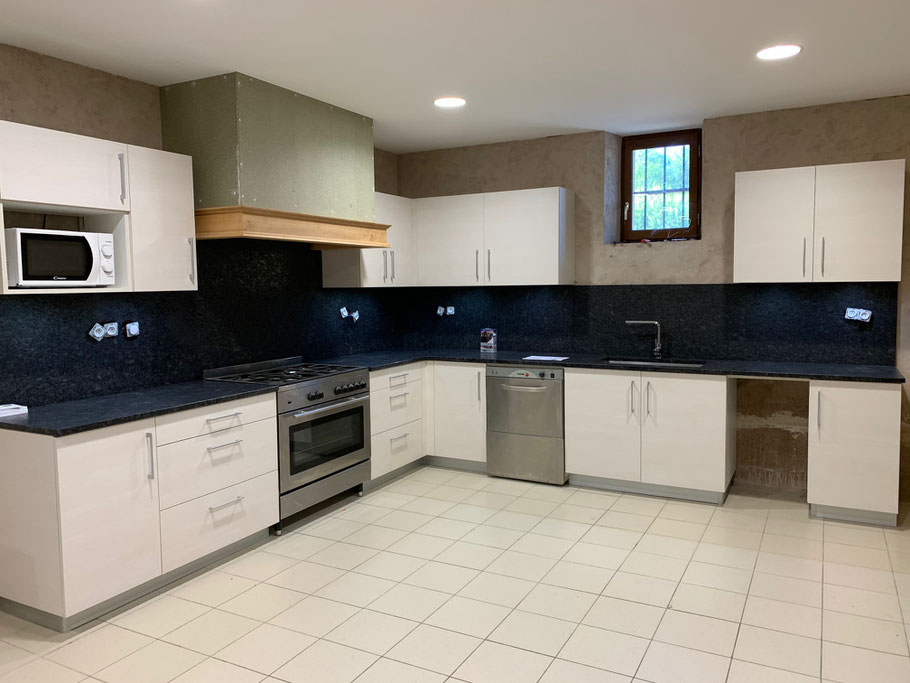

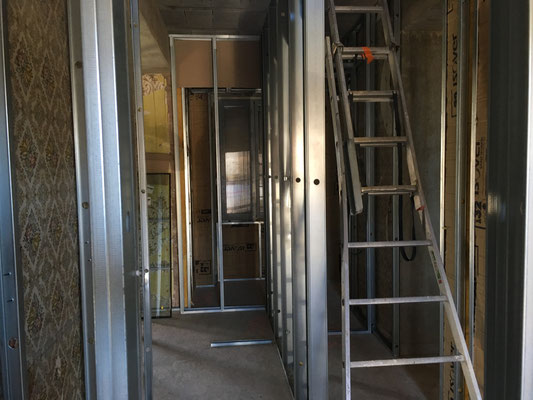

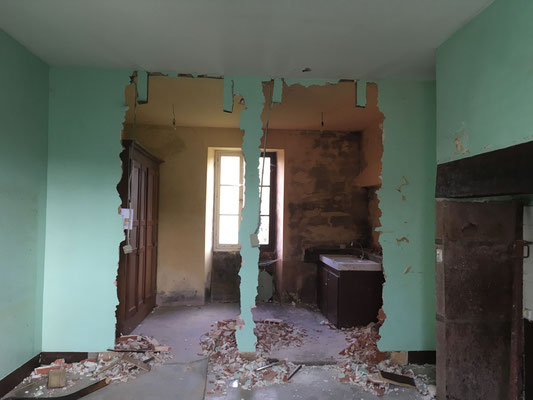

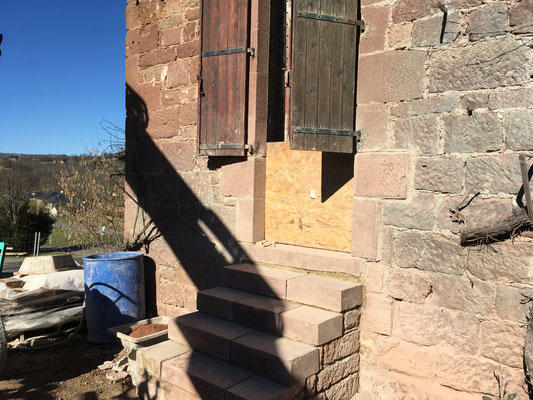

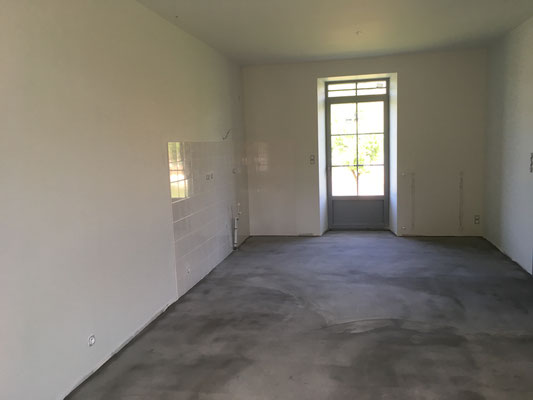

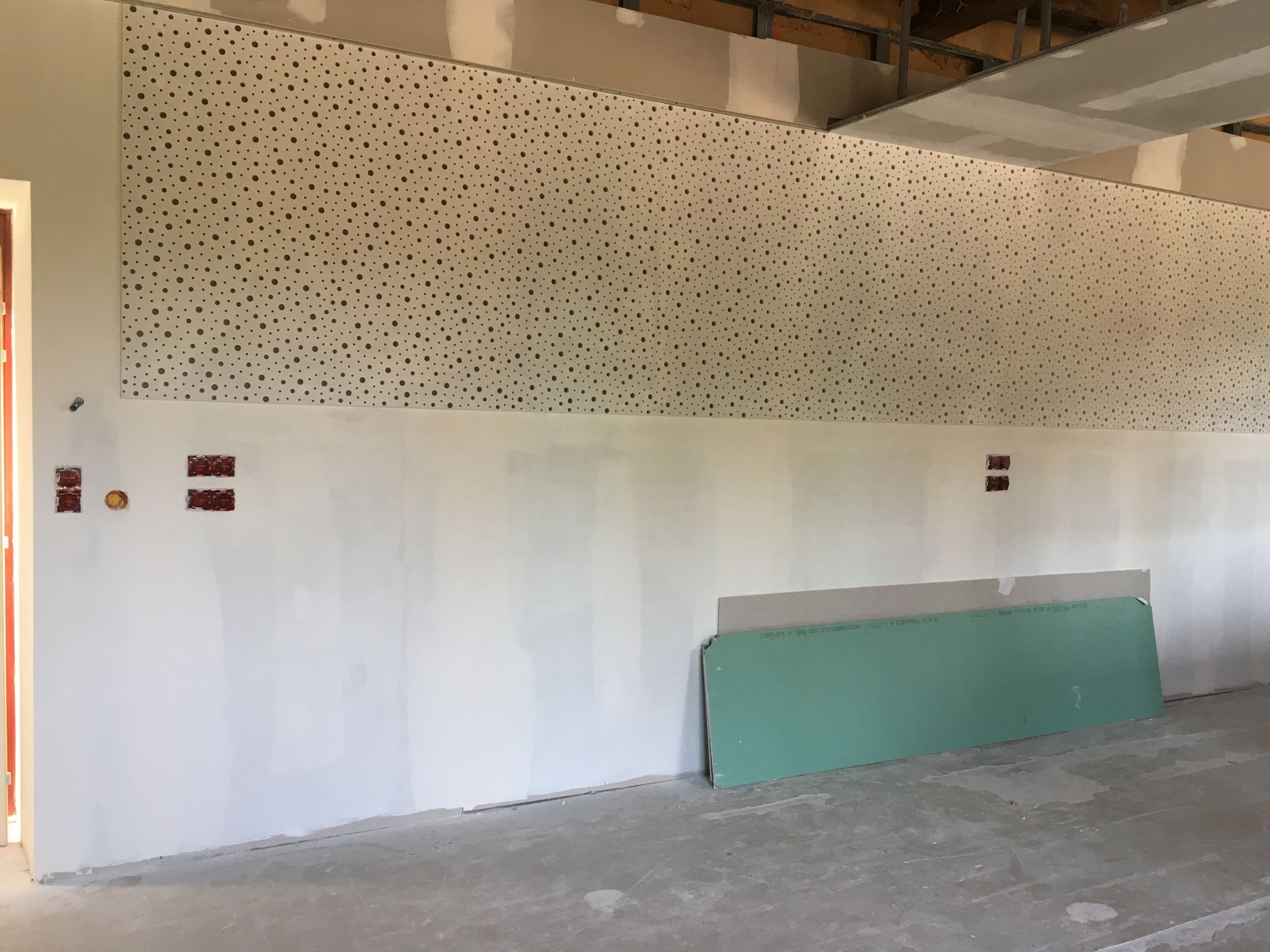

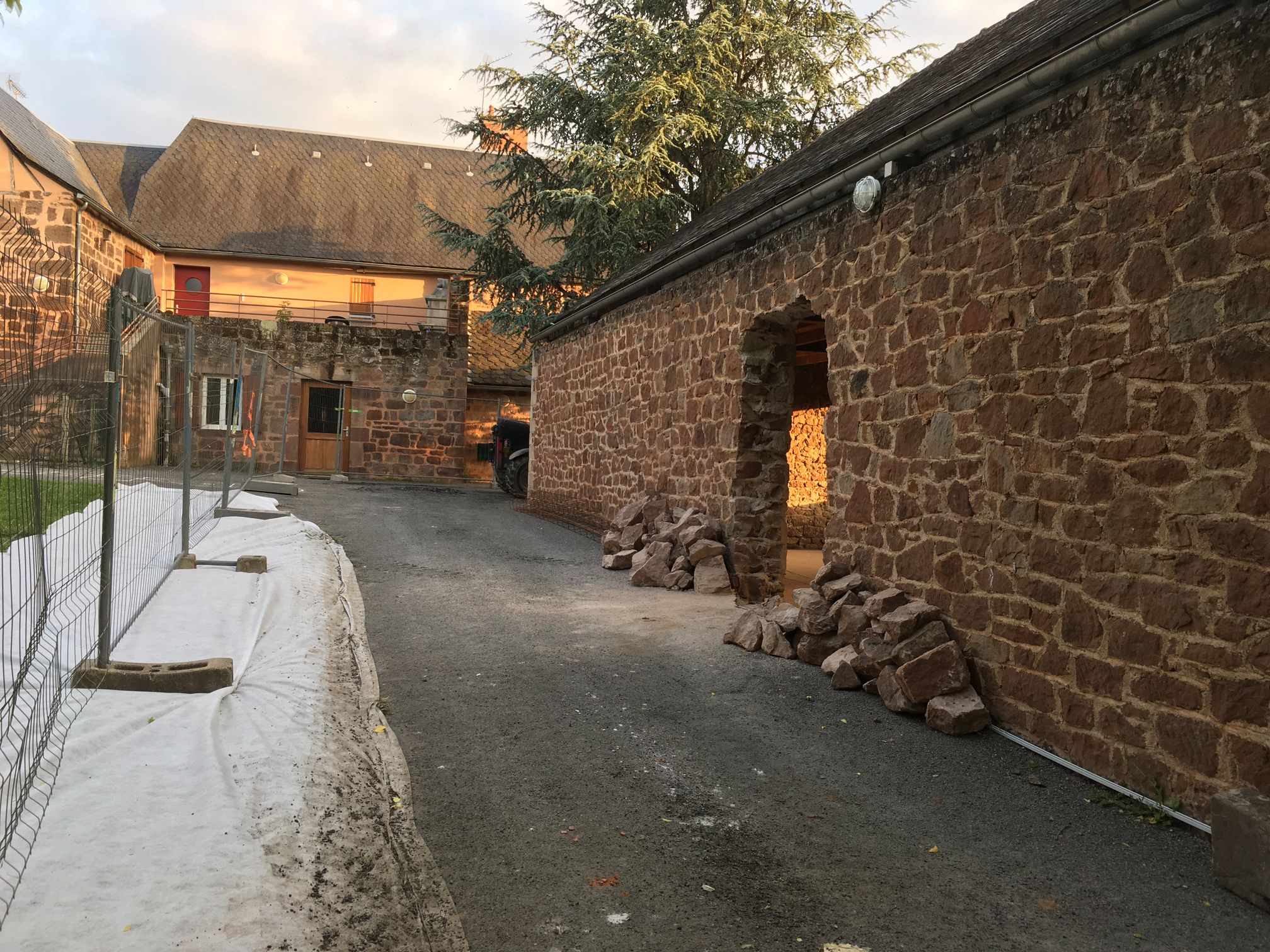

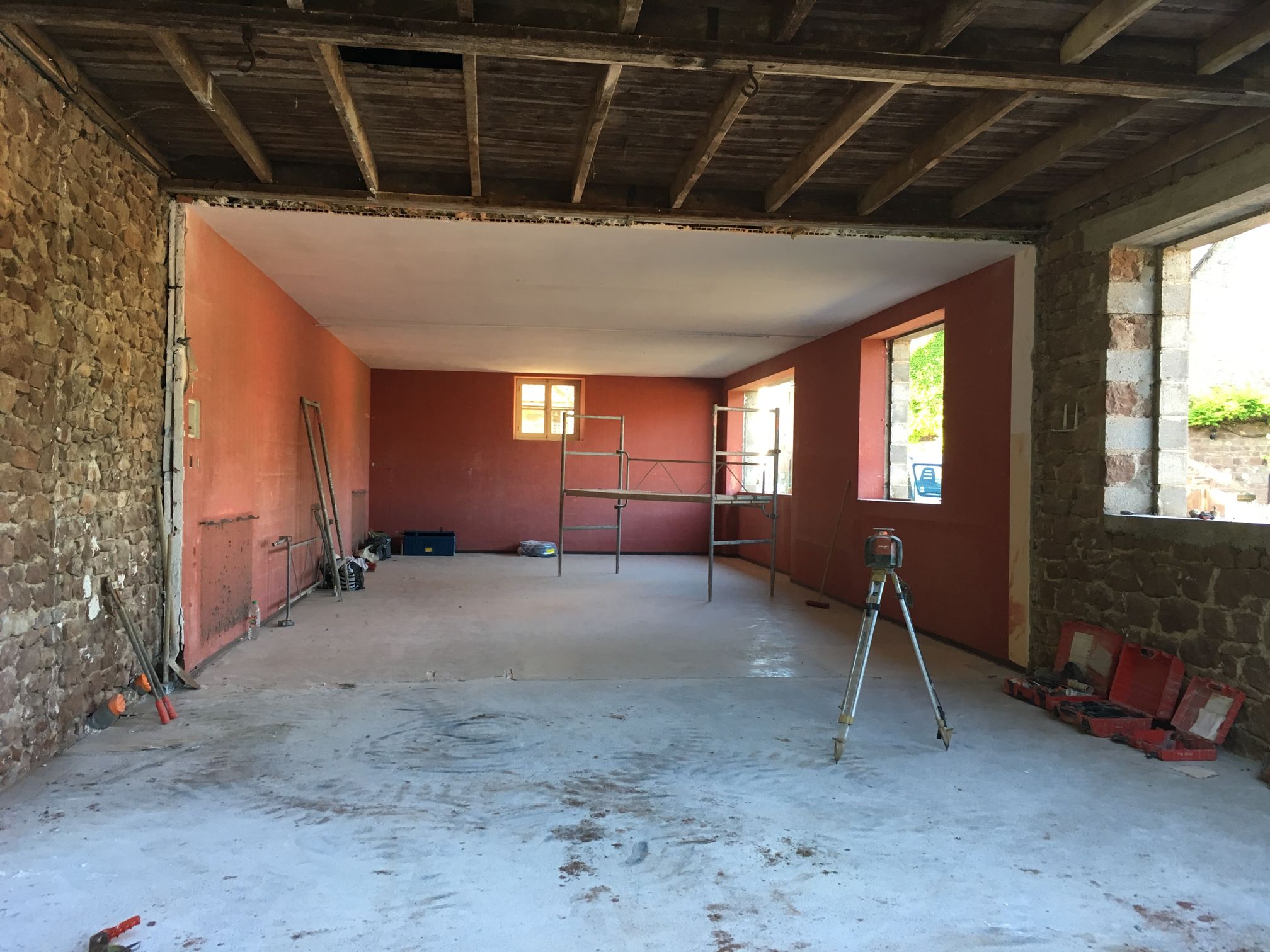

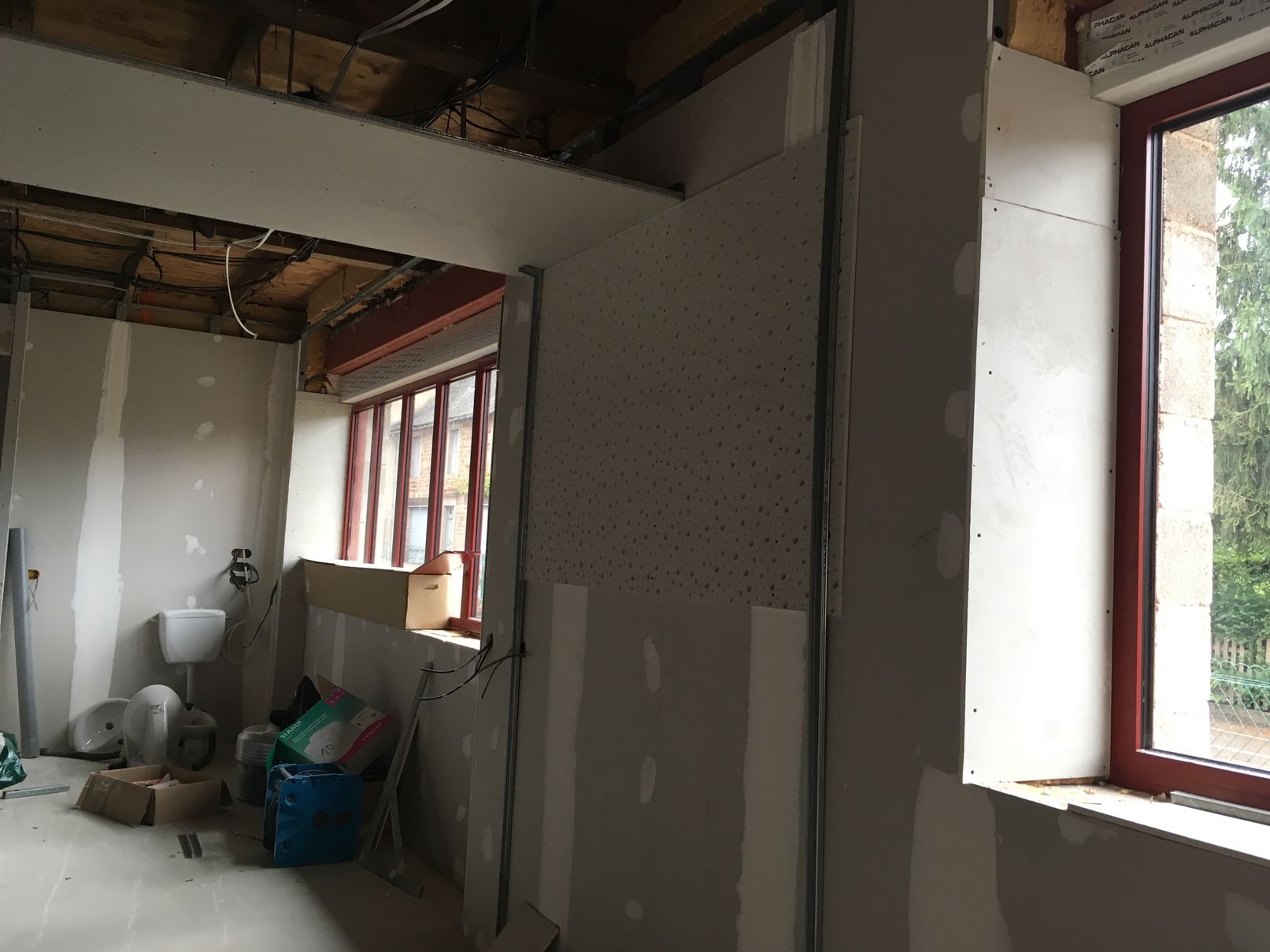

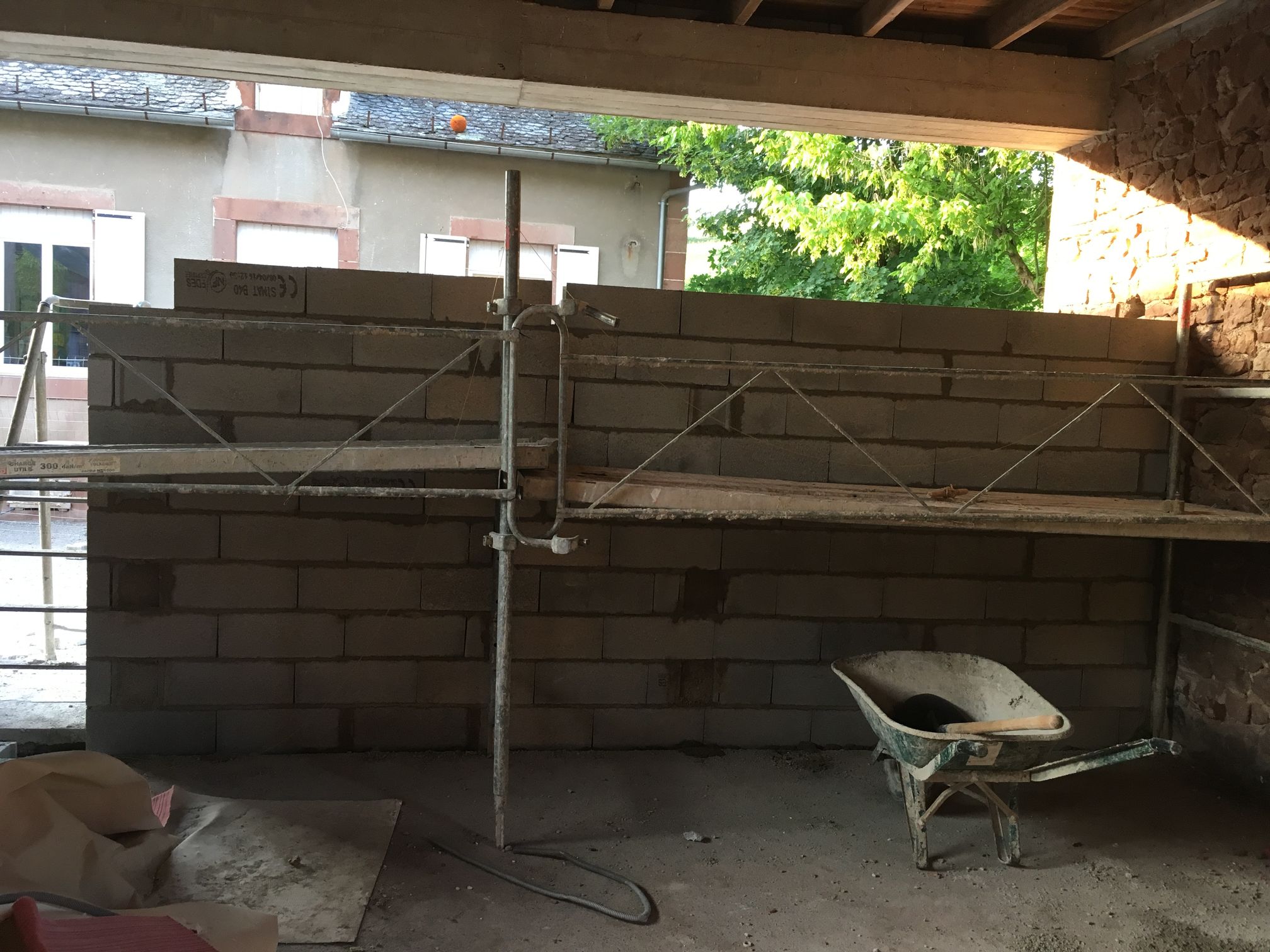

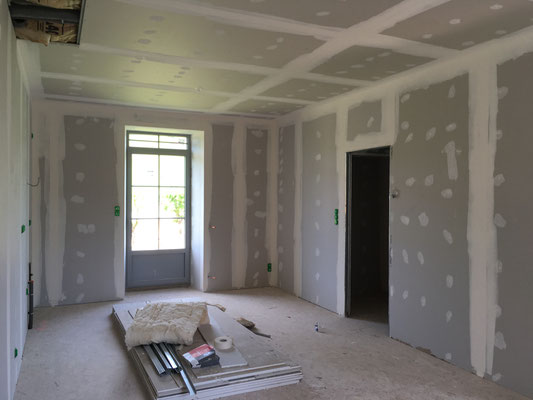

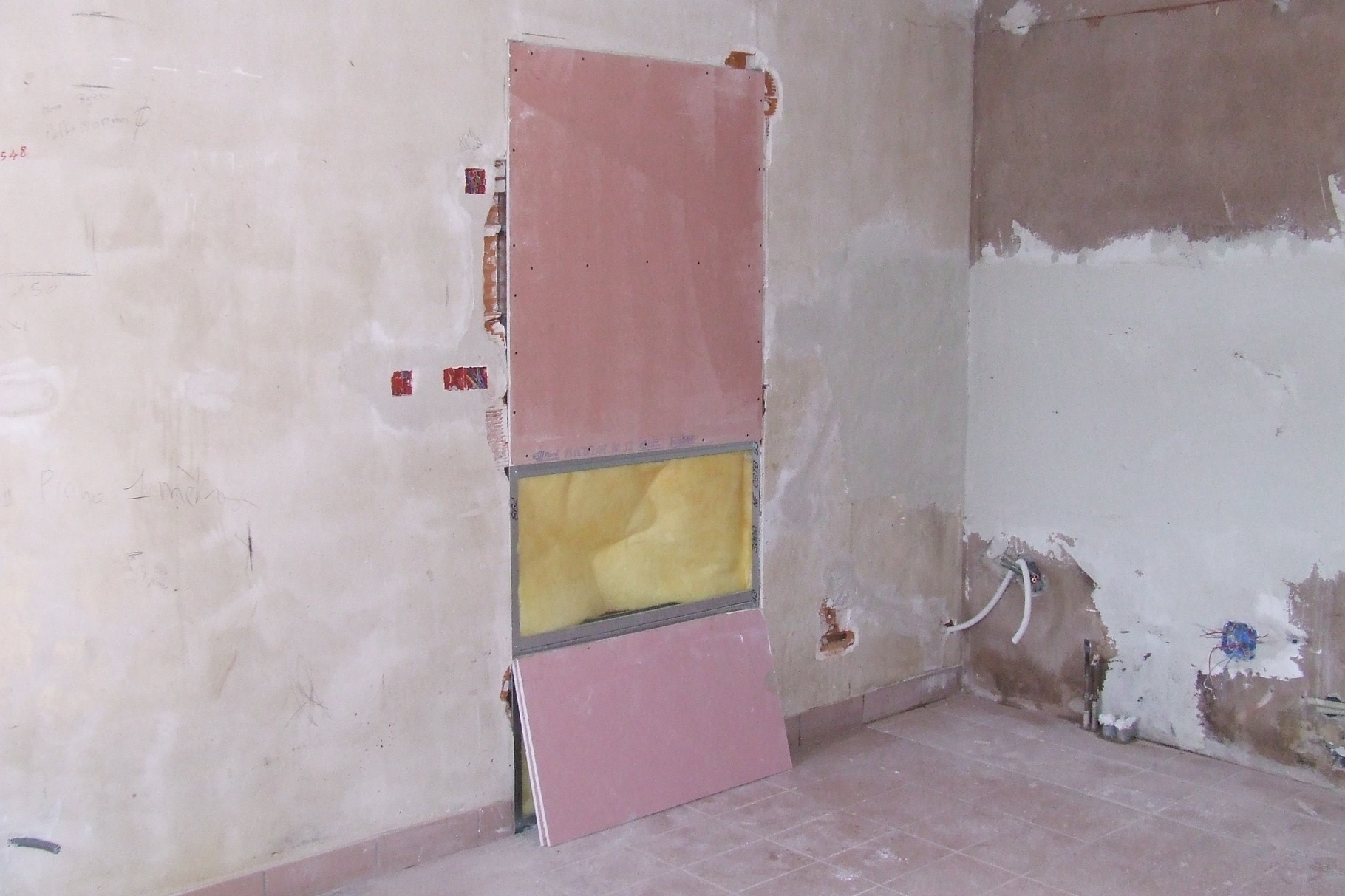

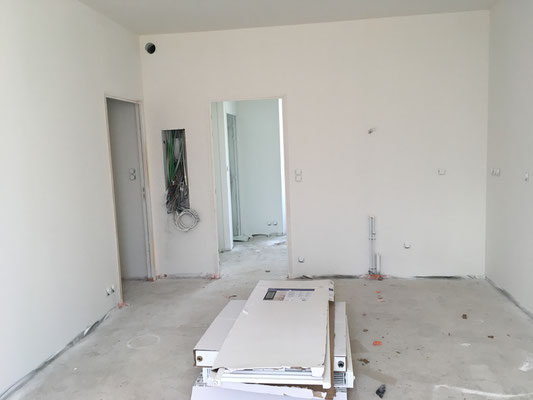

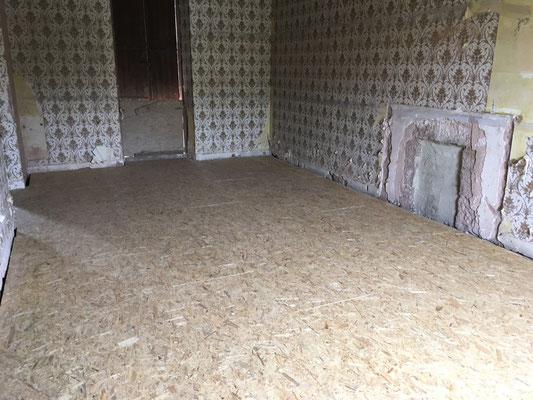

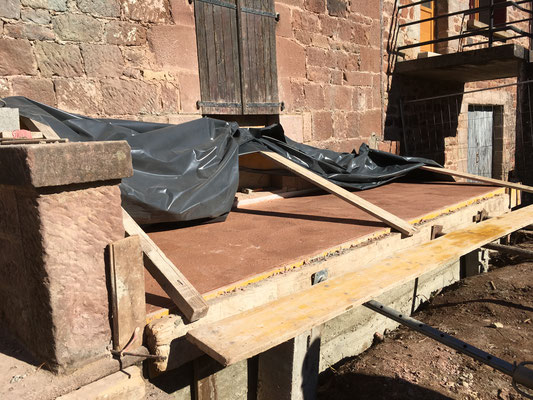

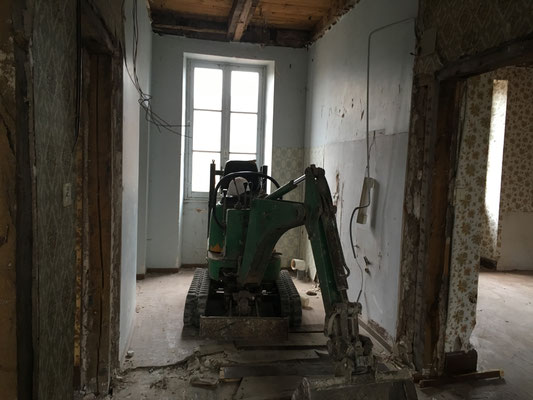

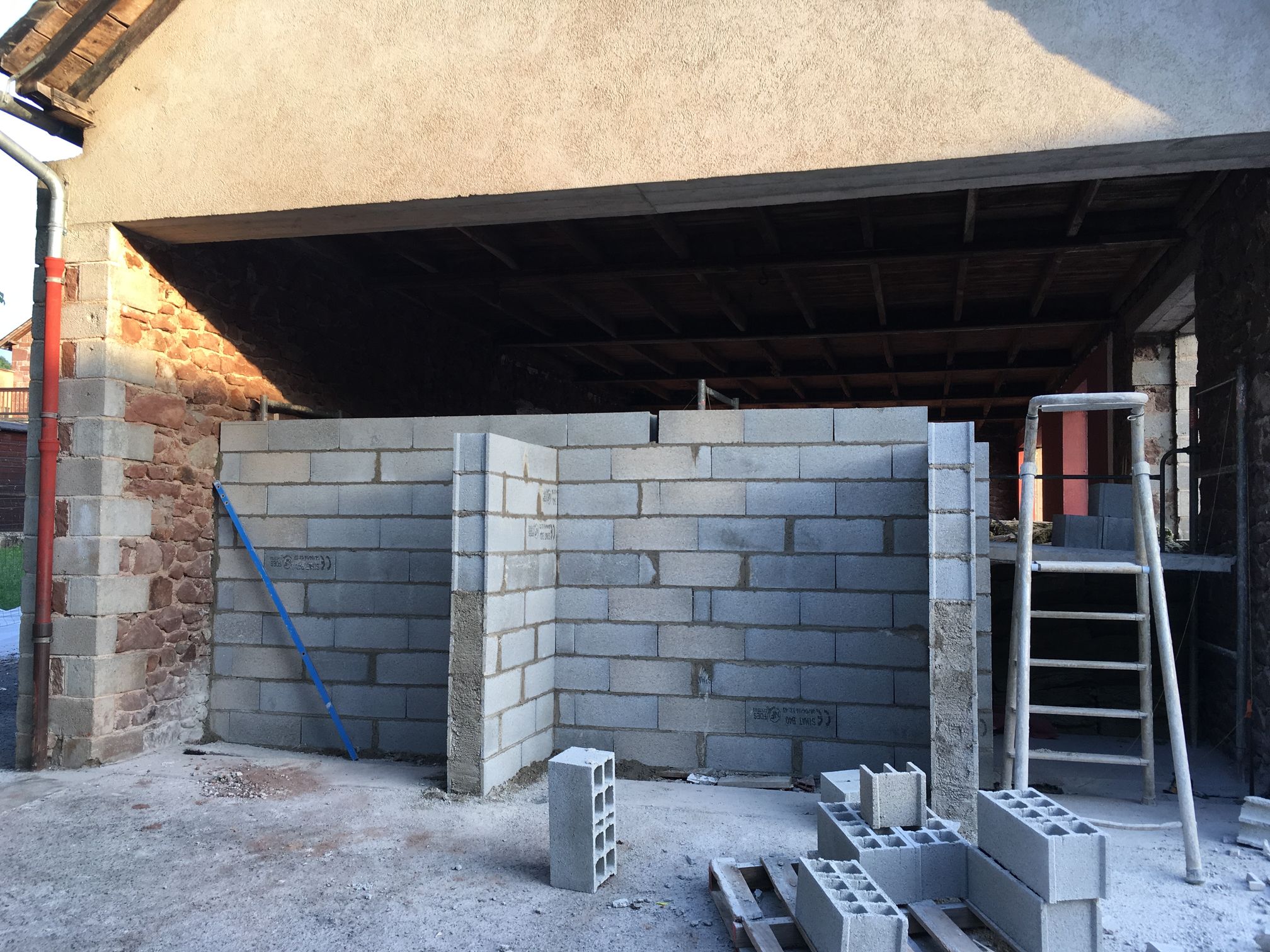

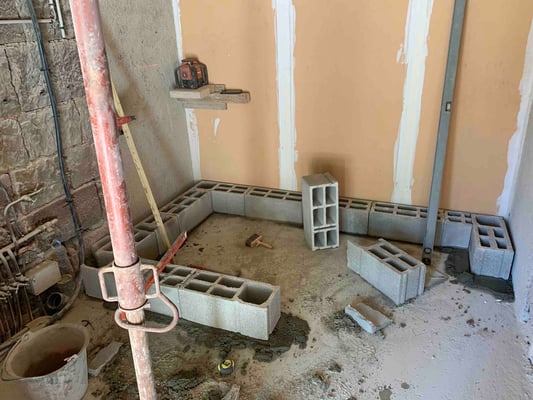

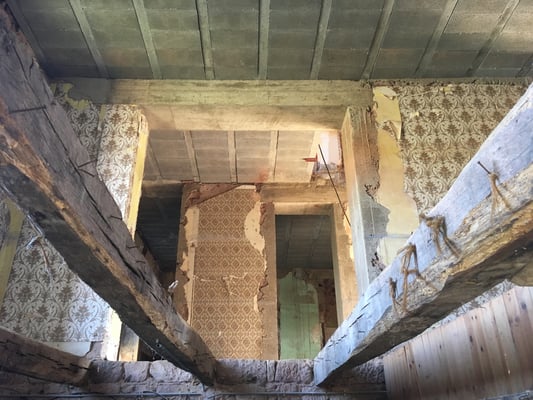

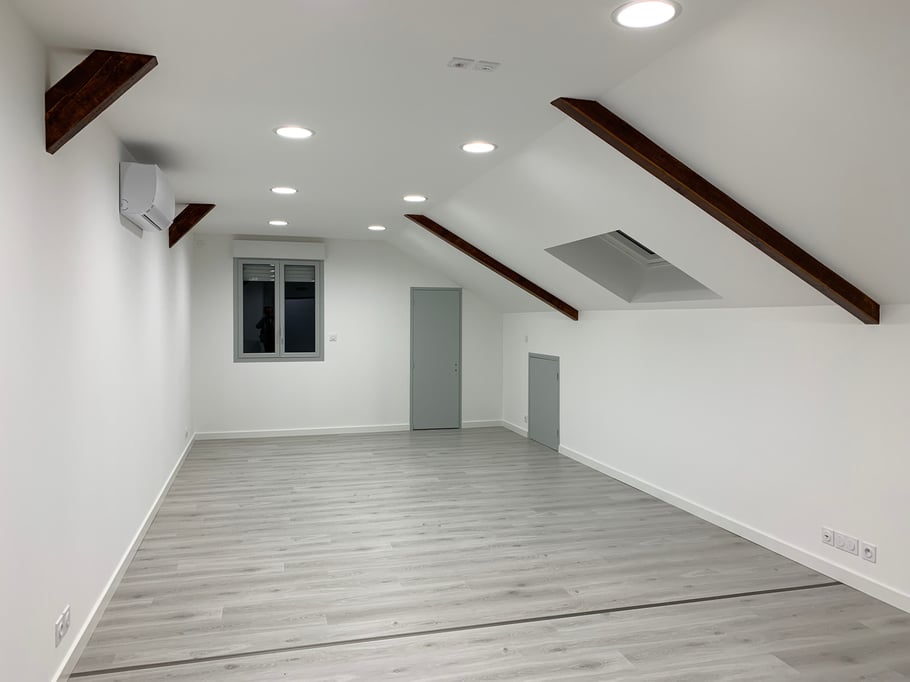

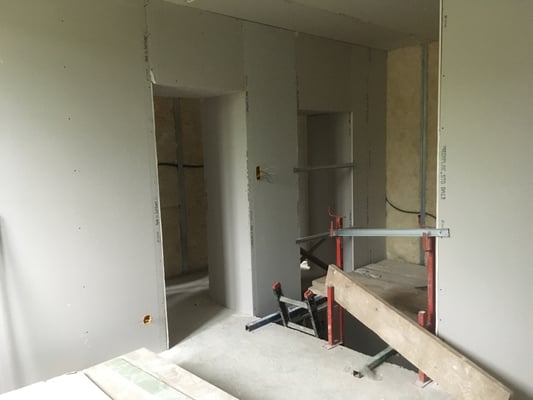

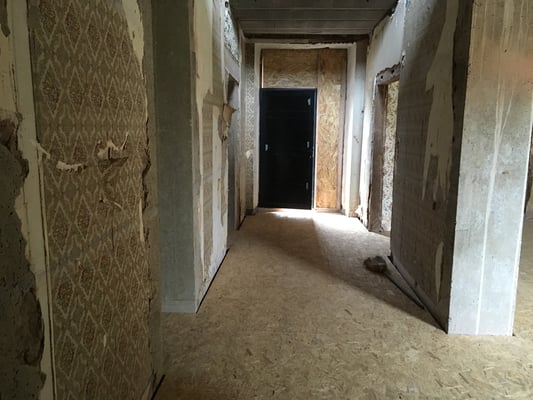

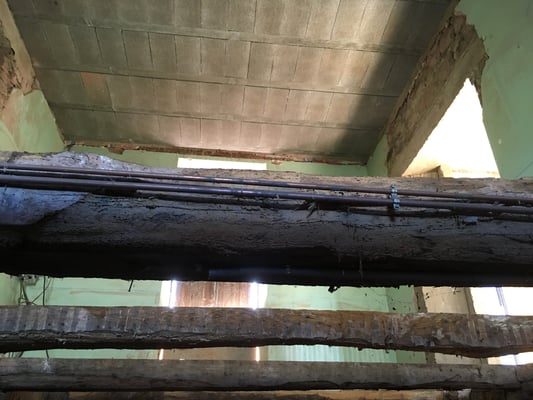

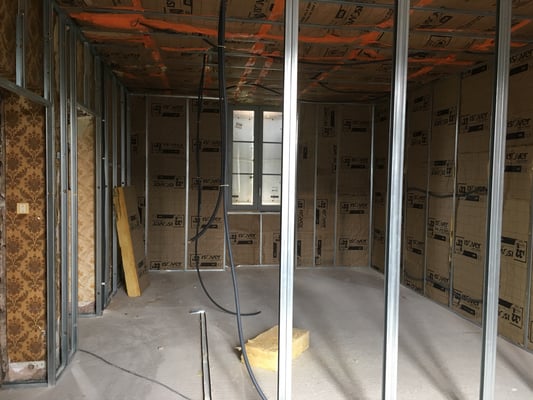

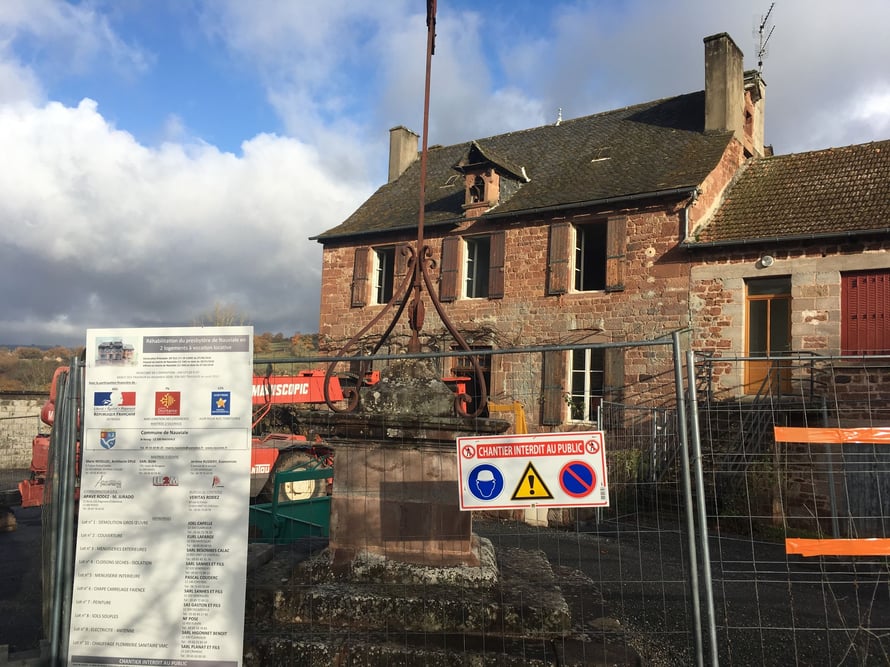

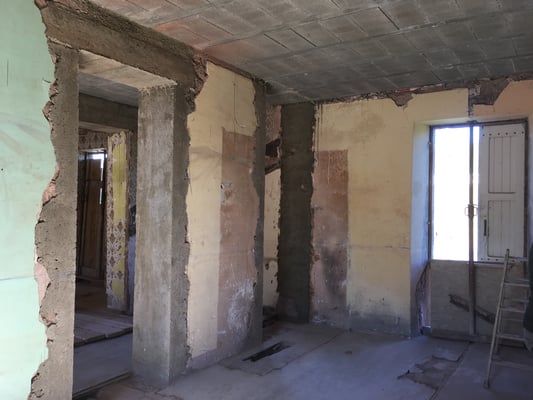

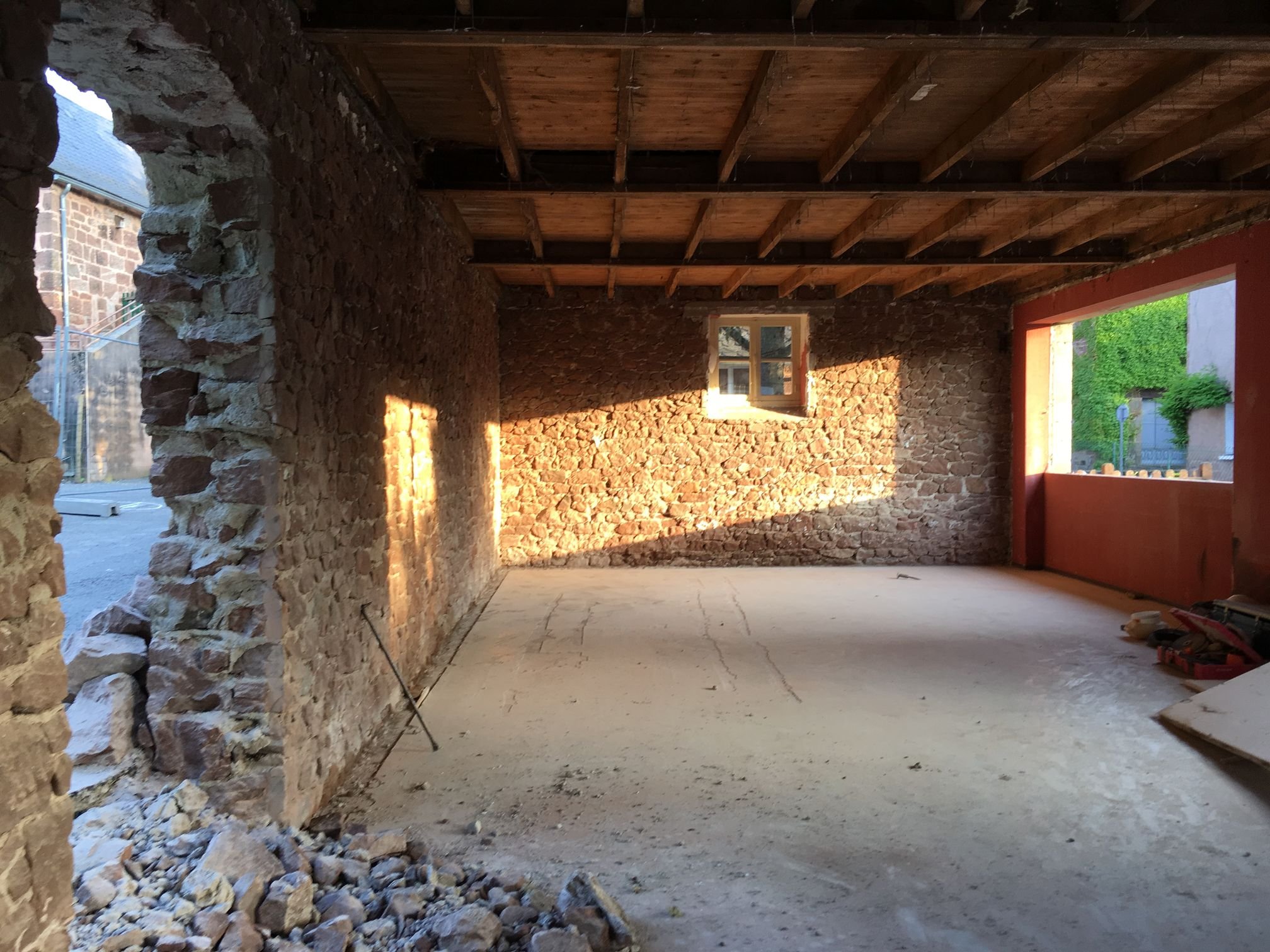

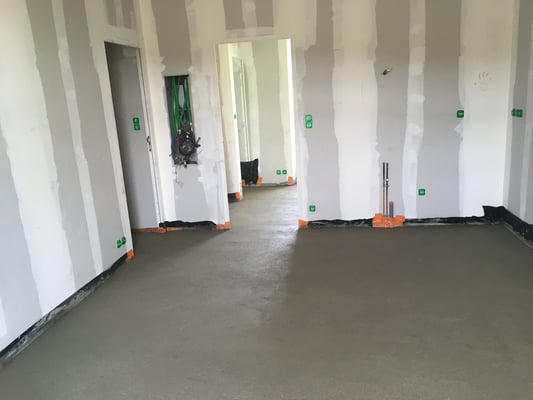

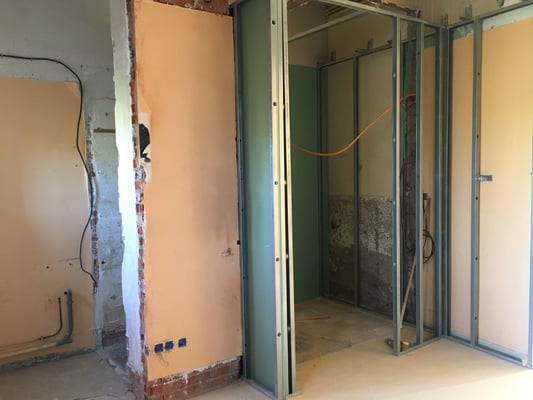

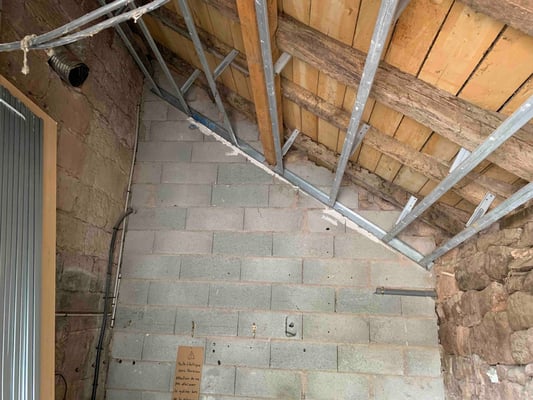

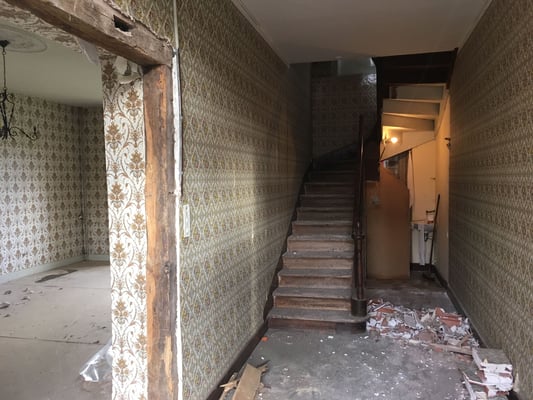

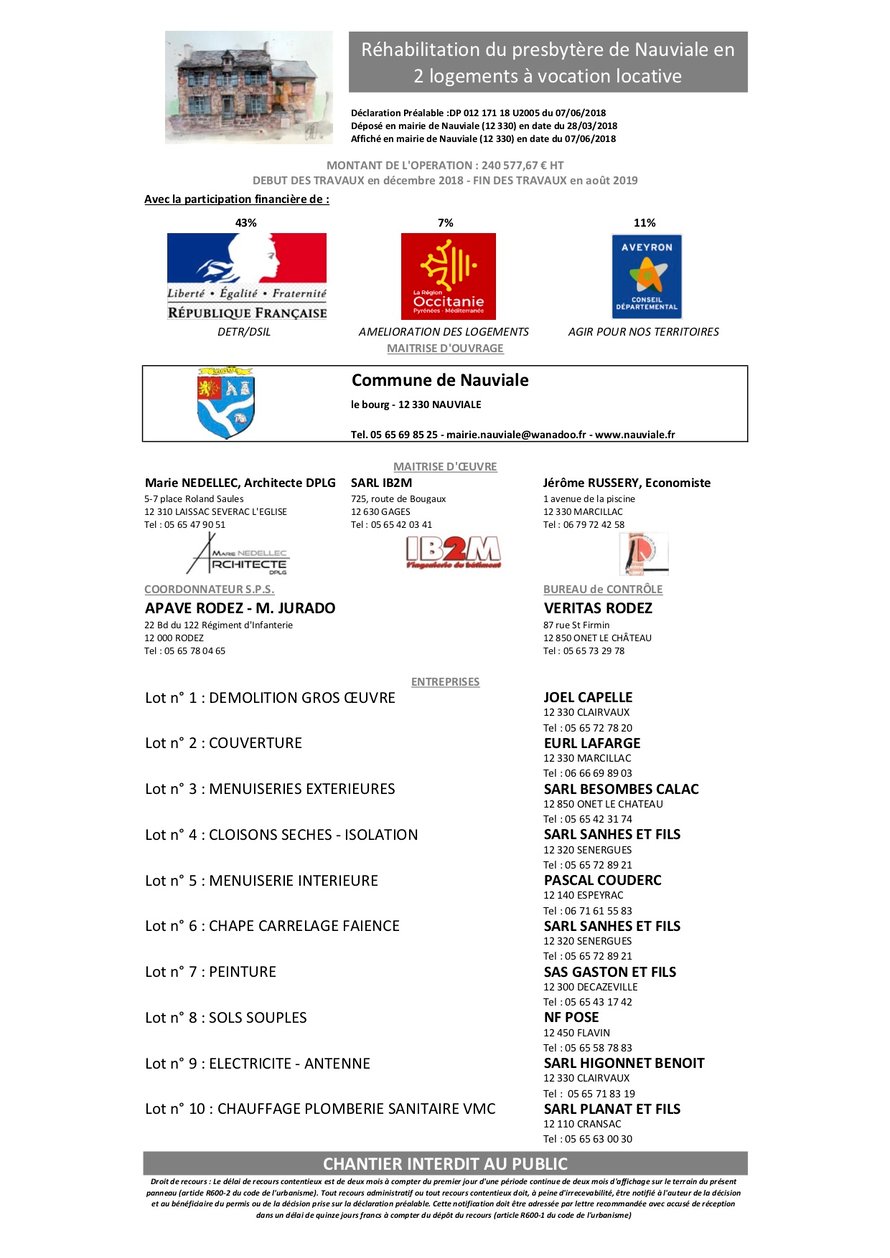

Le lundi 3 décembre 2018, les travaux ont débuté. Ces derniers vont durer jusqu'à l'été 2019. Les différentes entreprises vont donc se succéder afin d'assurer l'ensemble des prestations prévues dans les 10 lots des marchés publics qui ont été notifiés en septembre dernier.

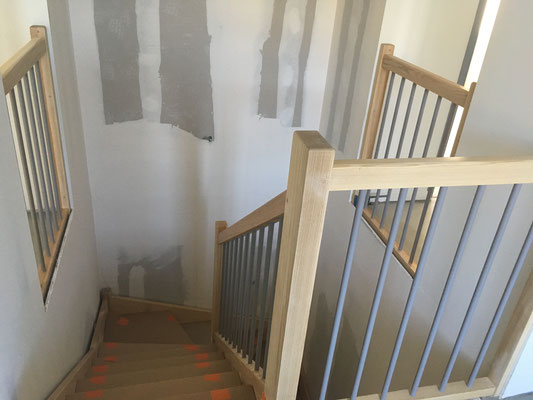

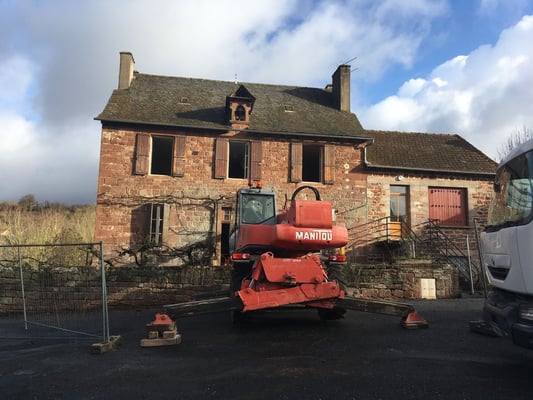

Cette opération majeure pour cette fin de mandat permettra de redonne vie au coeur du bourg de Nauviale avec 2 appartements de qualité en valorisant le patrimoine communal. Elle est financée par la Commune, l'Etat, la région Occitanie et le département de l'Aveyron.

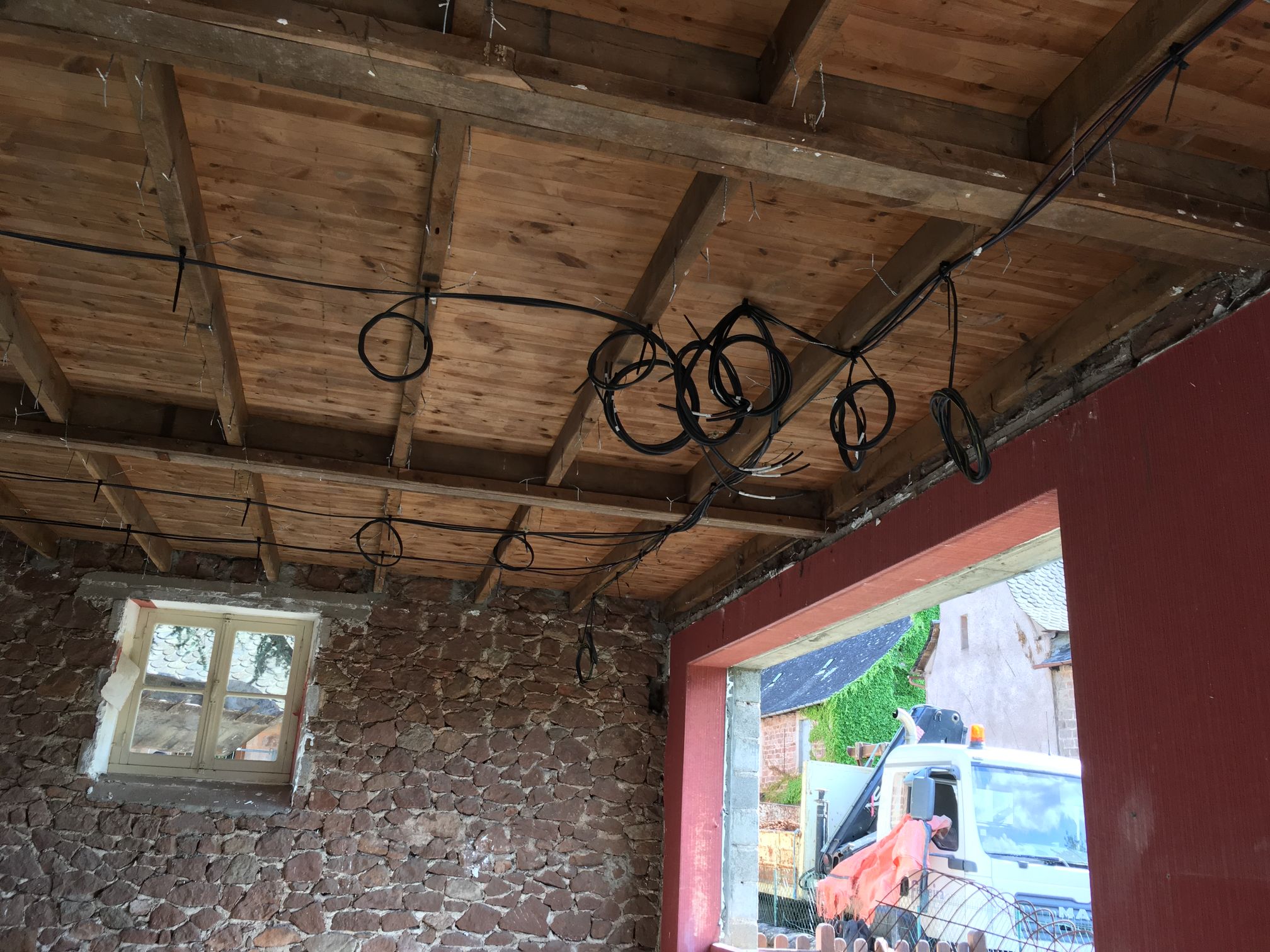

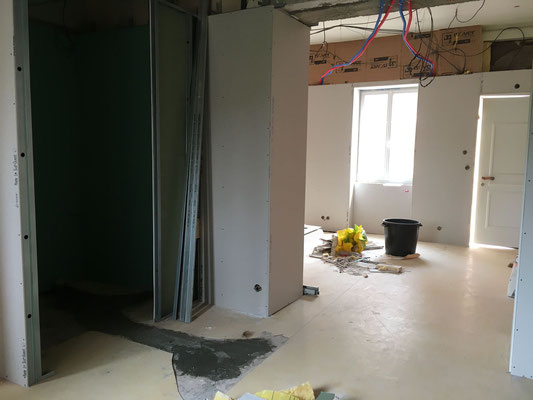

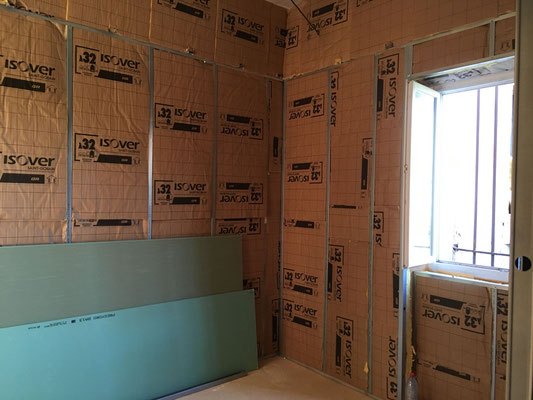

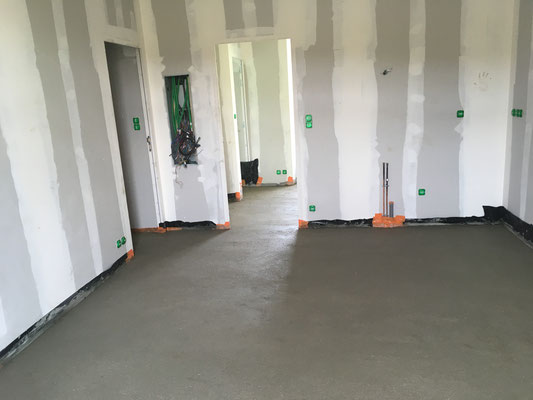

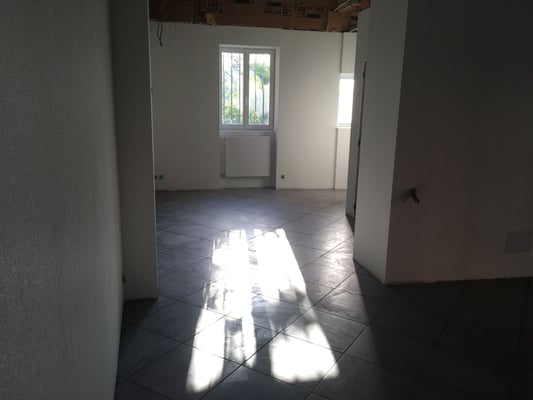

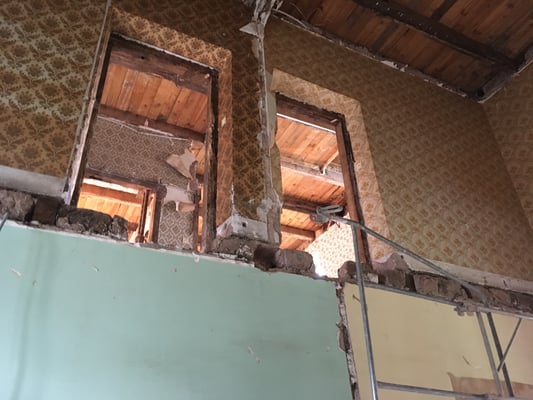

Retrouvez chaque semaine 2 nouvelles photos permettant de suivre l'évolution des travaux.

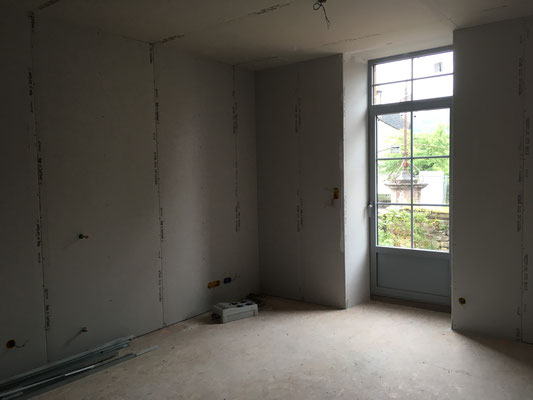

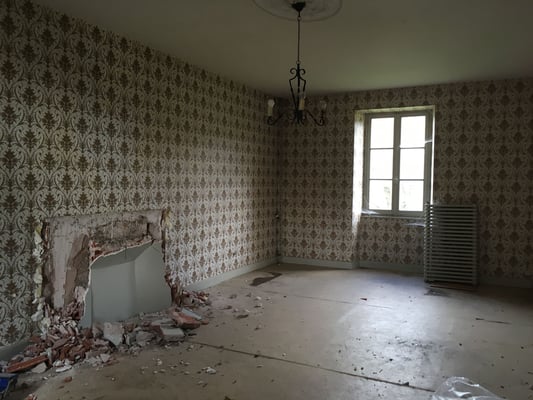

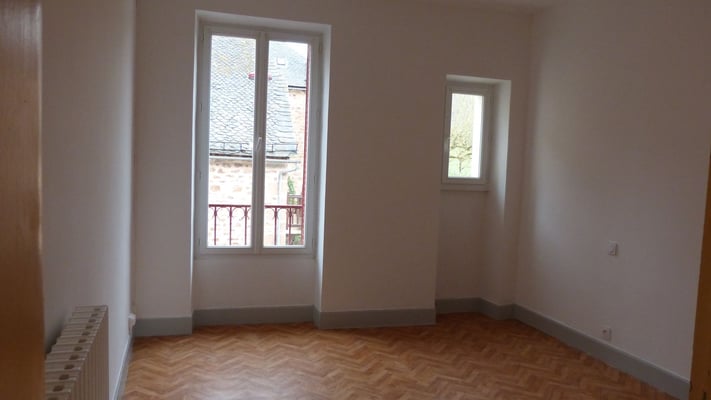

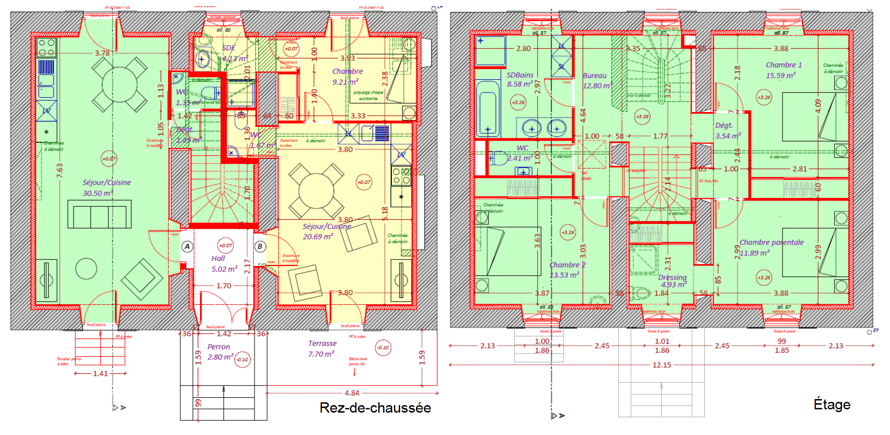

En plein cœur de l'été, le Conseil Municipal de Nauviale s'était réuni le 7 août dernier afin d'analyser les différentes offres relatives à la réhabilitation du Presbytère en 2 appartements à vocation locative. Il s'agit en effet de proposer 2 appartements (un type T4 et un type T2). Après les études réalisées début 2018 par l'architecte Marie NEDELLEC, assistée du cabinet IB2M et de l'économiste Jérôme RUSSERY, l'appel d'offre avait été lancé début mai.

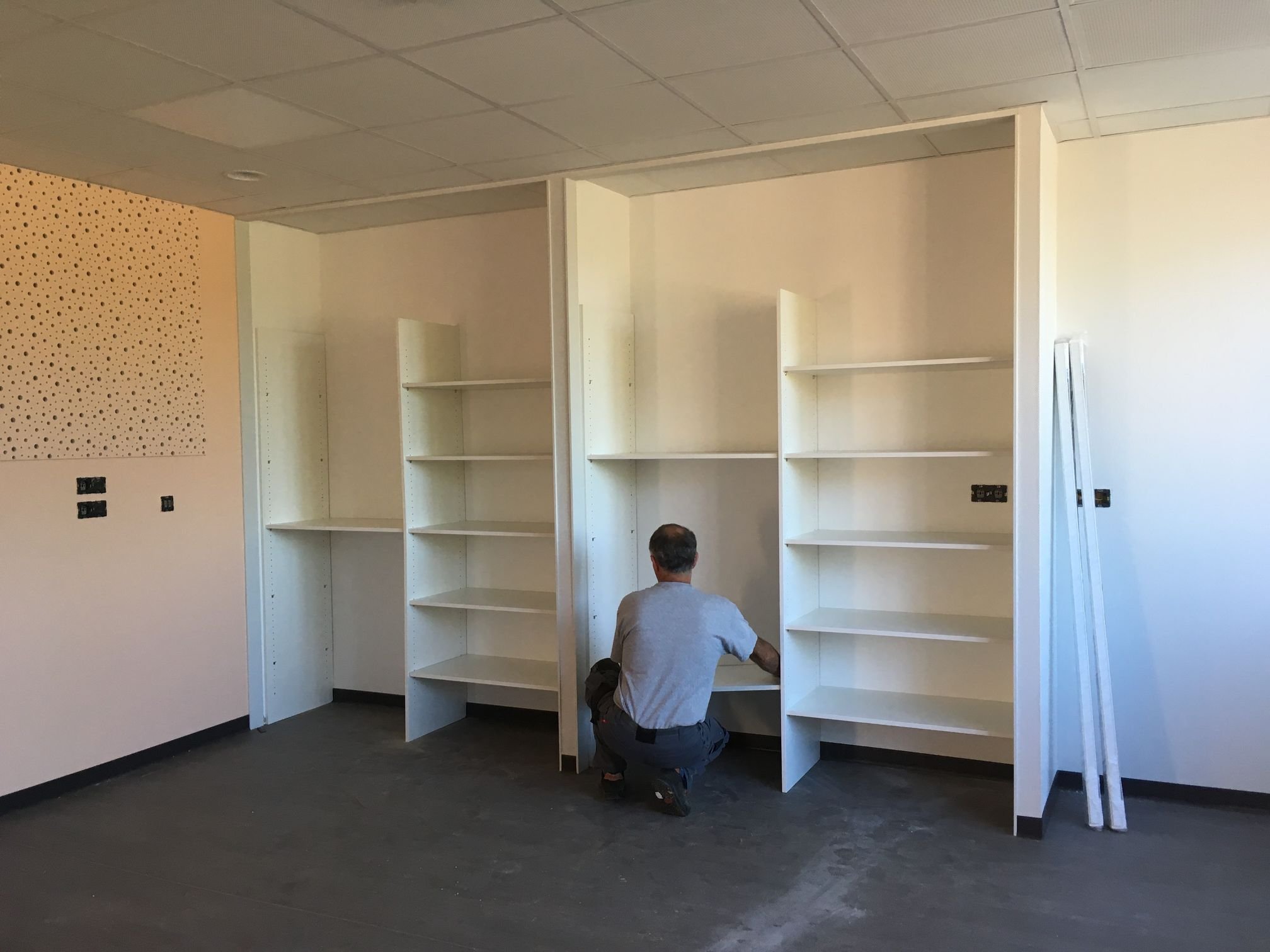

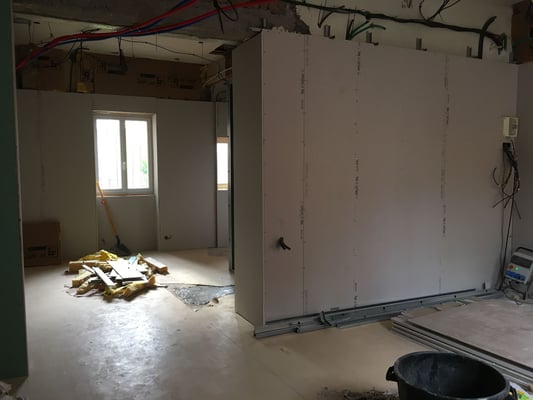

Plusieurs commissions d'appel d'offre et la phase de négociation engagée en juin ont permis au dernier conseil municipal de choisir les différentes entreprises qui interviendront sur ce chantier. 10 lots allant de la maçonnerie au chauffage ont été prévus. Les notifications officielles aux entreprises interviendront en début d'automne le temps de boucler les derniers dossiers de demandes de subvention.

Agence Postale - Bibliothèque

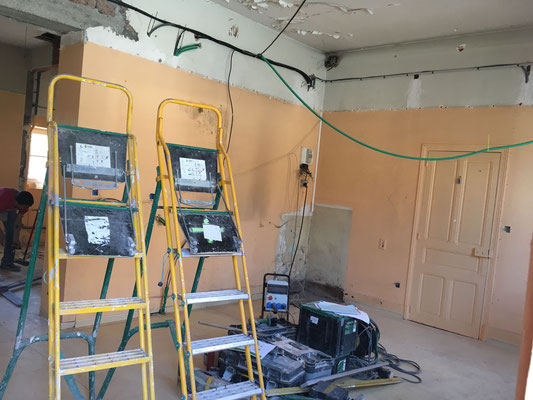

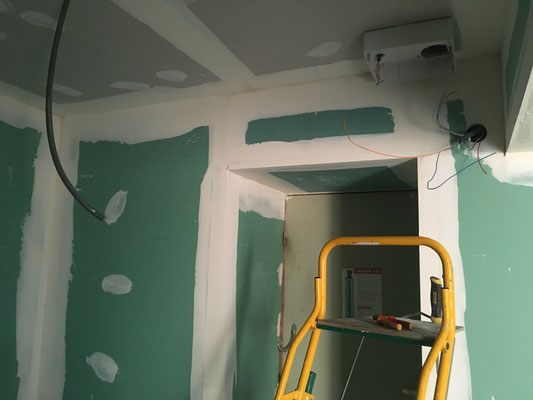

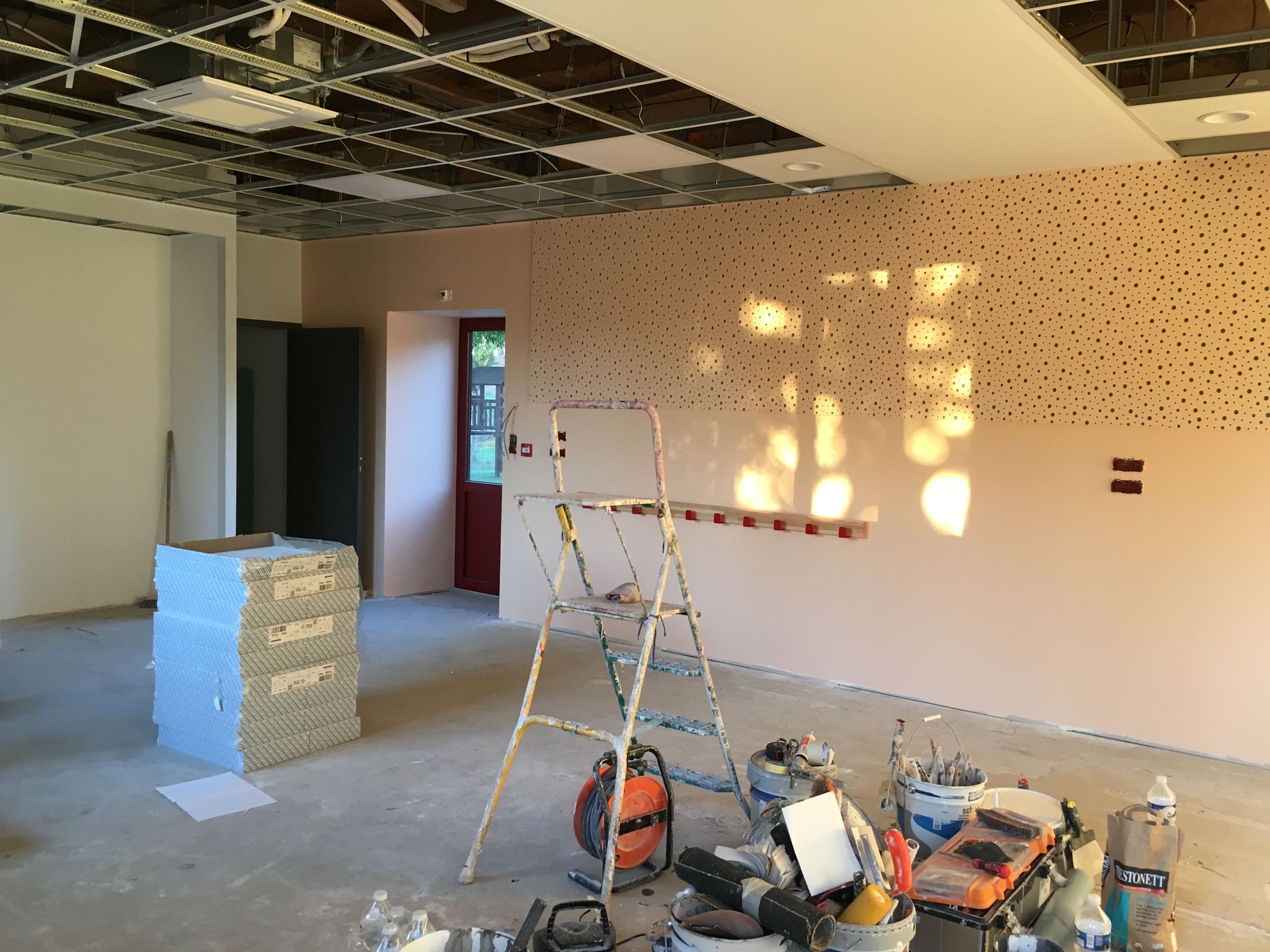

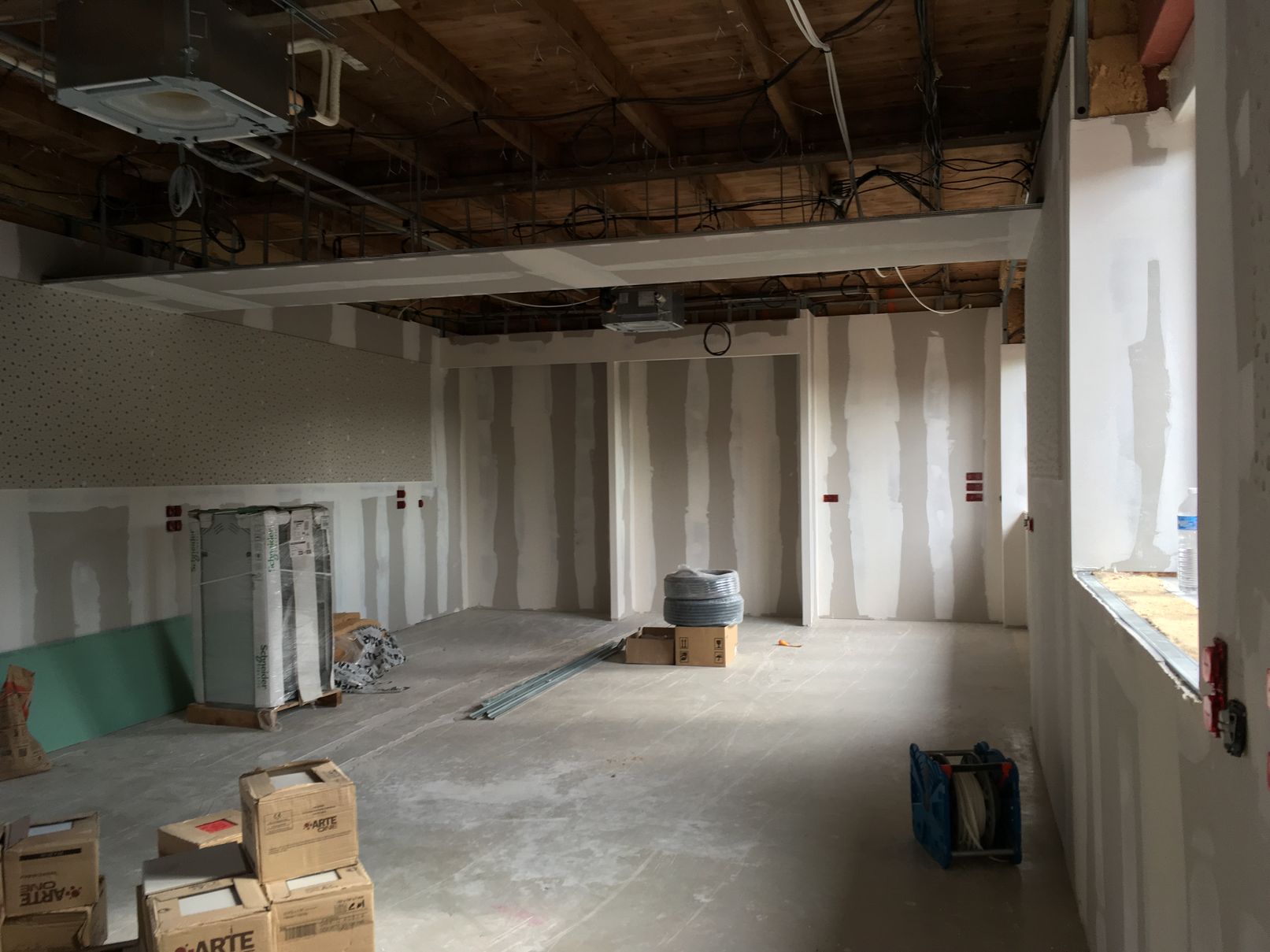

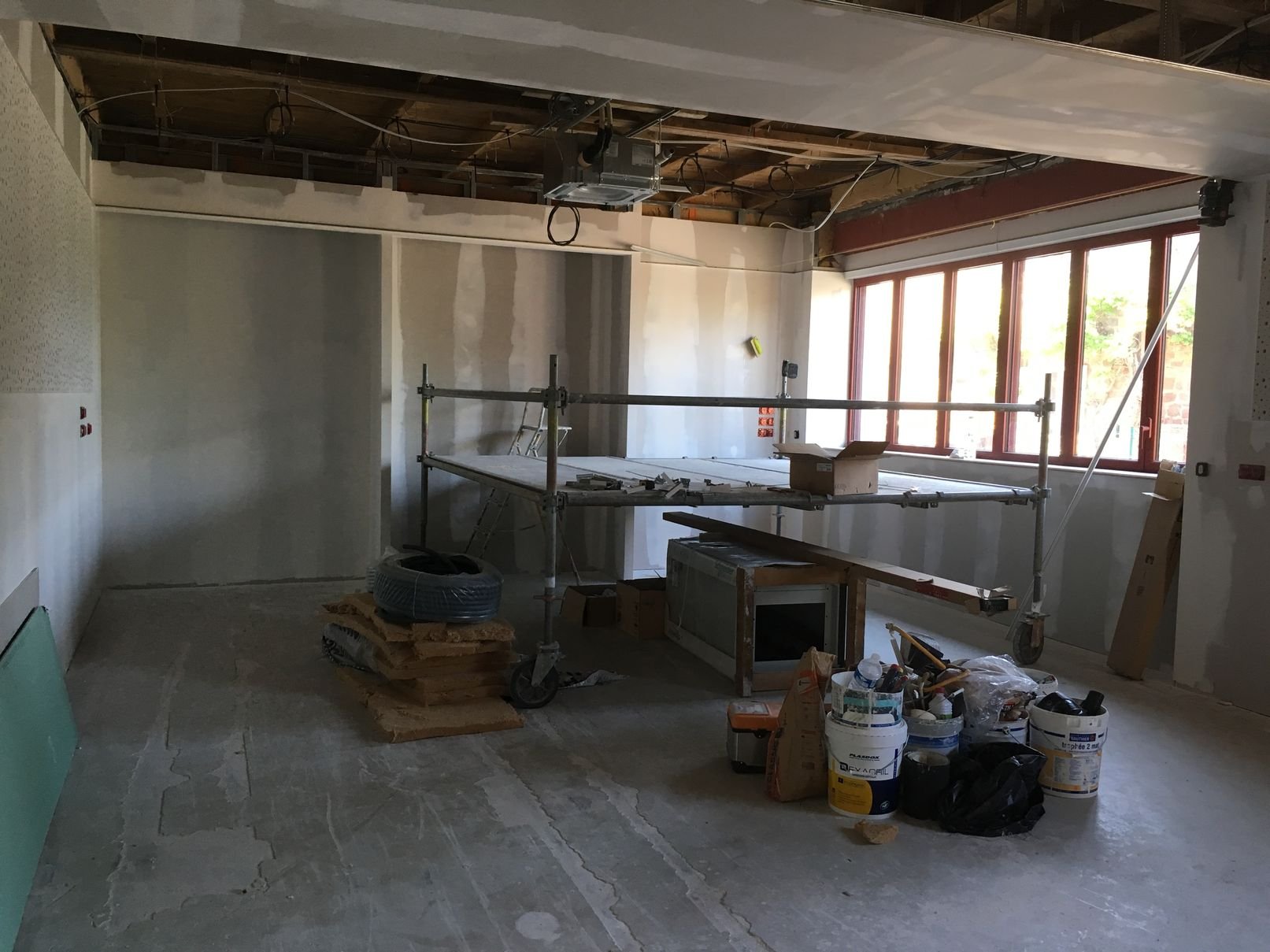

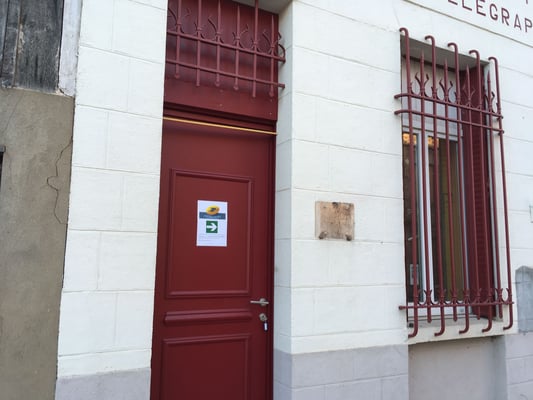

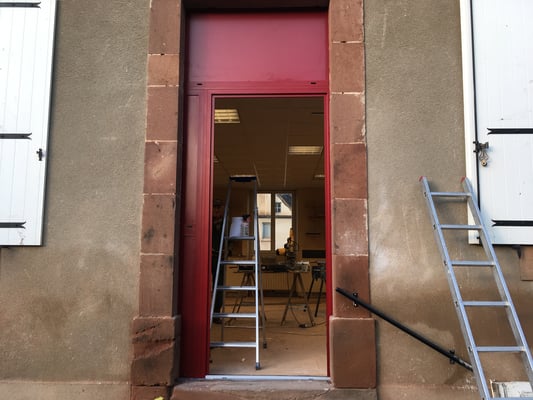

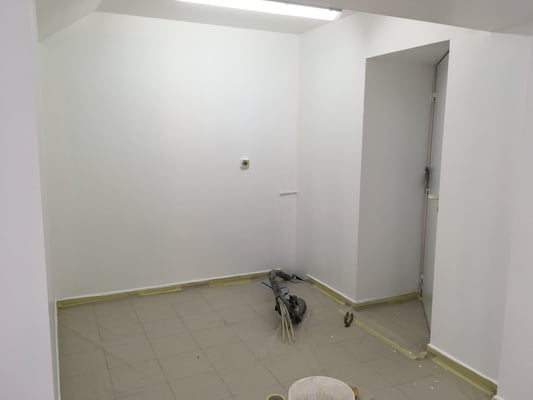

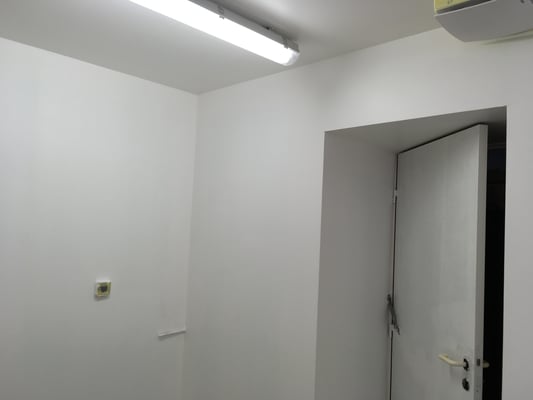

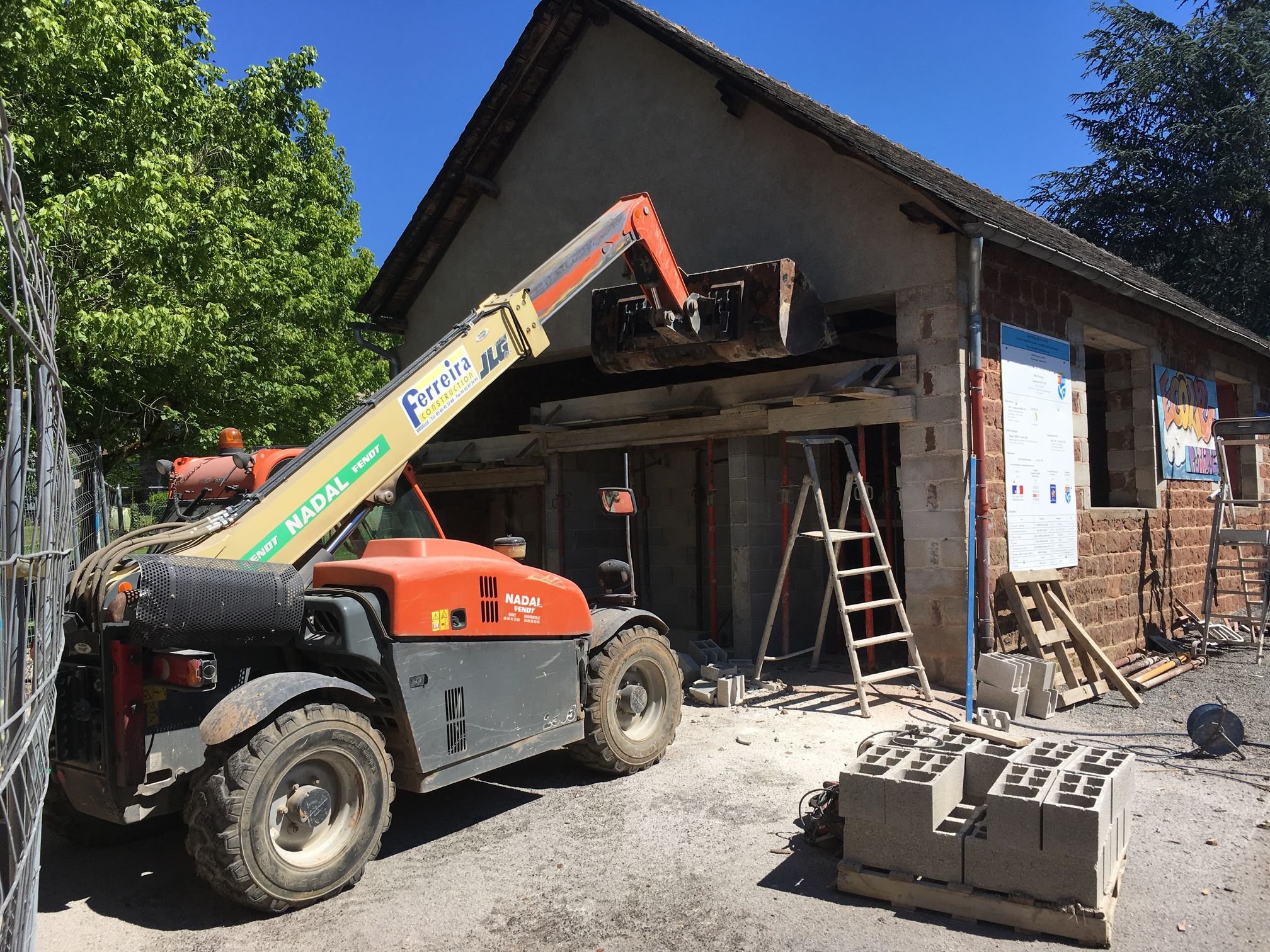

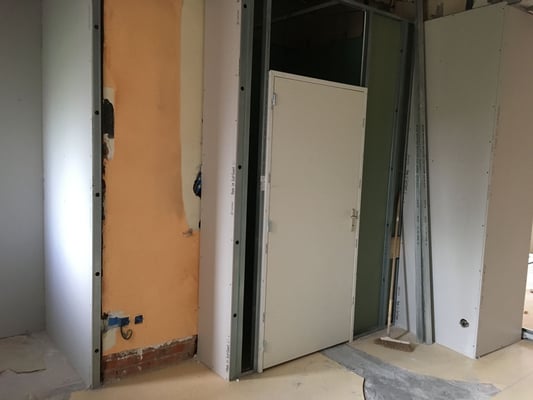

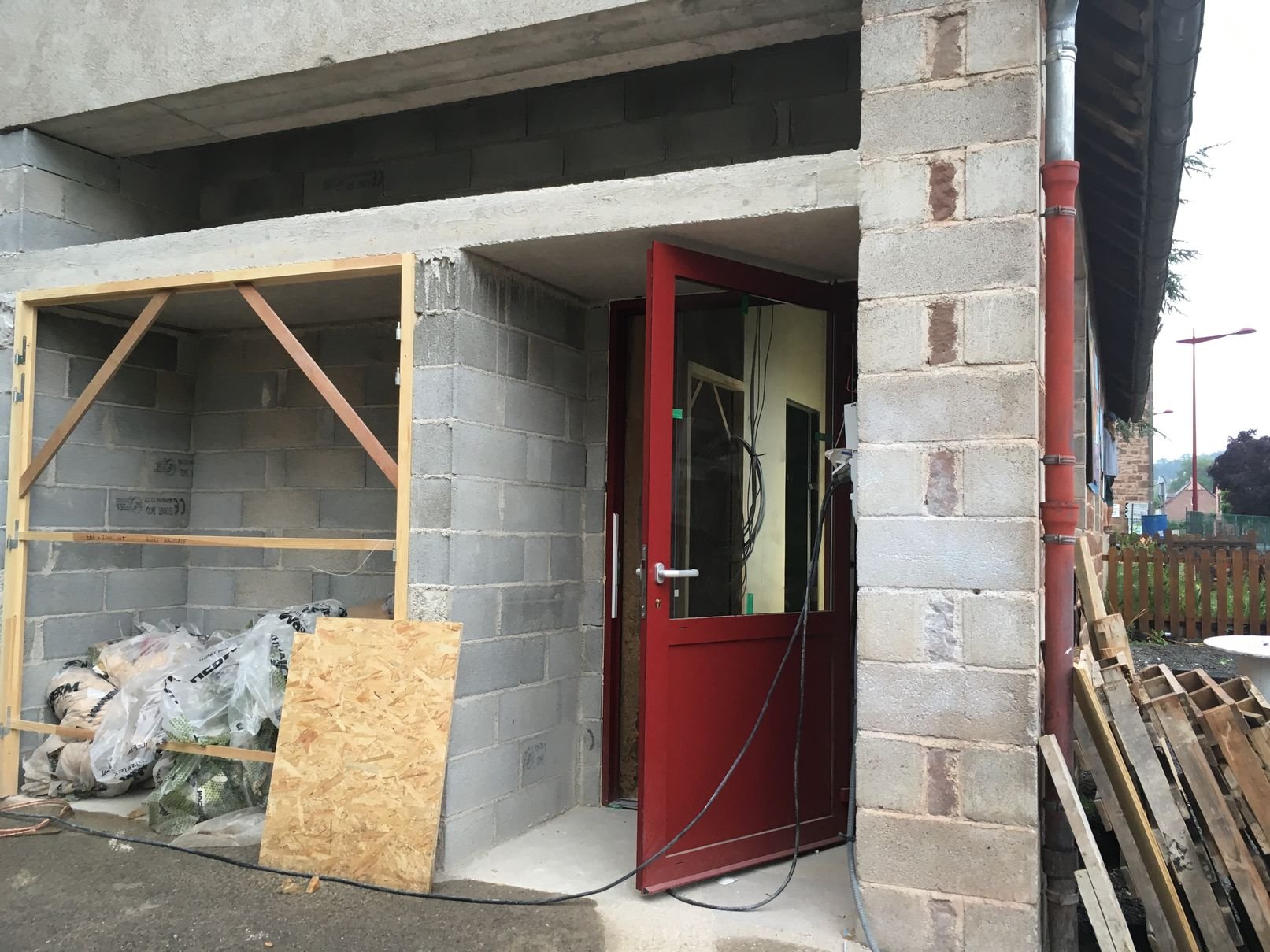

Comme annoncé lors de la cérémonie des voeux 2018 et conformément au budget 2018 voté le 12 avril dernier, les travaux de l'agence postale bibliothèque ont débuté ce lundi 16 avril. ils vont se poursuivre jusqu'à la fin du mois de mai.

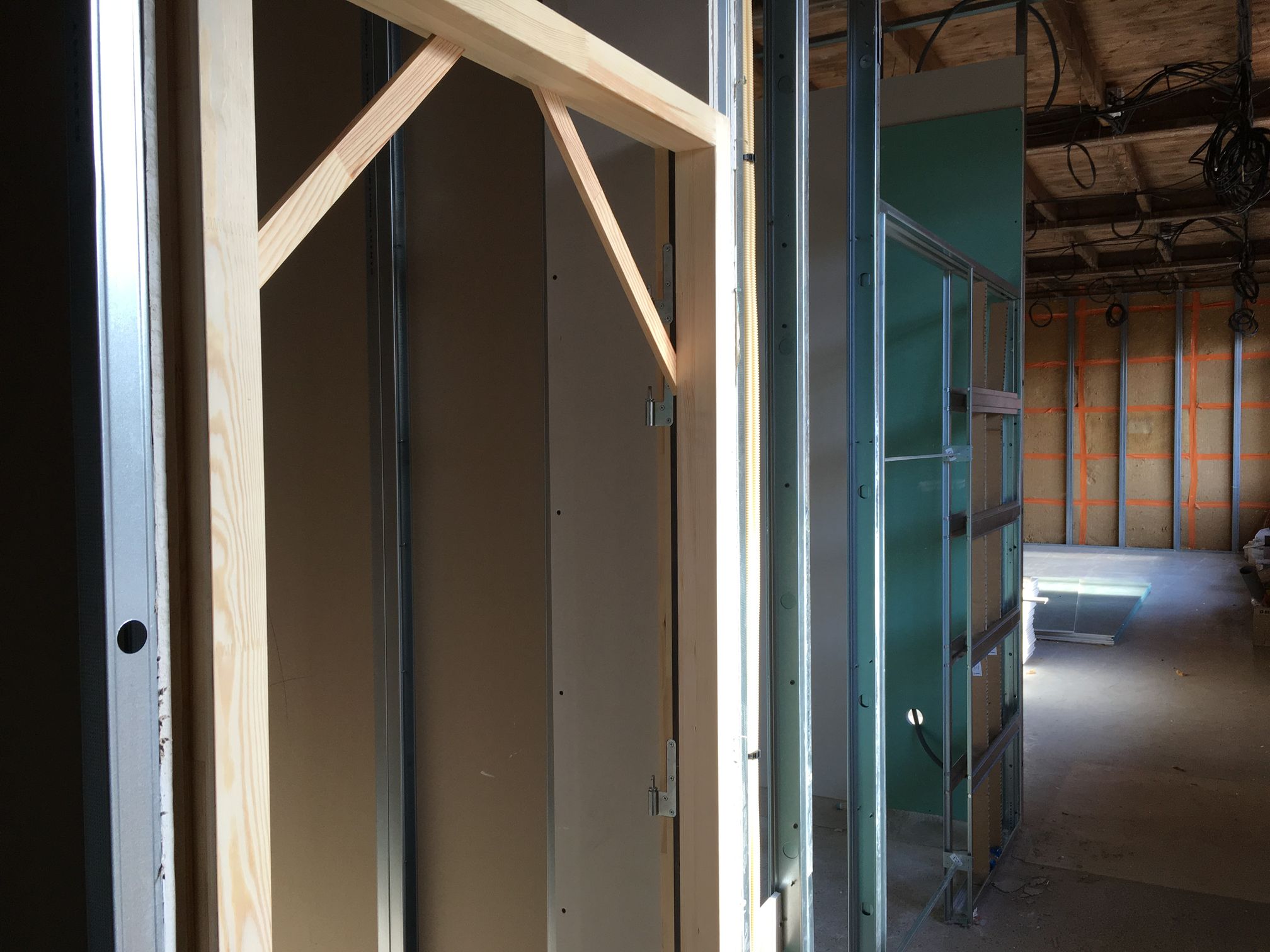

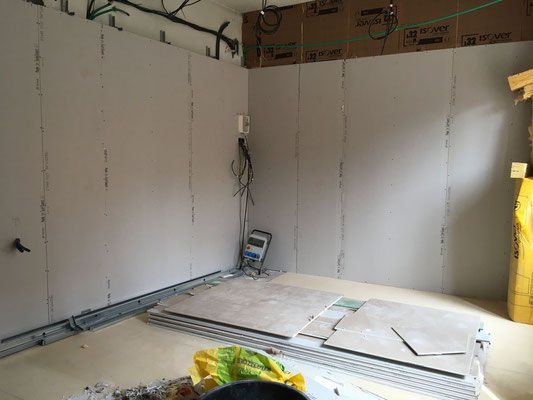

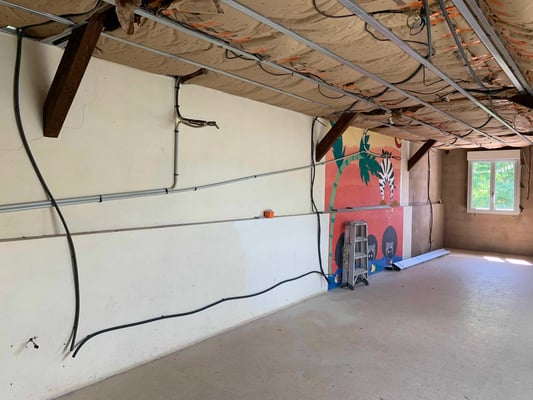

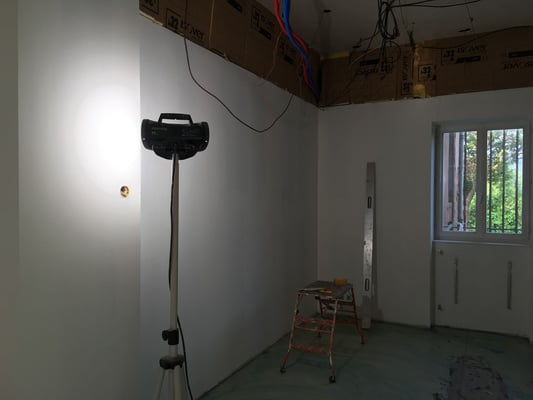

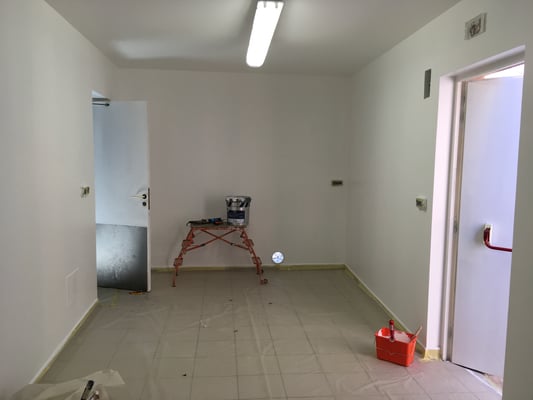

Au programme : isolation, remise à niveau électrique et plomberie, changement des portes d'entrée, peinture,  carrelage et mobilier neuf.

Il s'agit de maintenir le bâtiment dans un état correct en optimisant l'espace et en diminuant la facture énergétique notamment par une meilleure gestion du chauffage.

Ces travaux sont financés par la Commune, l'Etat, la Région et le contrat de présence postale 2017-2019.

Des entreprises locales correspondant à l'ensemble des corps de métiers ont été retenues par la commune pour ces travaux.

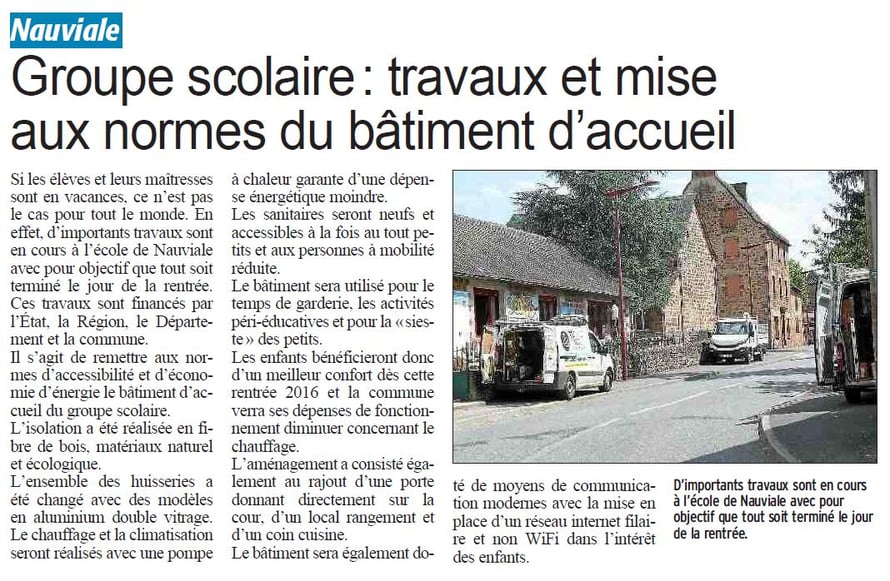

Remise aux normes de l'ancienne école primaire

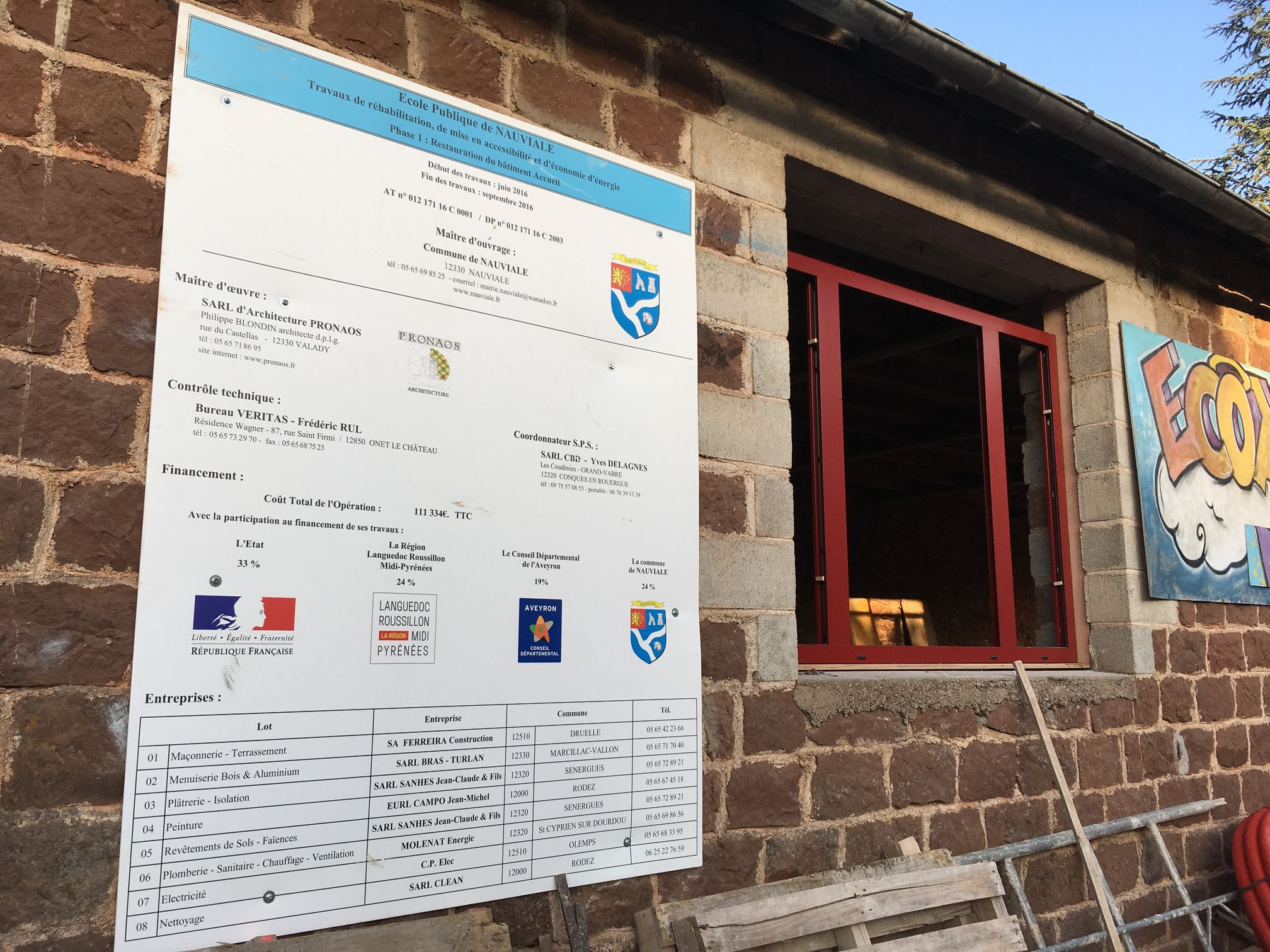

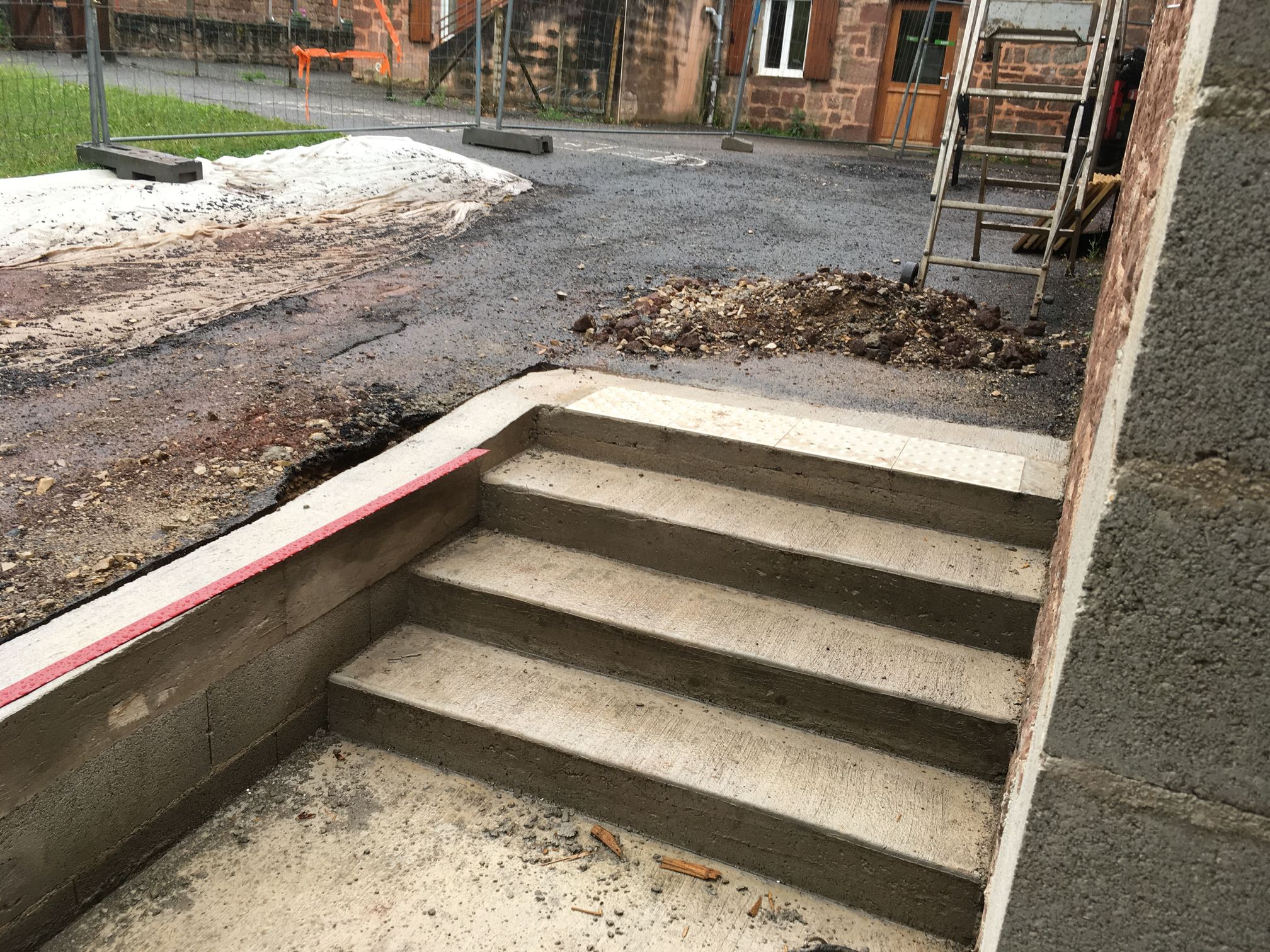

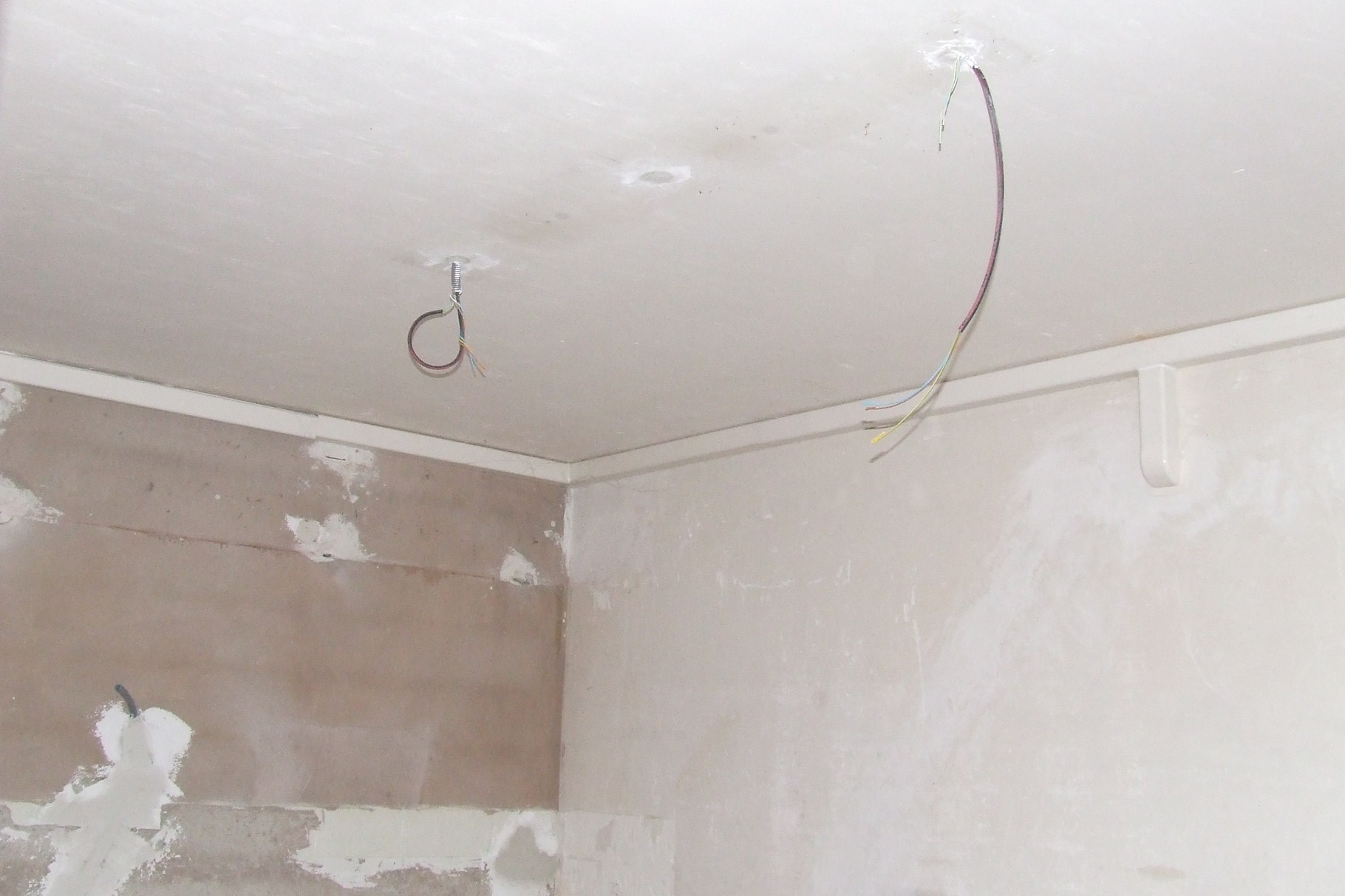

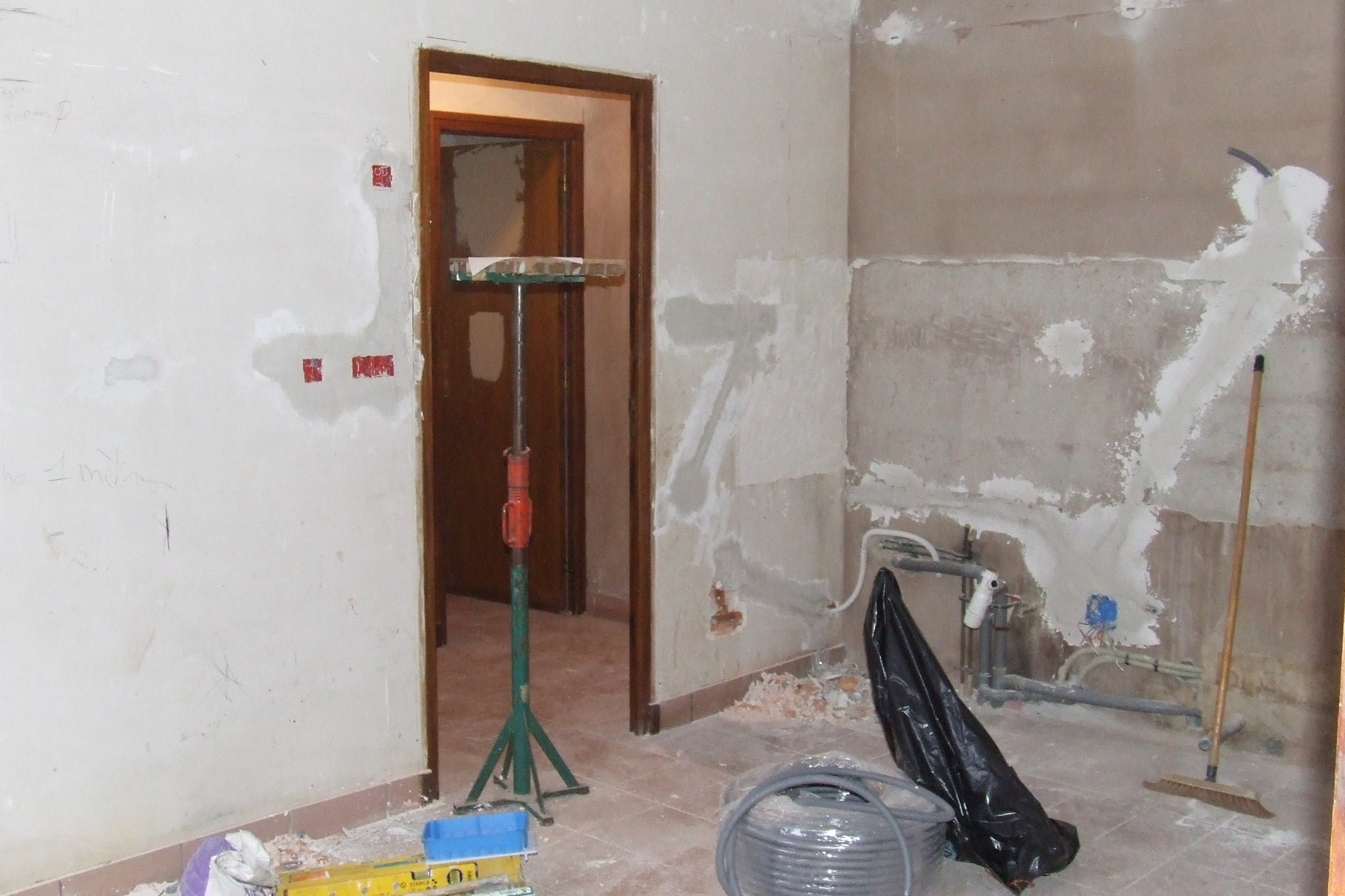

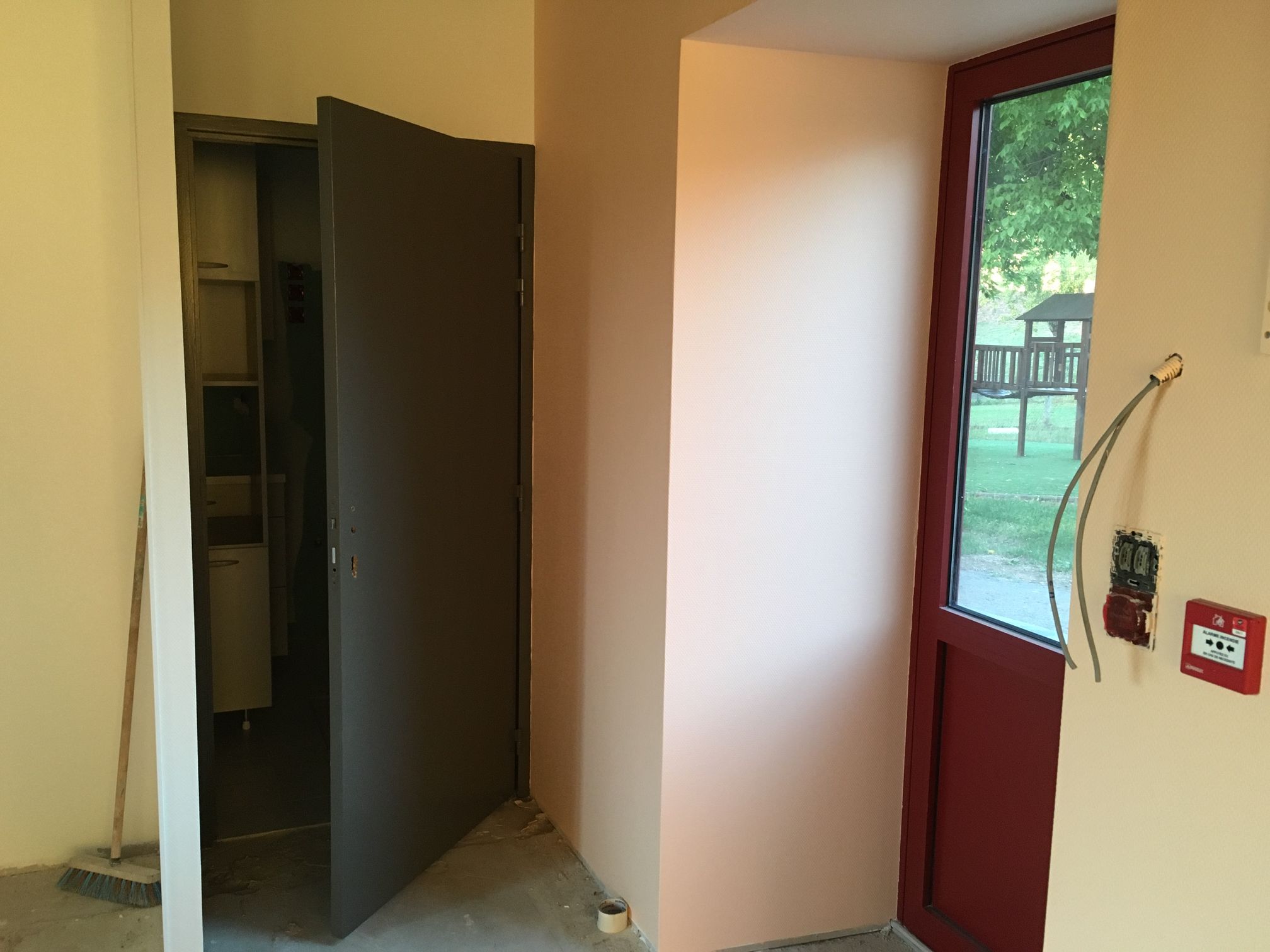

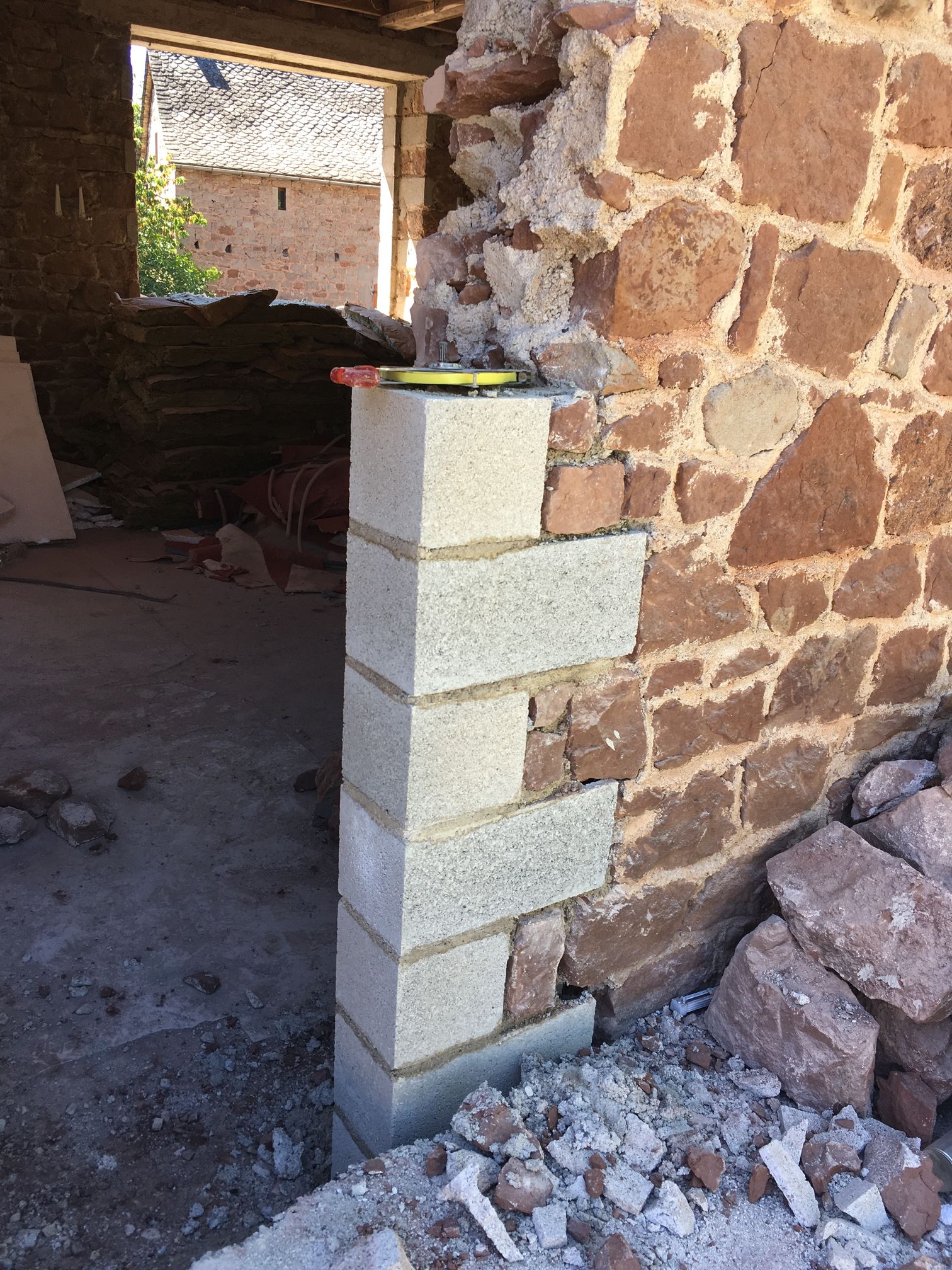

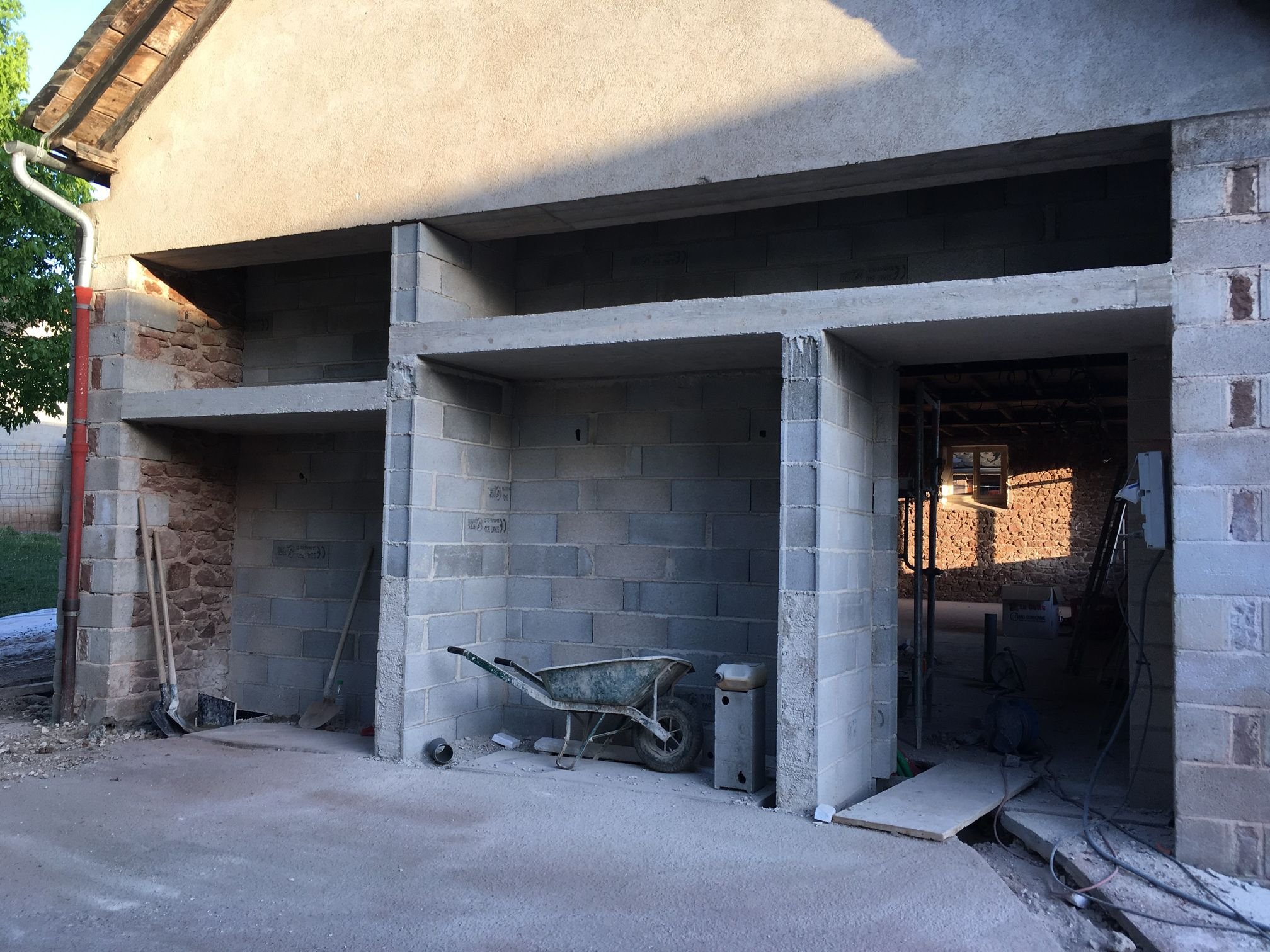

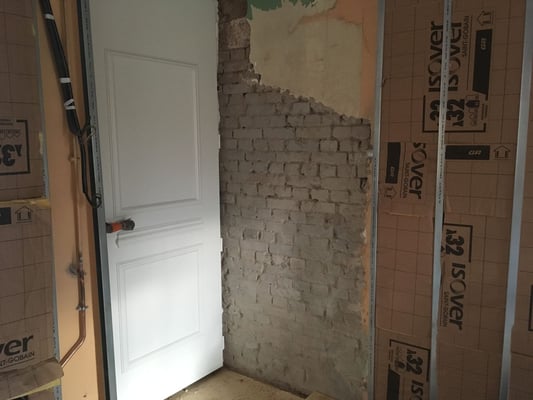

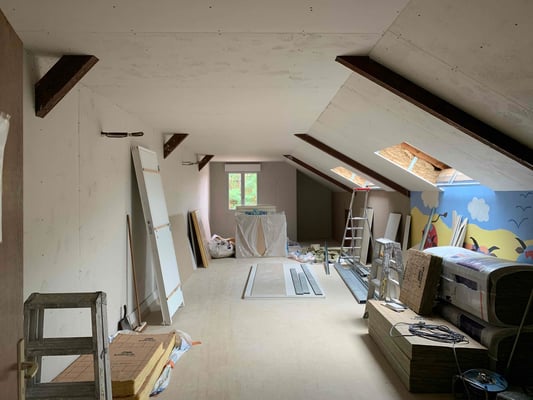

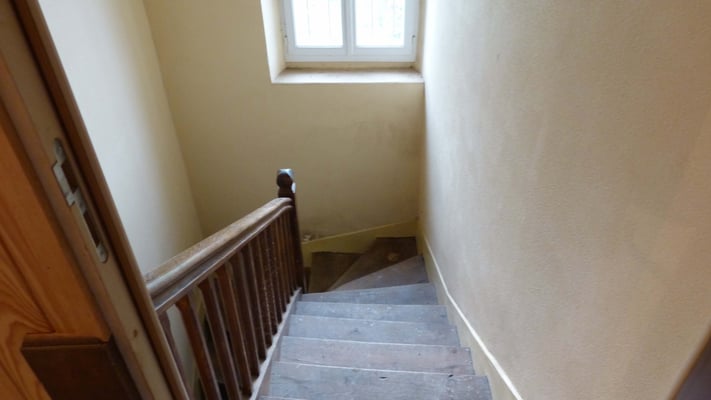

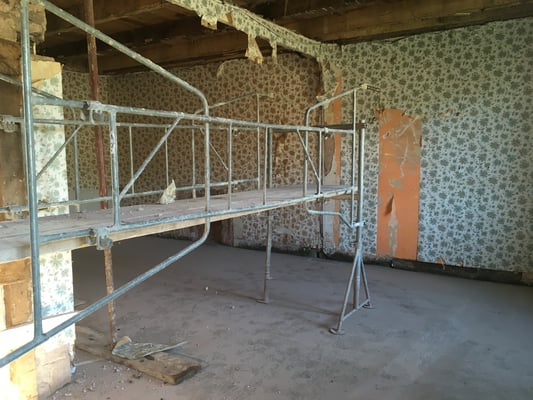

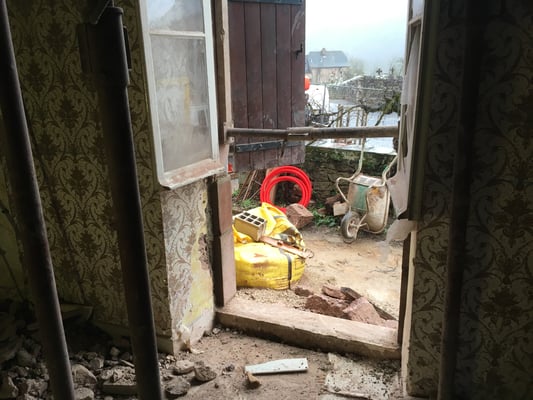

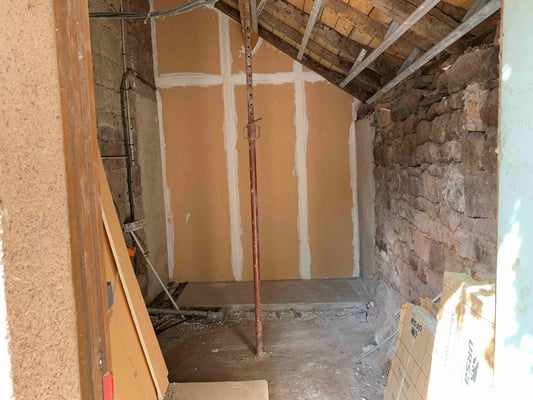

Dans un souci de maintien en état de l'ensemble de son patrimoine immobilier, la commune a repris son programme d'aménagement du groupe scolaire. Après la réalisation de la salle d'accueil courant 2016, c'est au tour de l'ancienne école primaire de voir d'importants travaux. Une première étape a été franchie fin 2018 avec le changement de la porte d'entrée et la réfection complète du plancher par Pascal COUDERC, menuisier.

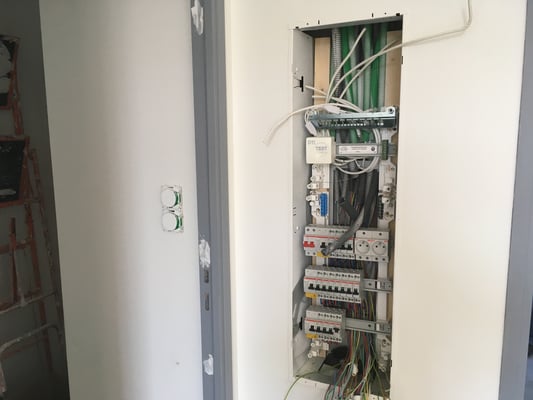

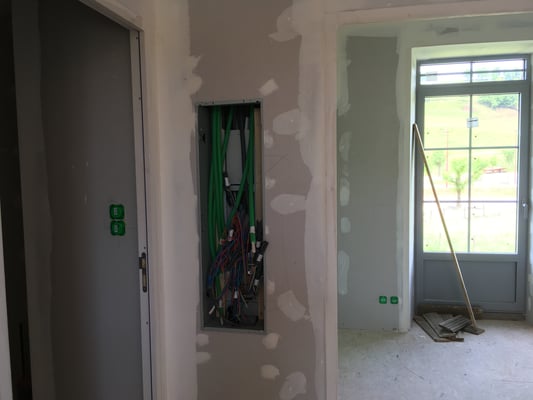

En ce début d'été 2019, l'entreprise de maçonnerie Joël CAPELLE est mobilisée sur l'accessibilité du site avec la réalisation d'une rampe d'accès neuve. La poursuite des travaux à l'intérieur a également repris avec l'isolation des murs (JC SANHES) et la remise en compatibilité des réseaux électriques (Benoit HYGONNET) et de chauffage (Pierre LAURENT).

Le Rougier

Les élus Nauvialois ont la ferme volonté de mettre aux normes les bâtiments publics et de traiter leur accessibilité dès que les travaux engendrés demeurent possible par rapport au budget communal.

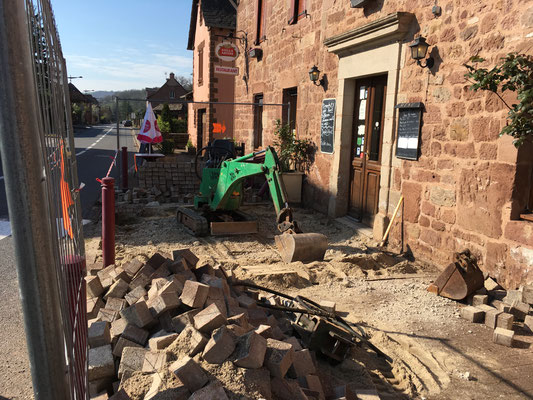

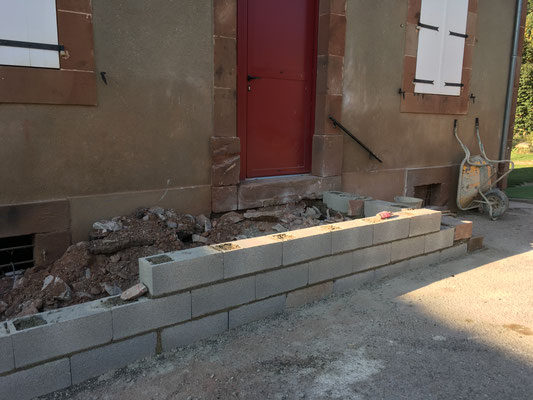

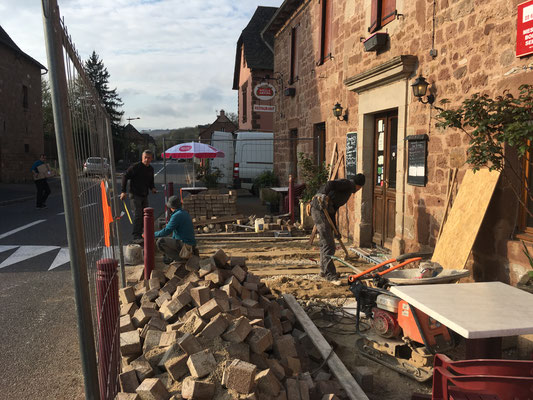

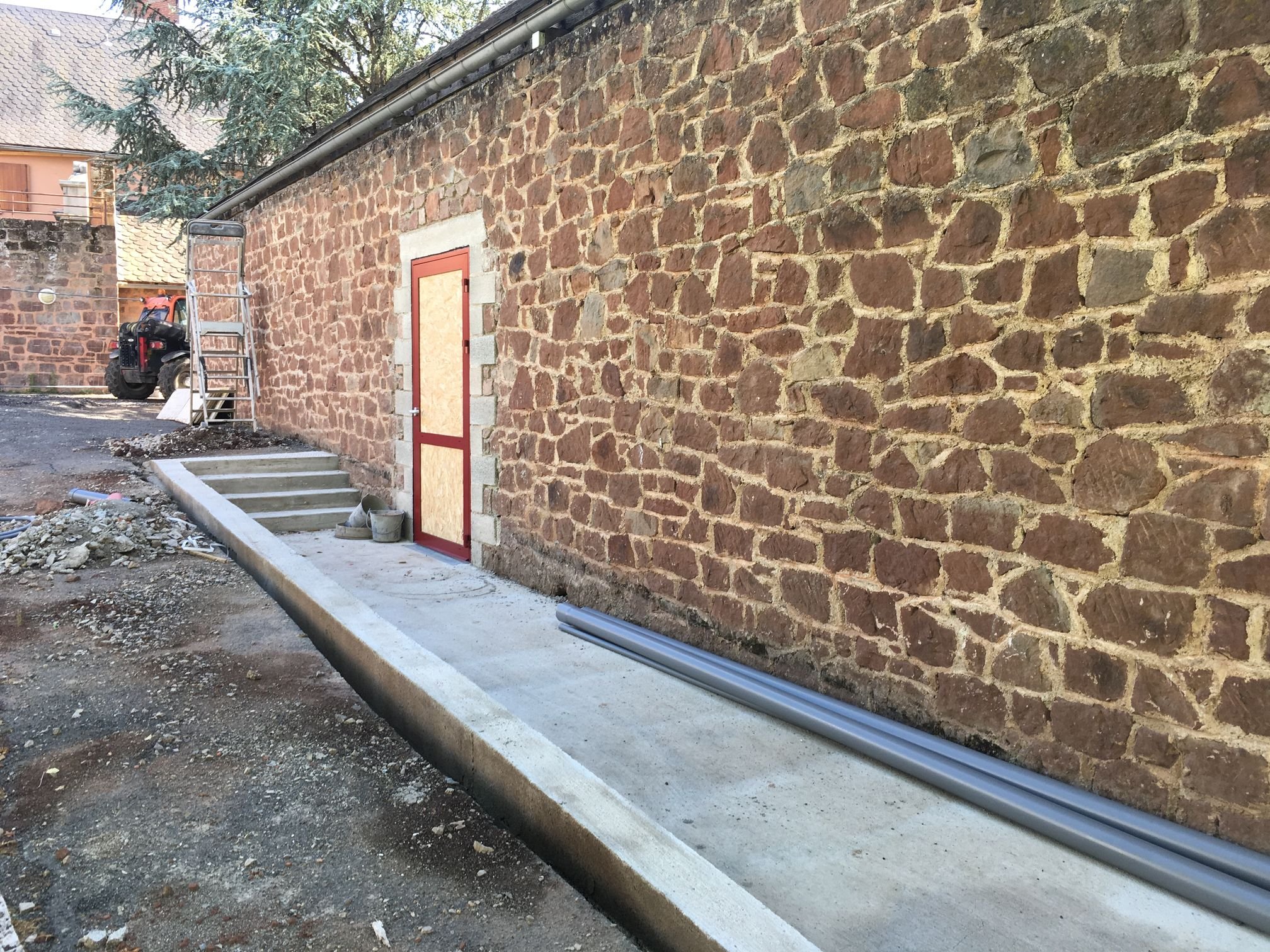

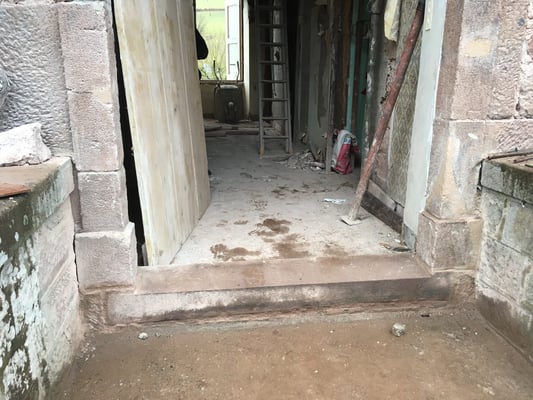

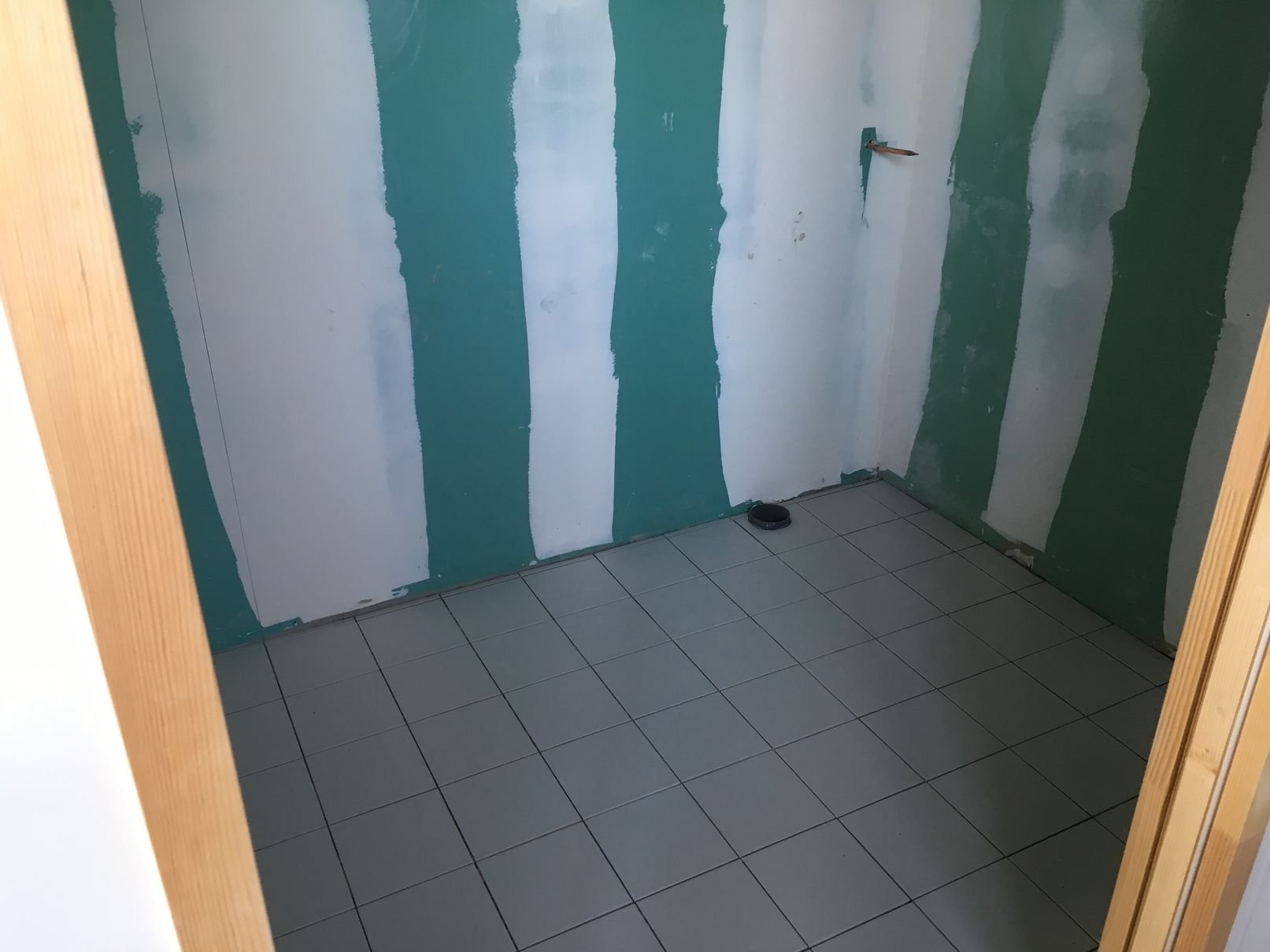

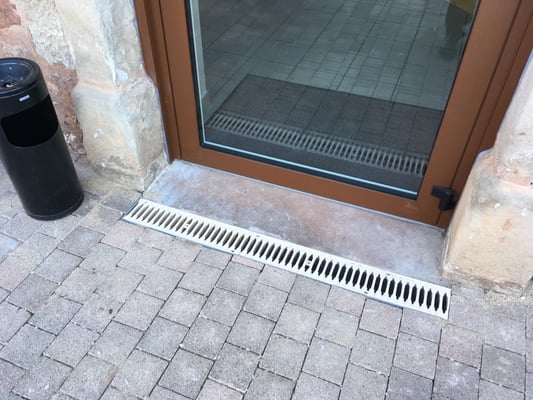

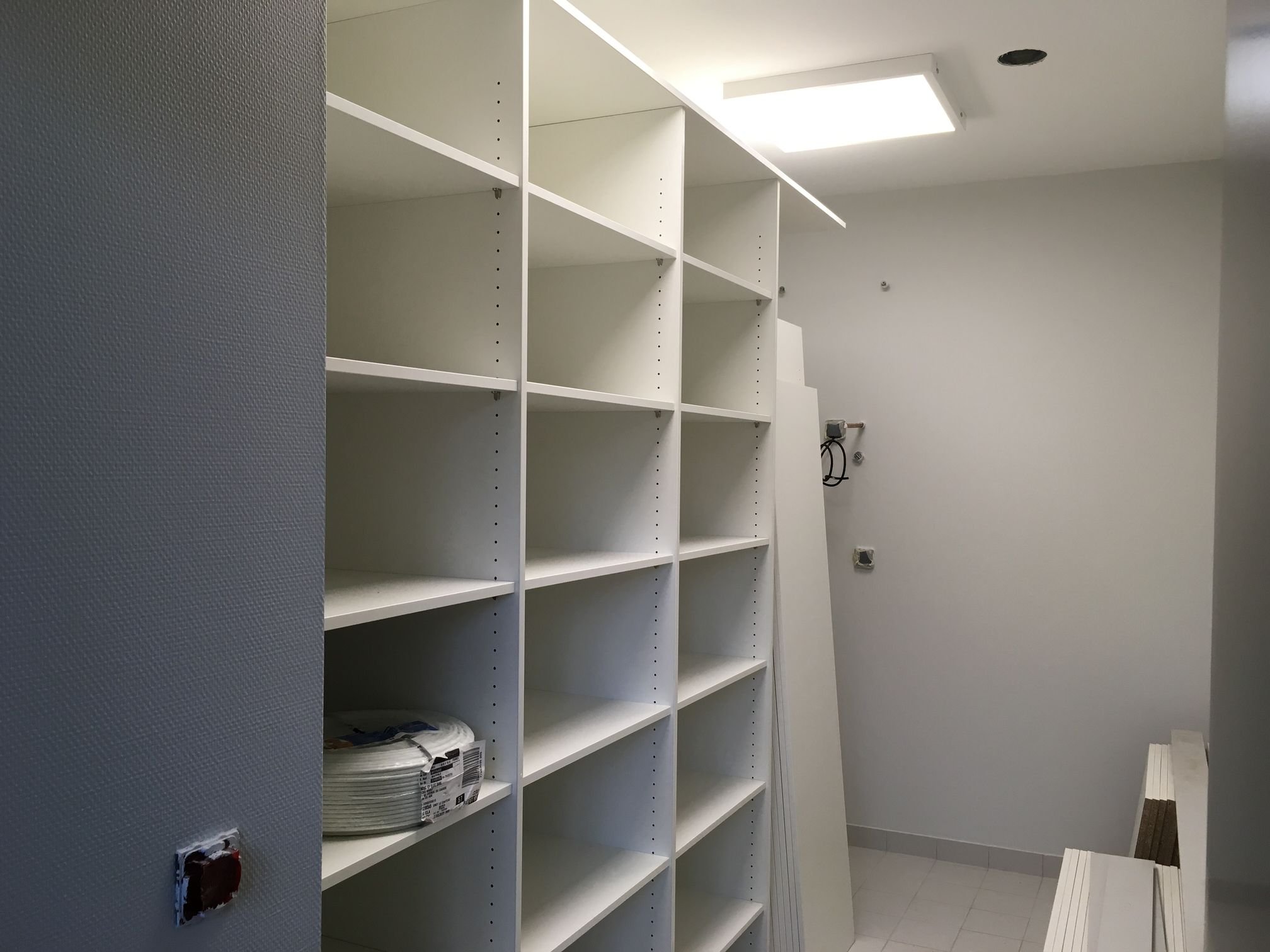

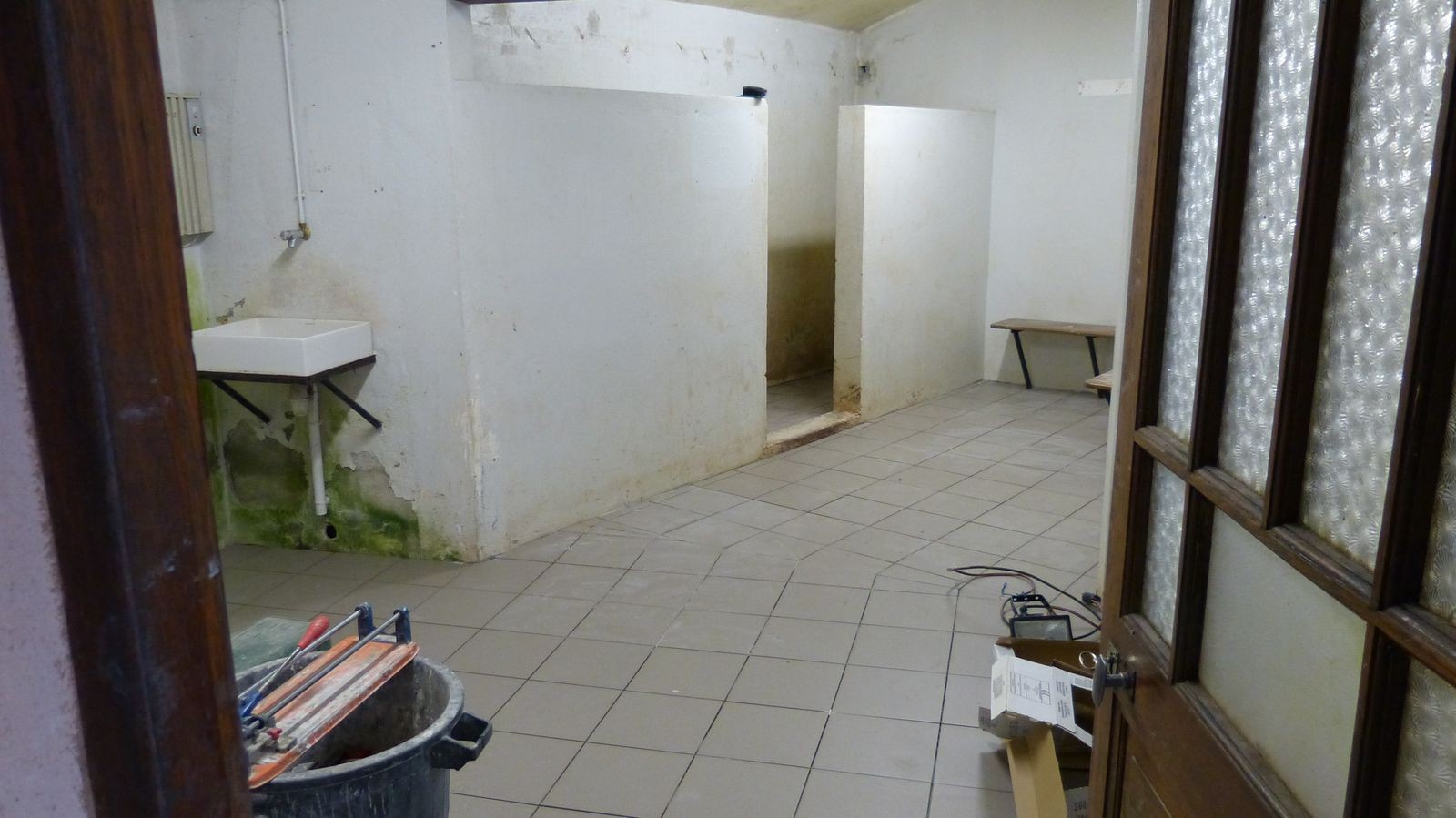

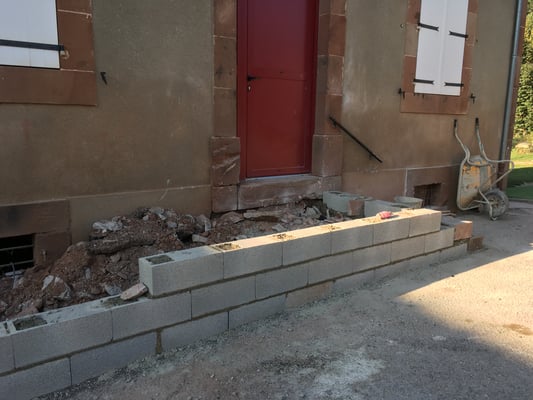

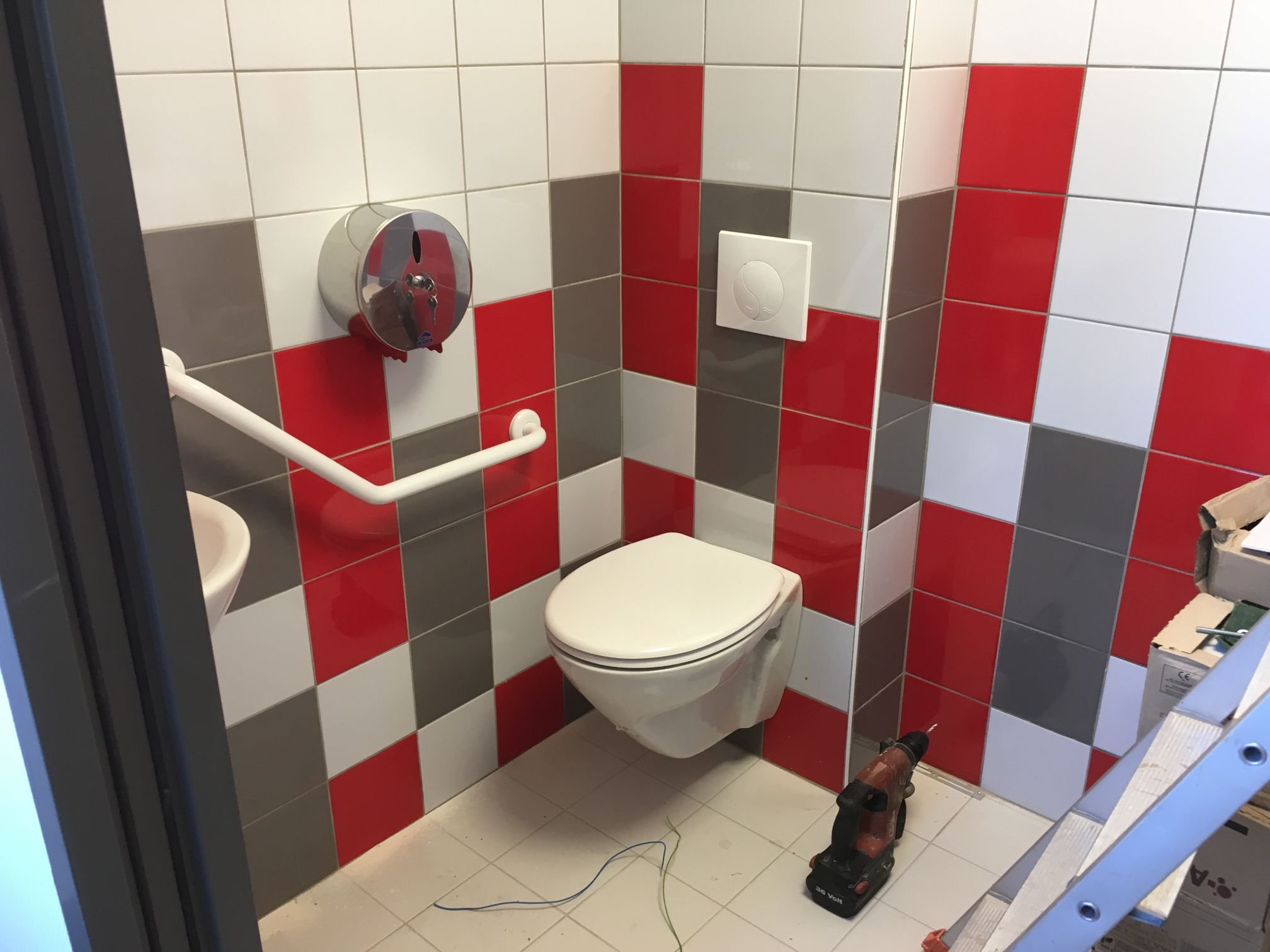

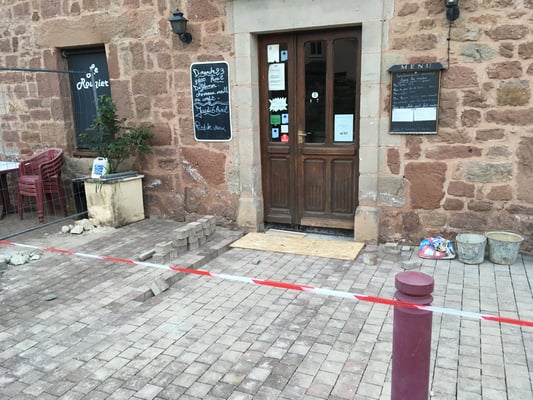

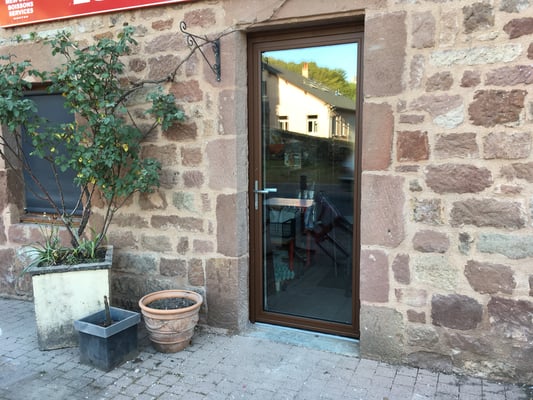

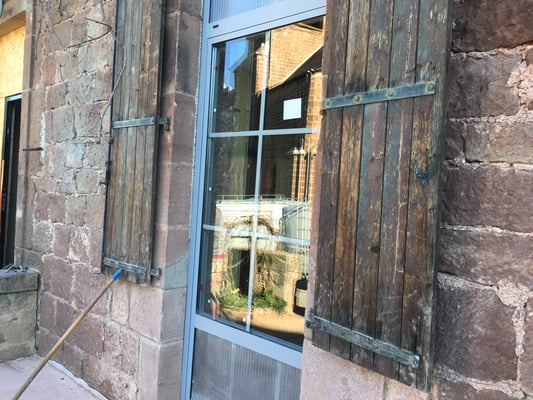

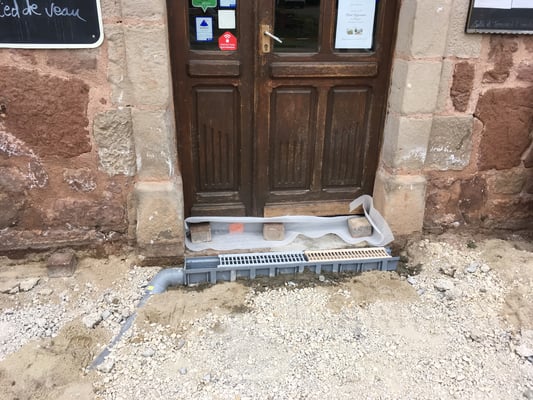

Le café-restaurant Le Rougier n'est pas en reste et les travaux ont débutés ce lundi 3 Avril 2017. Ils concernent la suppression du seuil d'entrée de la porte principale et son remplacement, la réfection de la porte d'entrée de la cantine, la mise aux normes des sanitaires (dégagement et mis en place d'un lave main dans le WC pour les personnes à mobilité réduite) et la réfection complète de la réserve (isolation mur, carrelage sol et peinture) assurant le stockage des aliments.

Ces travaux d'un montant de près de 15000 euros sont financés par la Commune, l'Etat au travers de la DETR et la Région Occitanie.

Salle des fêtes

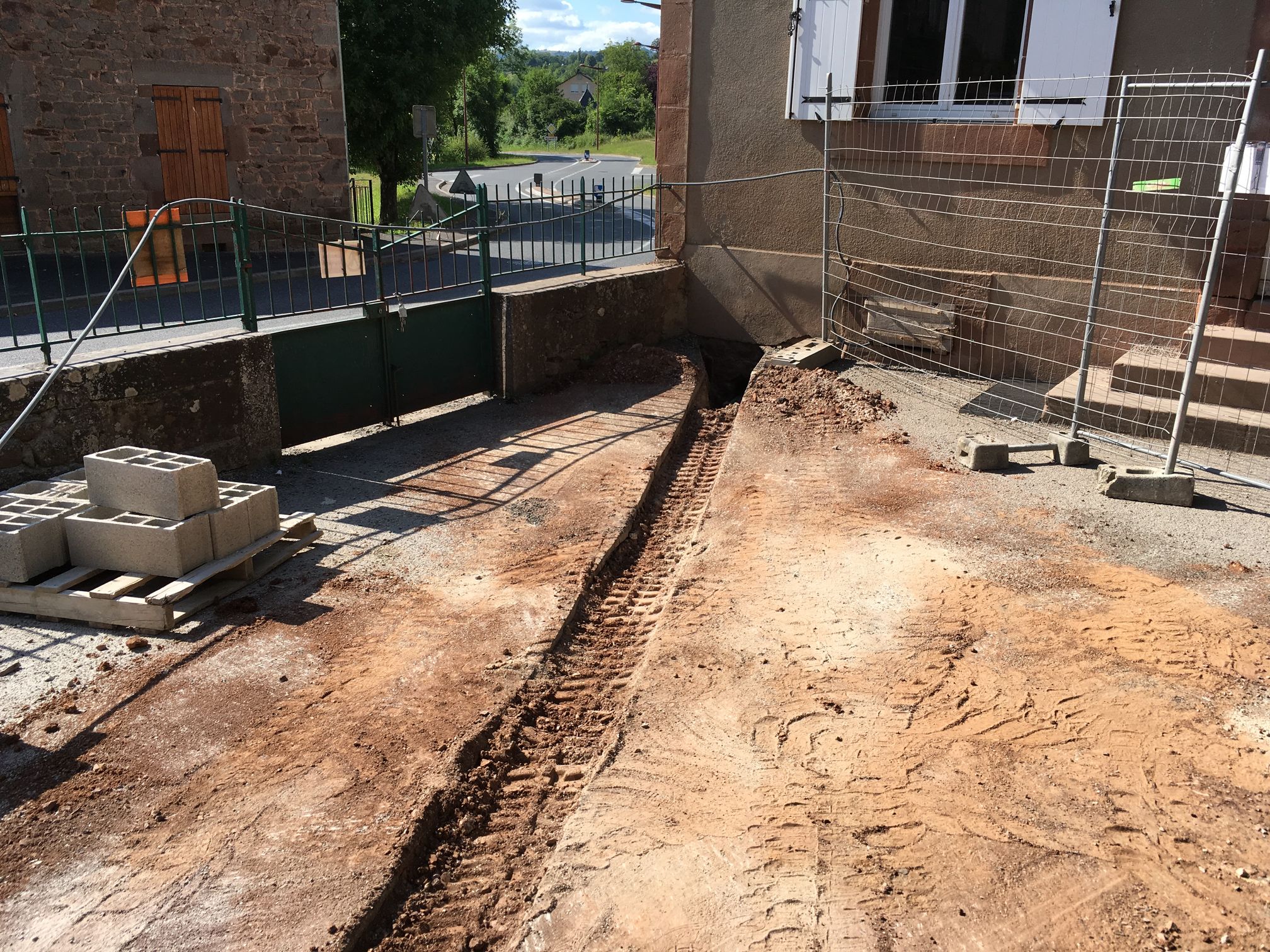

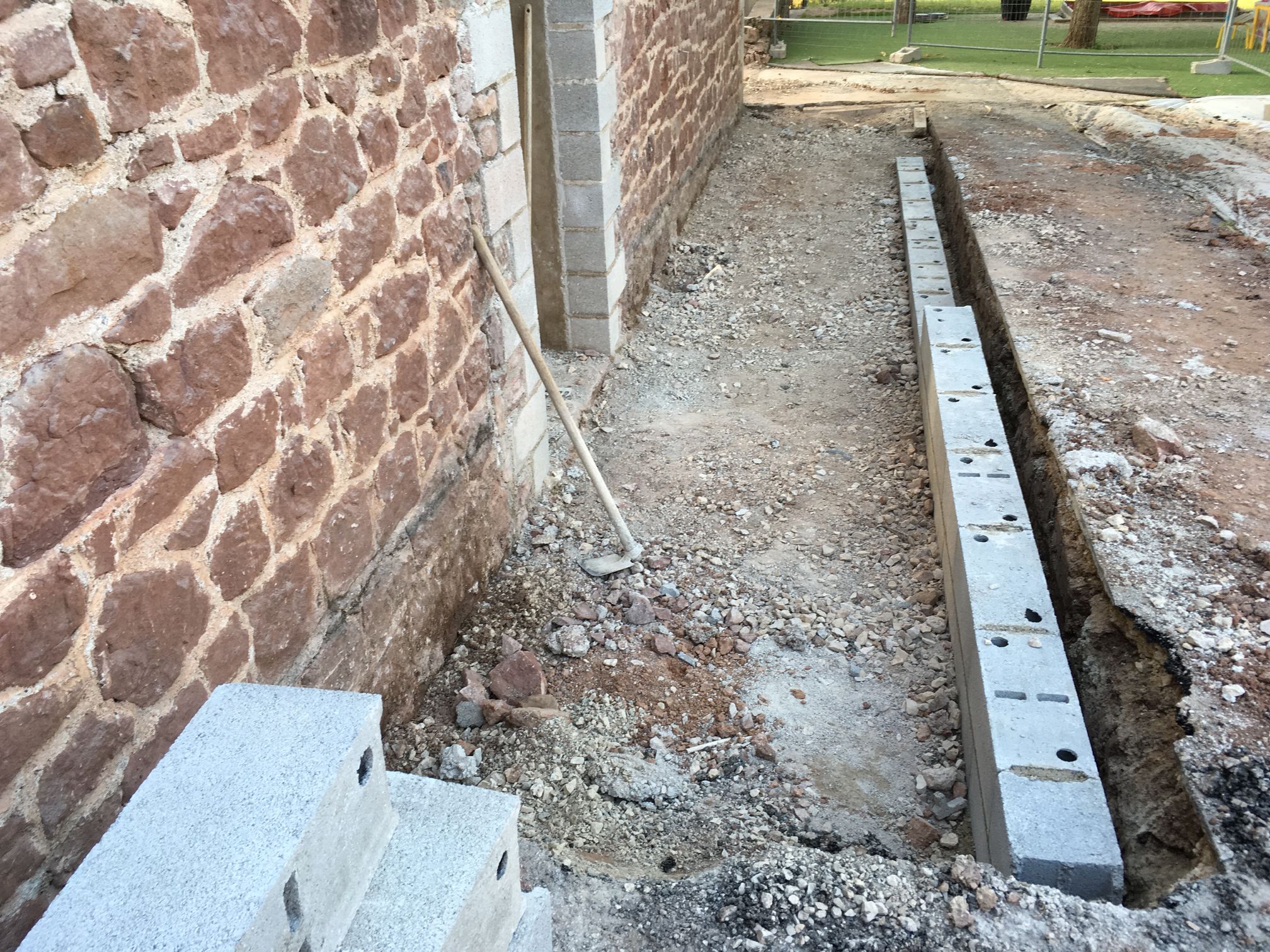

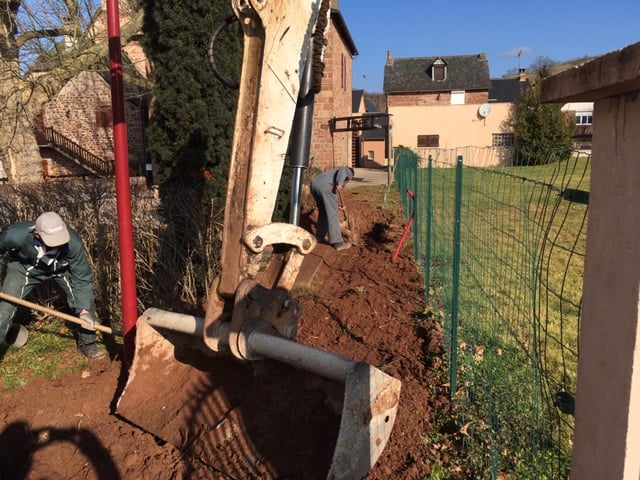

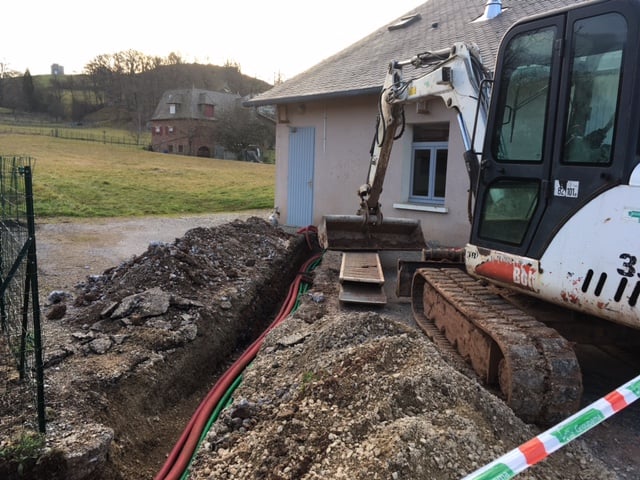

La tranchée et l'enfouissement des gaines pour la liaison électrique et réseau entre la salle des fêtes et la mairie vient d'être effectuée. Prochainement, le câblage va être réalisé afin d'apporter le réseau internet à la salle des fêtes depuis l'accès mairie. Ceci permettra des économies de fonctionnement avec une meilleure gestion des abonnements téléphoniques et électriques.

Ensuite, viendra la pose des antennes WIFi afin de doter la salle des fêtes d'un accès WIFI possible avec la montée en débit qui sera effective en avril.

Restauration salle d'accueil de l'école

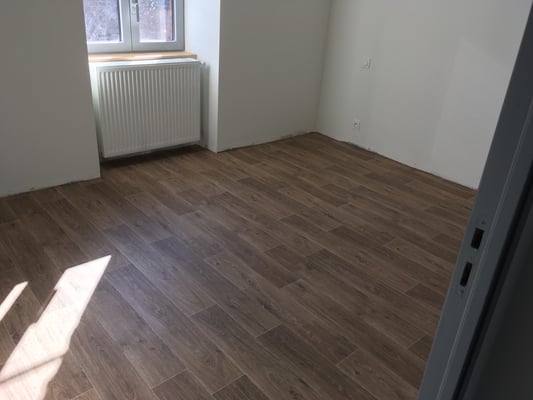

Les travaux ont débuté le lundi 20 juin et se poursuivent jusqu'au 31 août 2016 afin de rendre la salle aux enfants dès la rentrée de septembre.

Vous pouvez prendre connaissance des plans du chantier ainsi que du résultat de l'appel d'offre.

Télécharger
PLANS_projet_salle_accueil_Nauviale.pdf
Document Adobe Acrobat 552.0 KB

Voici quelques photos présentant l'évolution du chantier.

Extrait Centre Presse du 28 Juillet 2016

Remise aux normes au Rougier

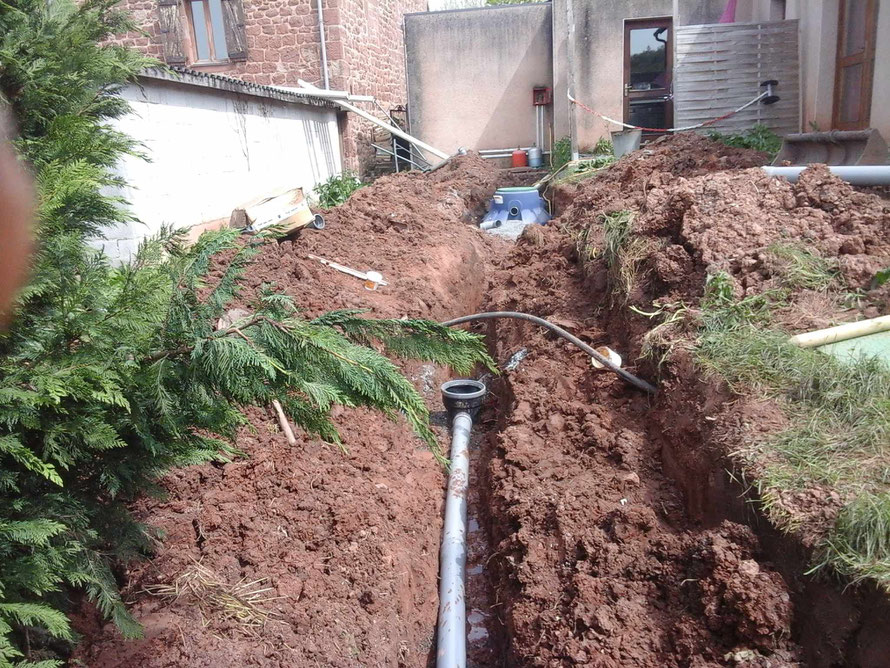

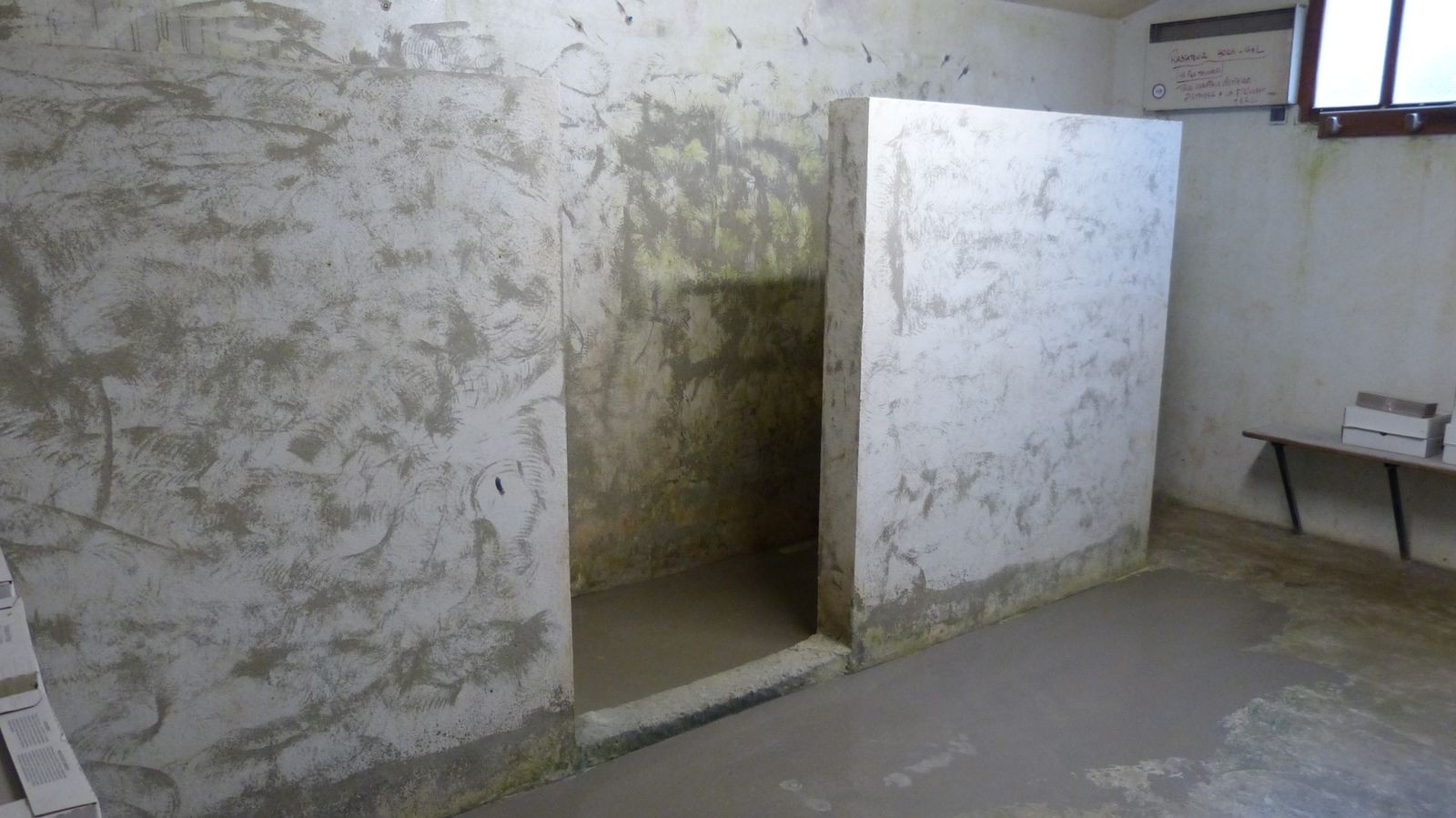

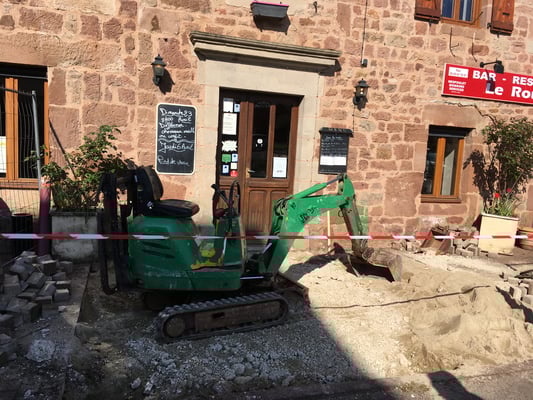

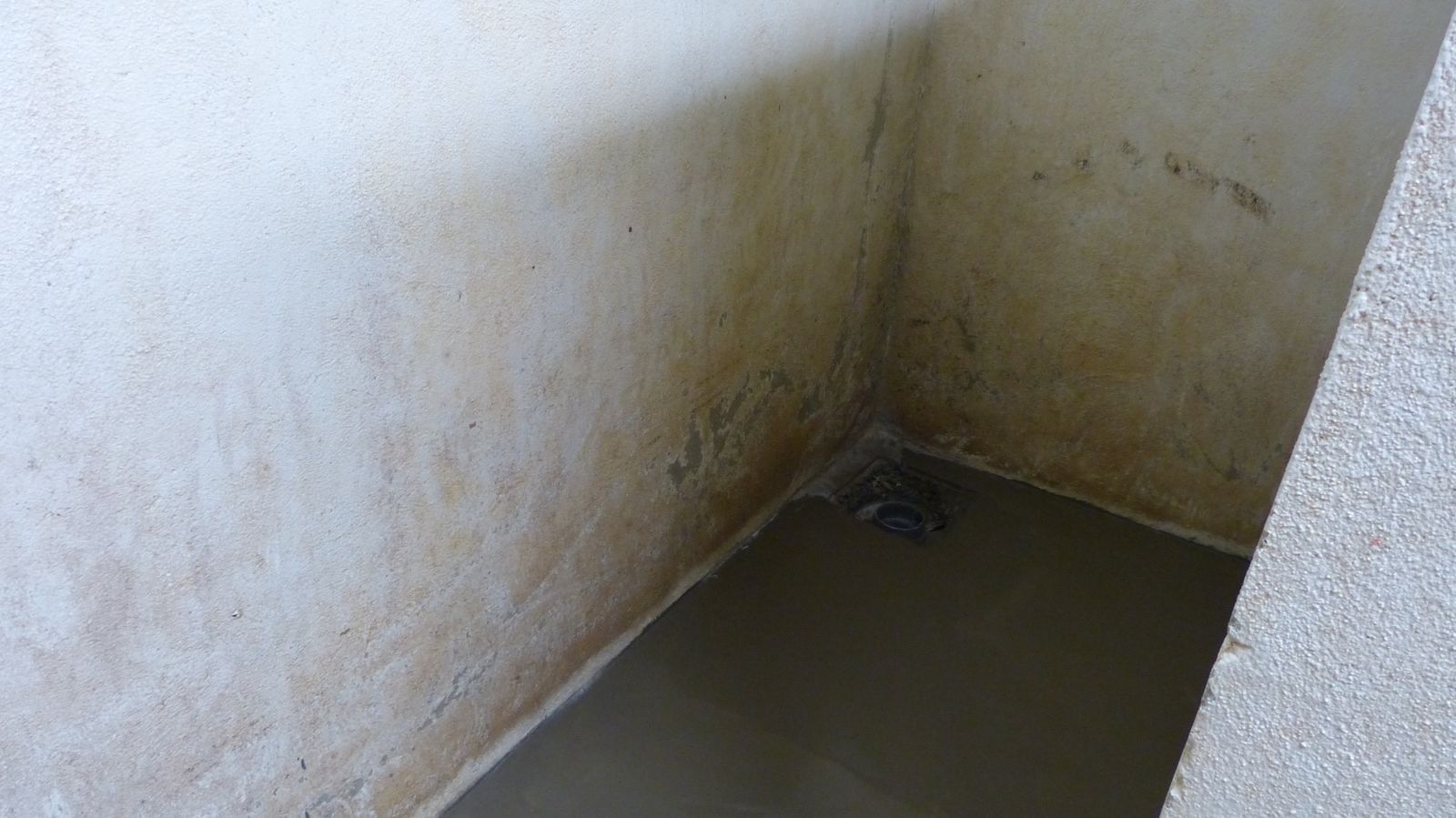

Suite à la demande des exploitants du multiple rural et devant le constat que le système d'évacuation ancien des eaux grasses du restaurant était "bouché", nous avons décidé d'effectuer une remise en état totale du système situé dans le jardin avant sa connexion avec le réseau public allant vers la station de traitement des eaux usées.

Le chantier qui a duré 2 jours a été effectué durant les dernières vacances scolaires pendant la fermeture du restaurant.

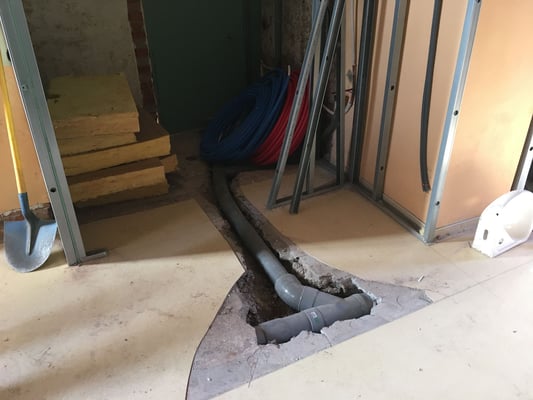

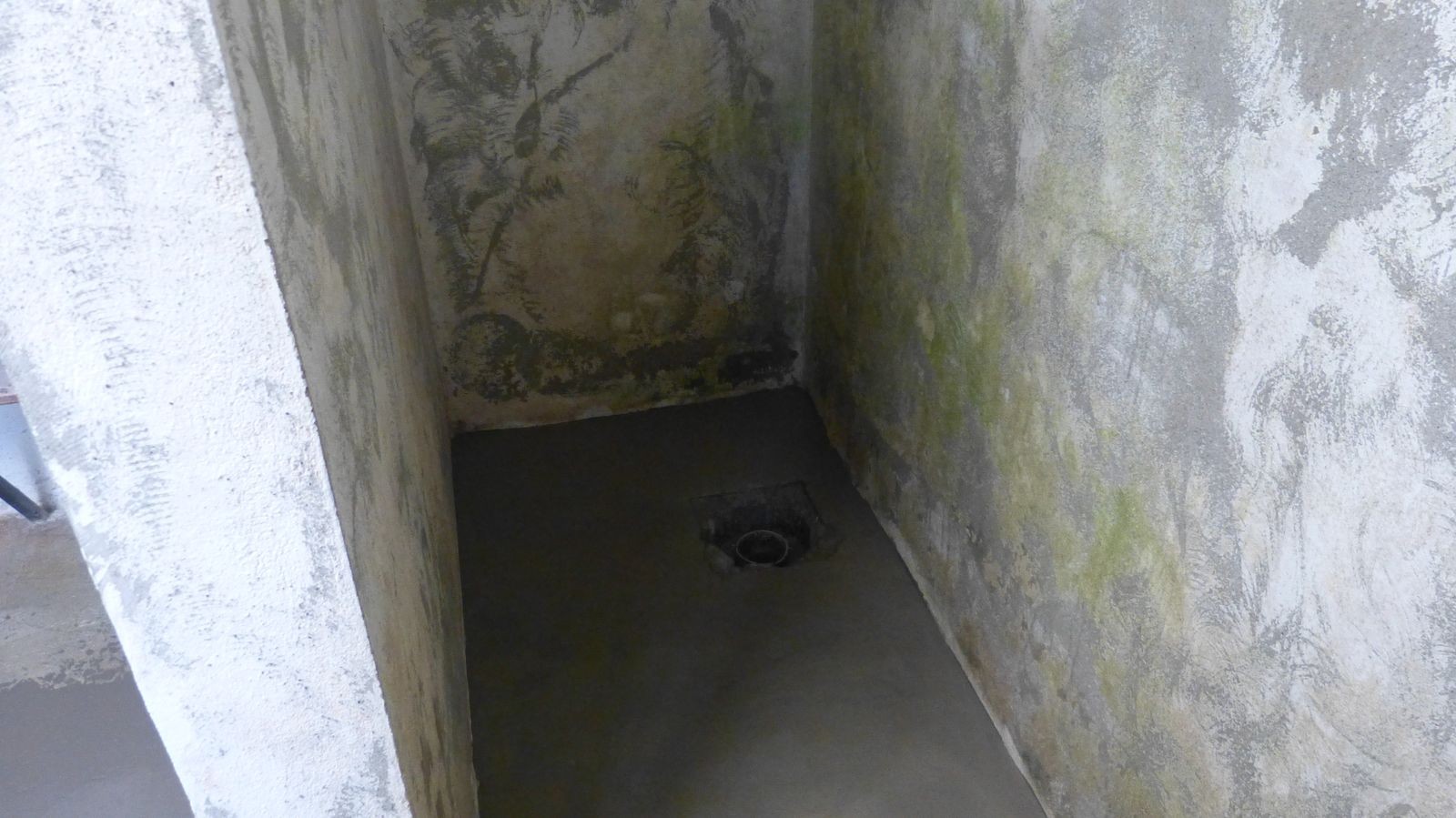

Les travaux ont consisté à déposer l'ancien système, à poser un nouvel bac à graisse, à refaire le regard de jonction et à reprendre les évacuations existantes.

C'est l'entreprise Christophe BARRE avec notre employé Thierry qui ont assuré le chantier.

La communauté de communes a été consultée pour avis et assurera le suivi du dispositif avec les gérants à qui l'entretien incombe.

Réfection logement La Poste

Depuis le 1 avril 2016, le logement situé au dessus de notre agence postale est de nouveau occupé. C'est Monsieur Pascal RAULHAC qui a signé avec notre commune un bail de location. Nous lui souhaitons la bienvenue dans notre commune.

Avant son installation, des travaux de mise aux normes de l'installation électrique ont été réalisés et notre employé municipal Thierry a réalisé des travaux de rafraichissement des murs et des plafonds (peintures, tapisseries).

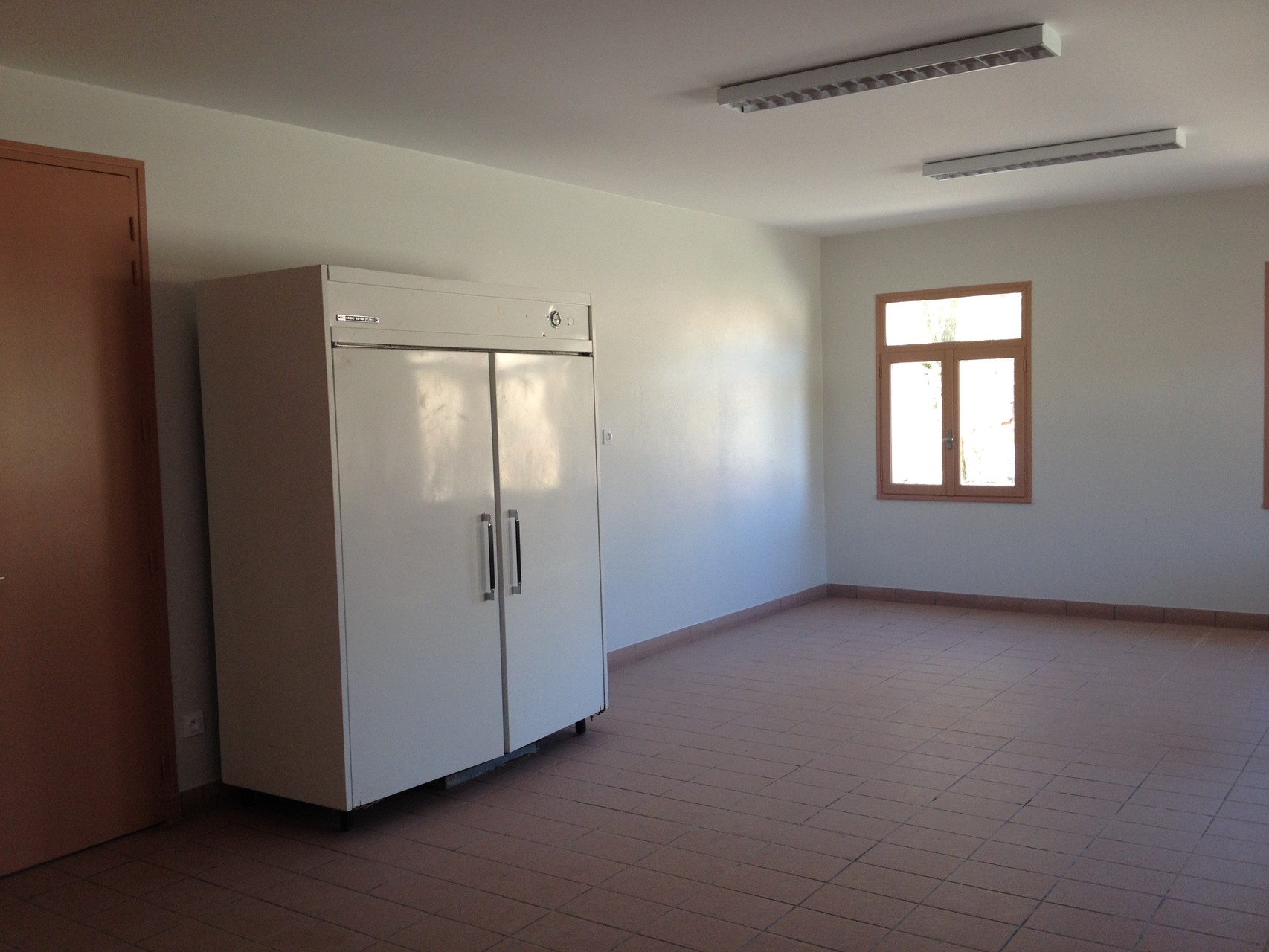

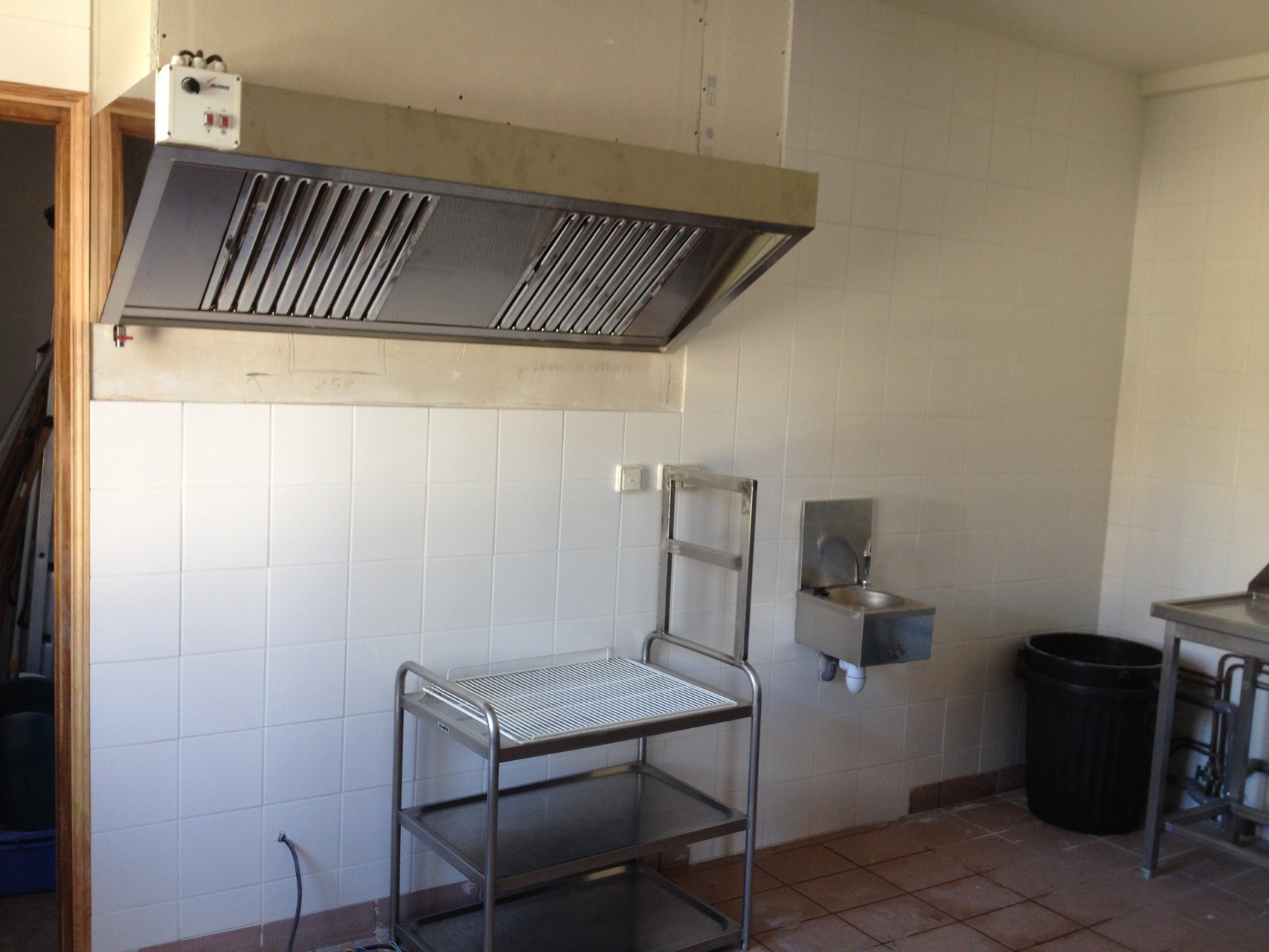

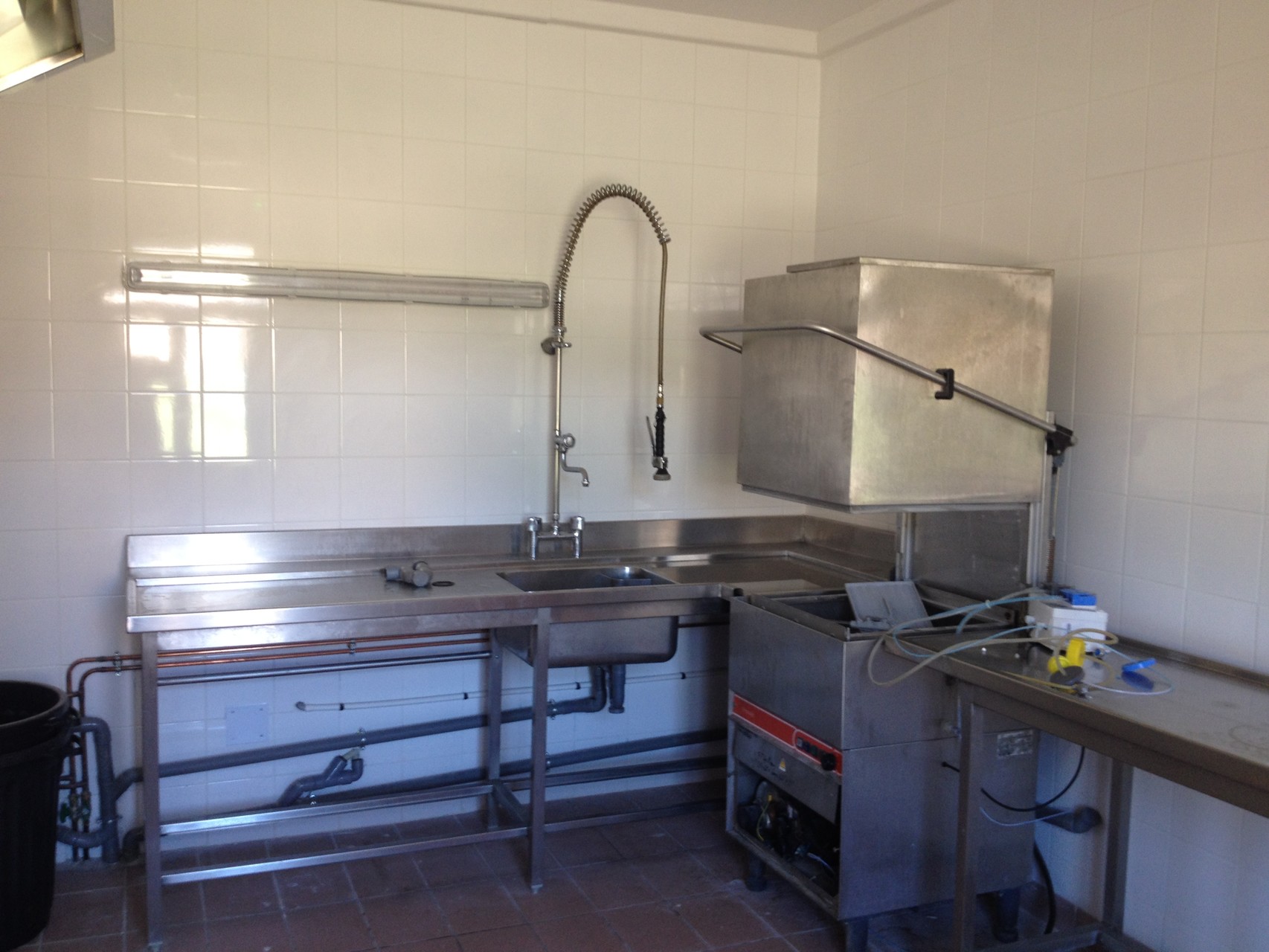

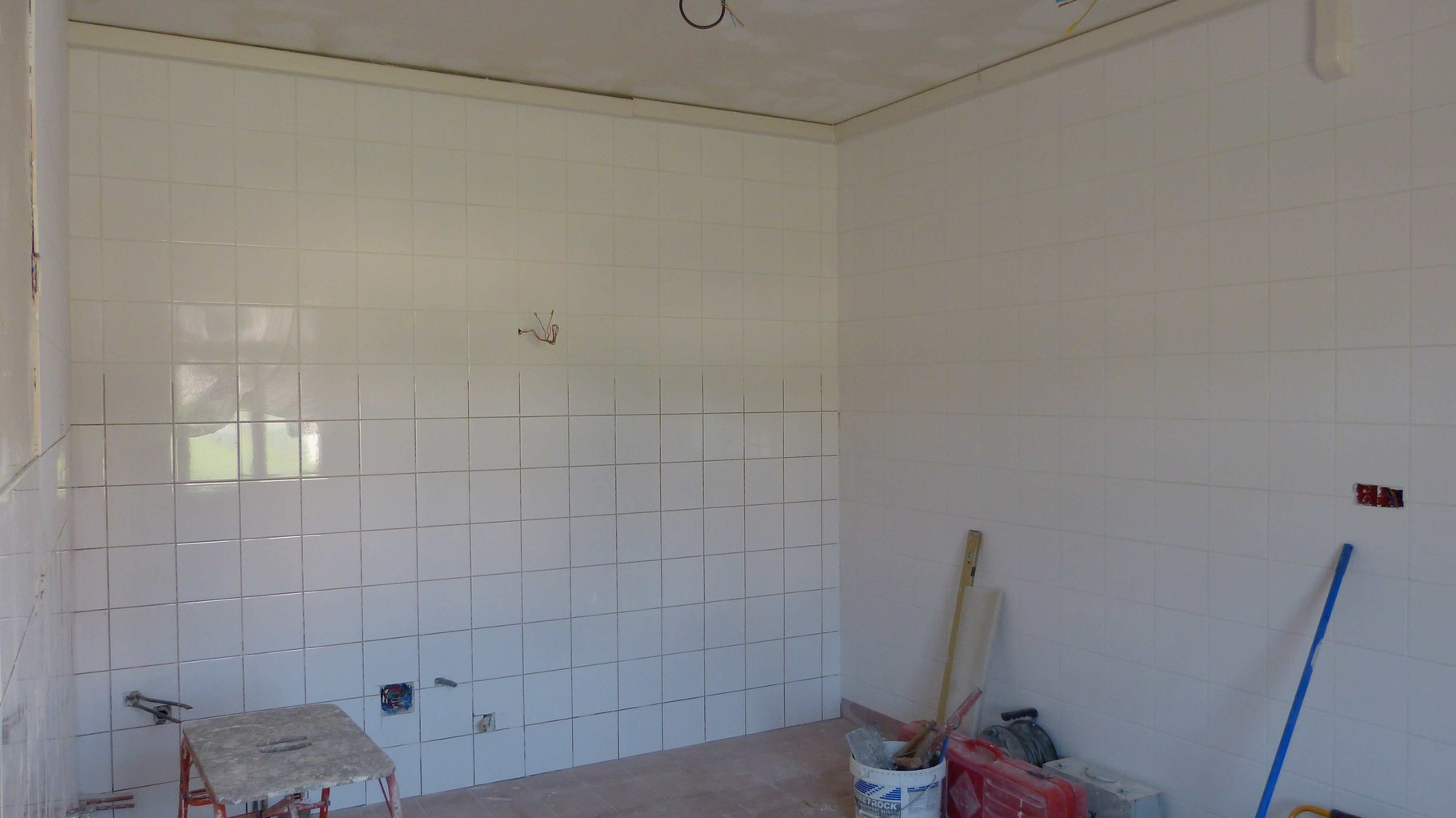

Réfection cuisine salle des fêtes

Suite à la dernière rencontre avec les associations le12 Février 2016 pour la validation des travaux de la cuisine de notre salle des fêtes, les travaux sont en cours en ce mois de mars.

Découvrez quelques photos du chantier :

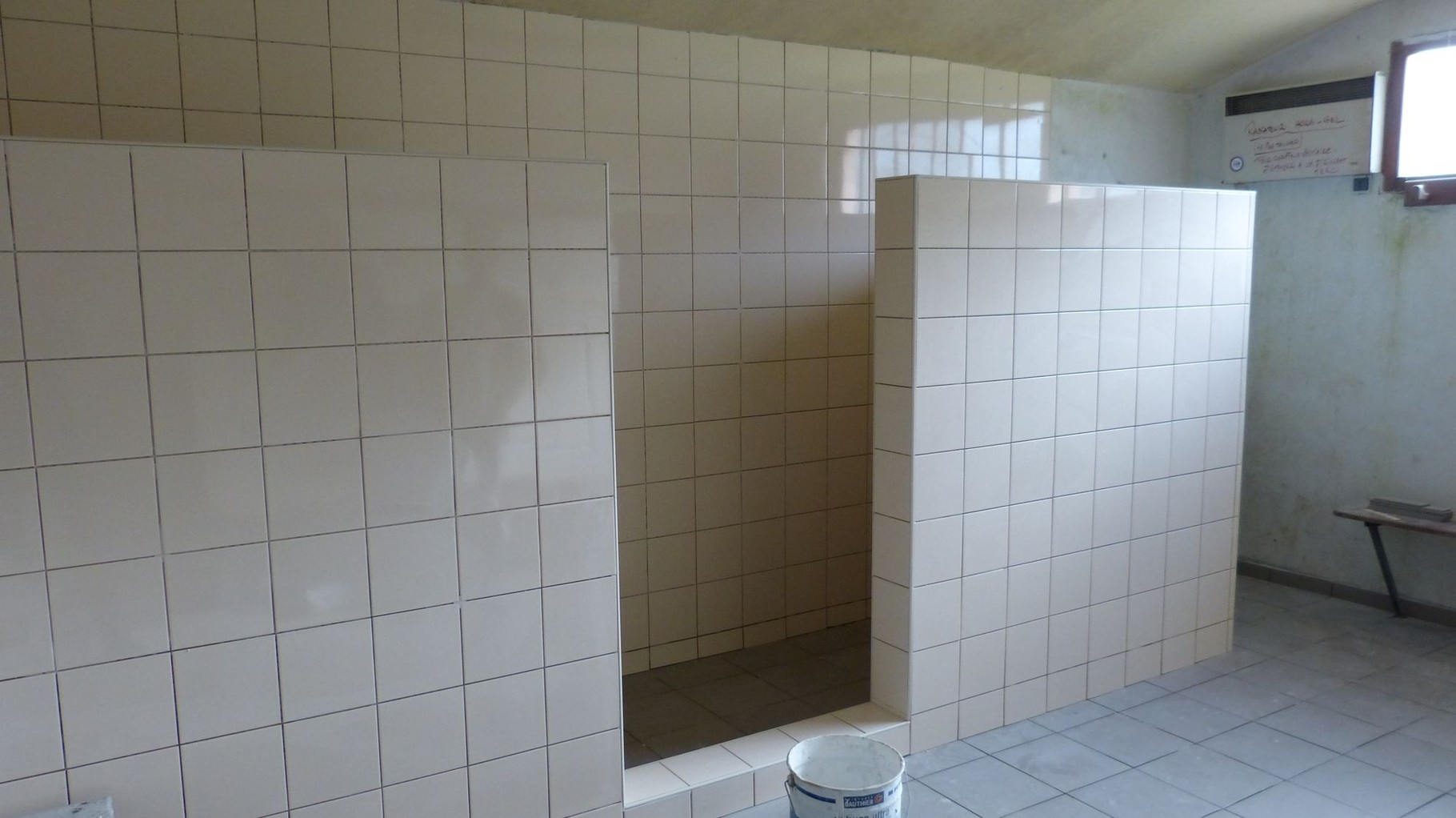

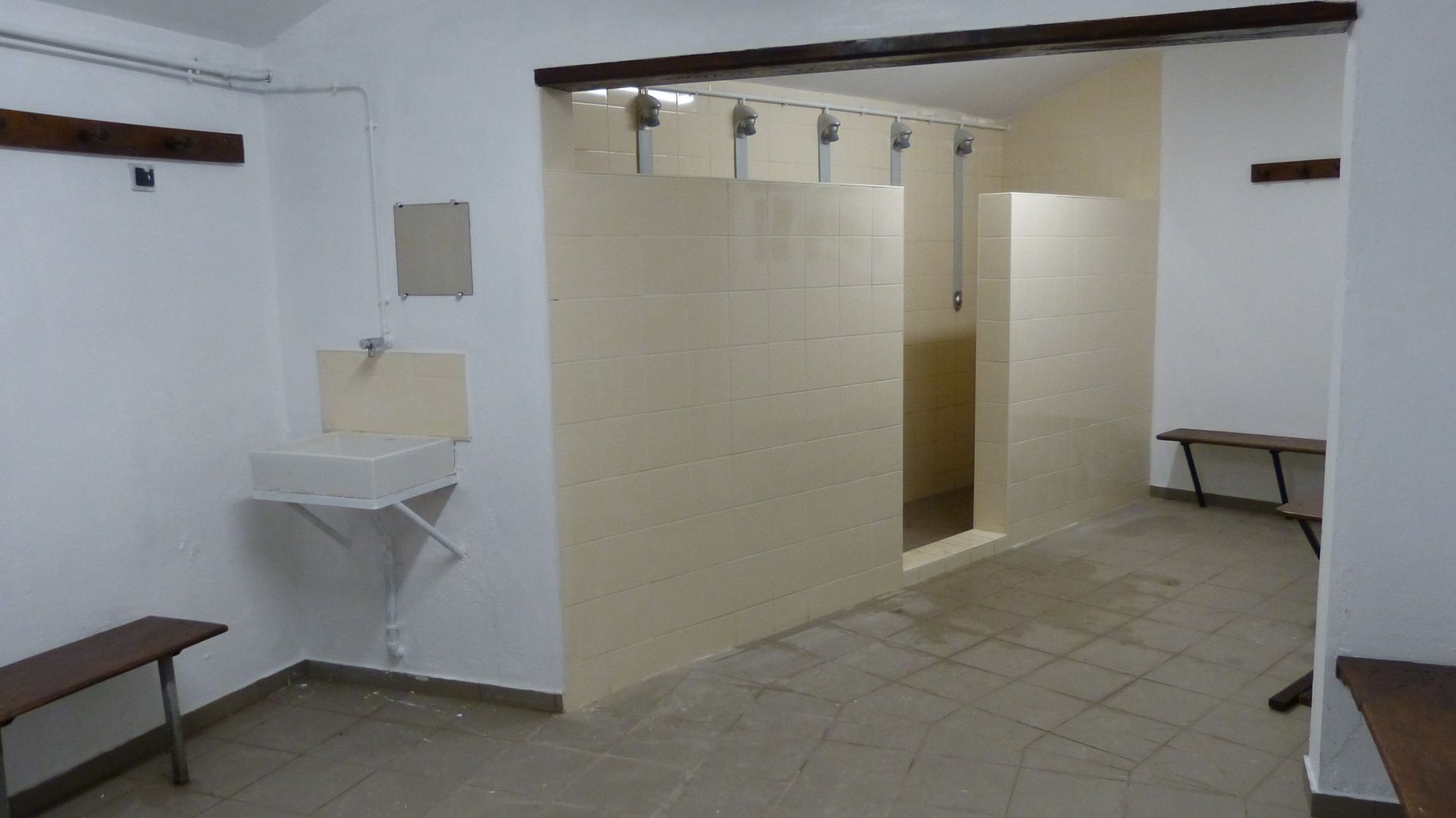

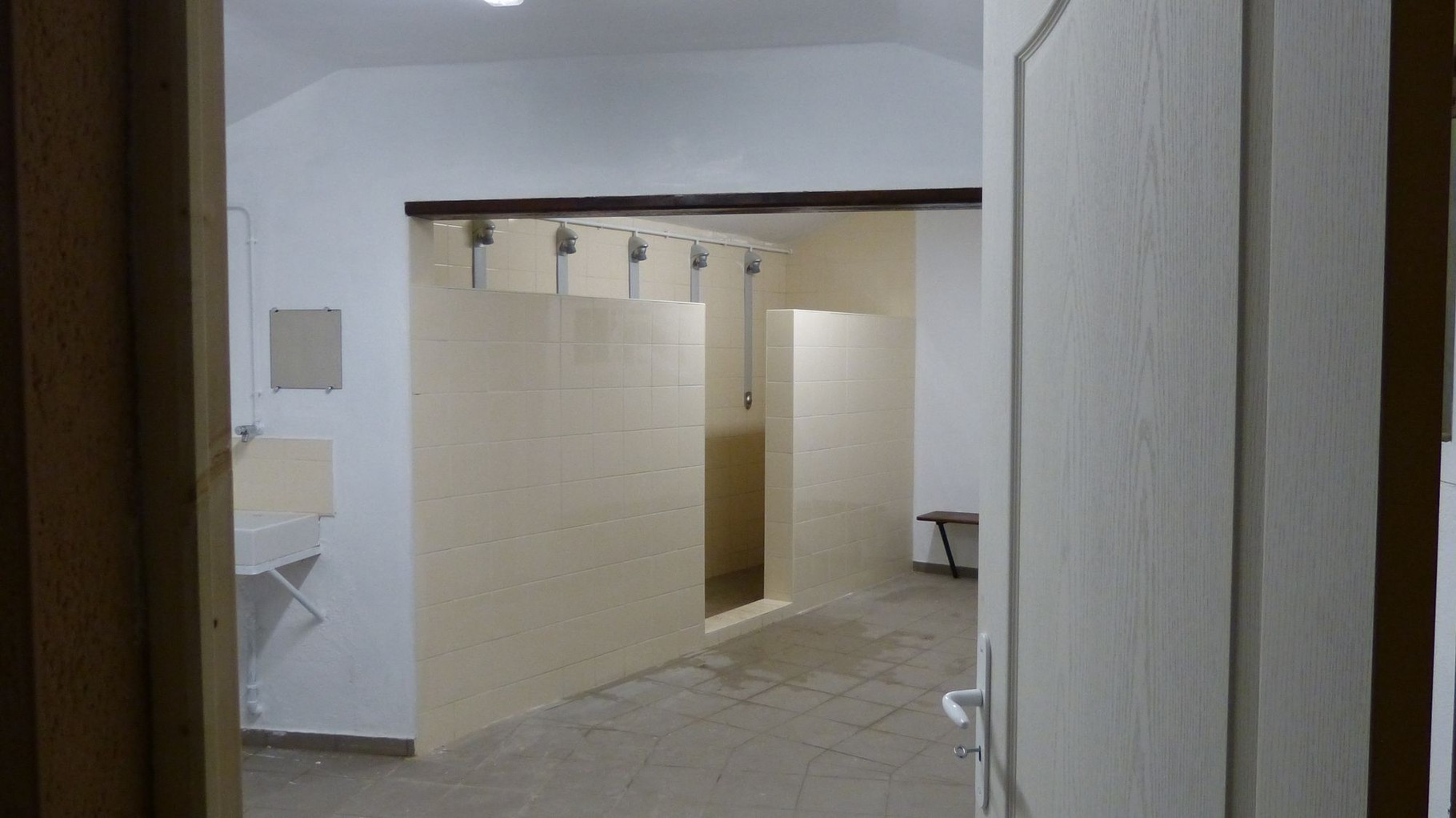

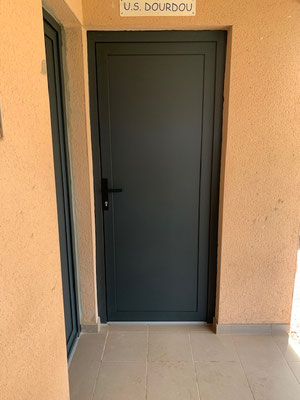

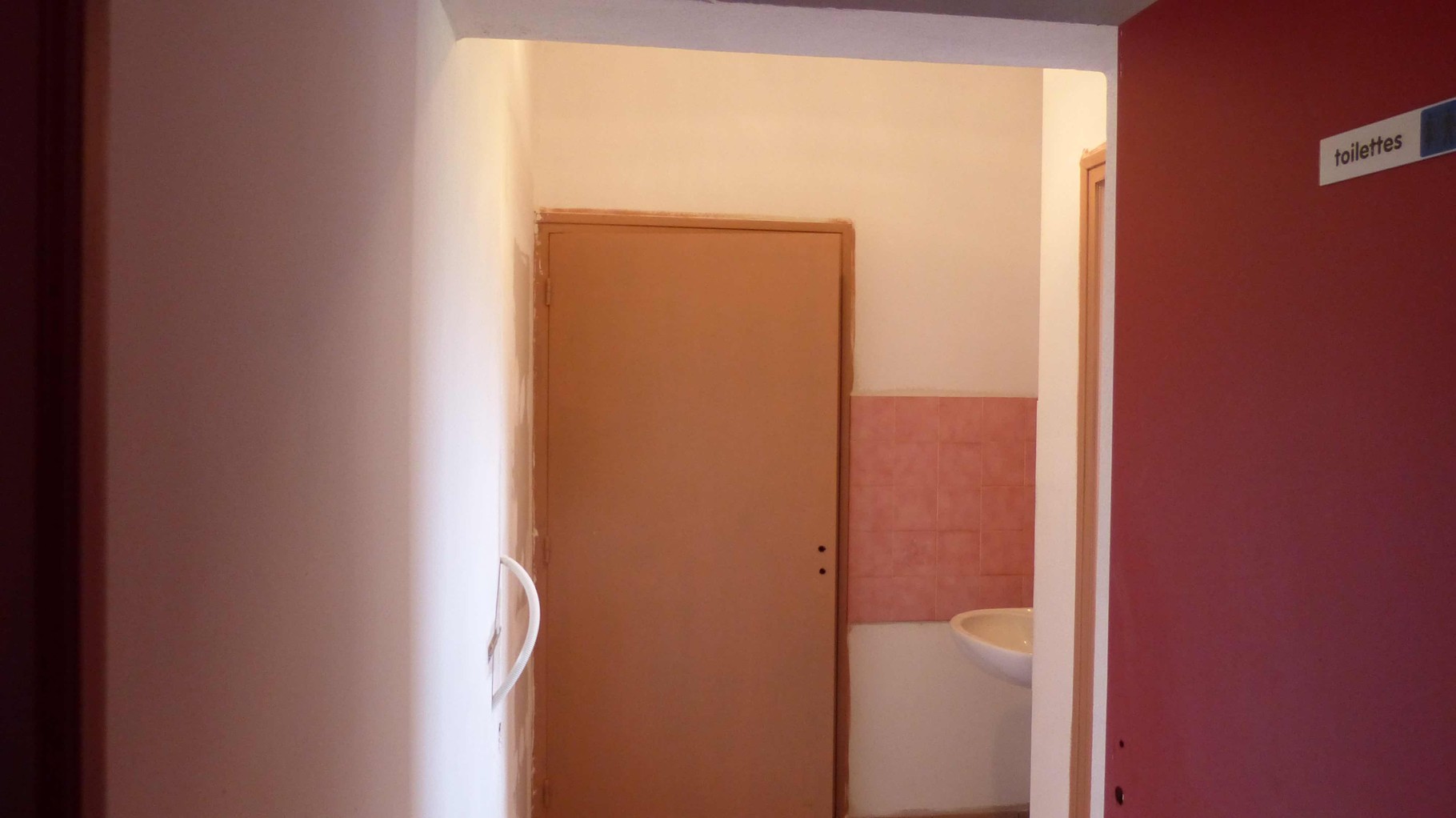

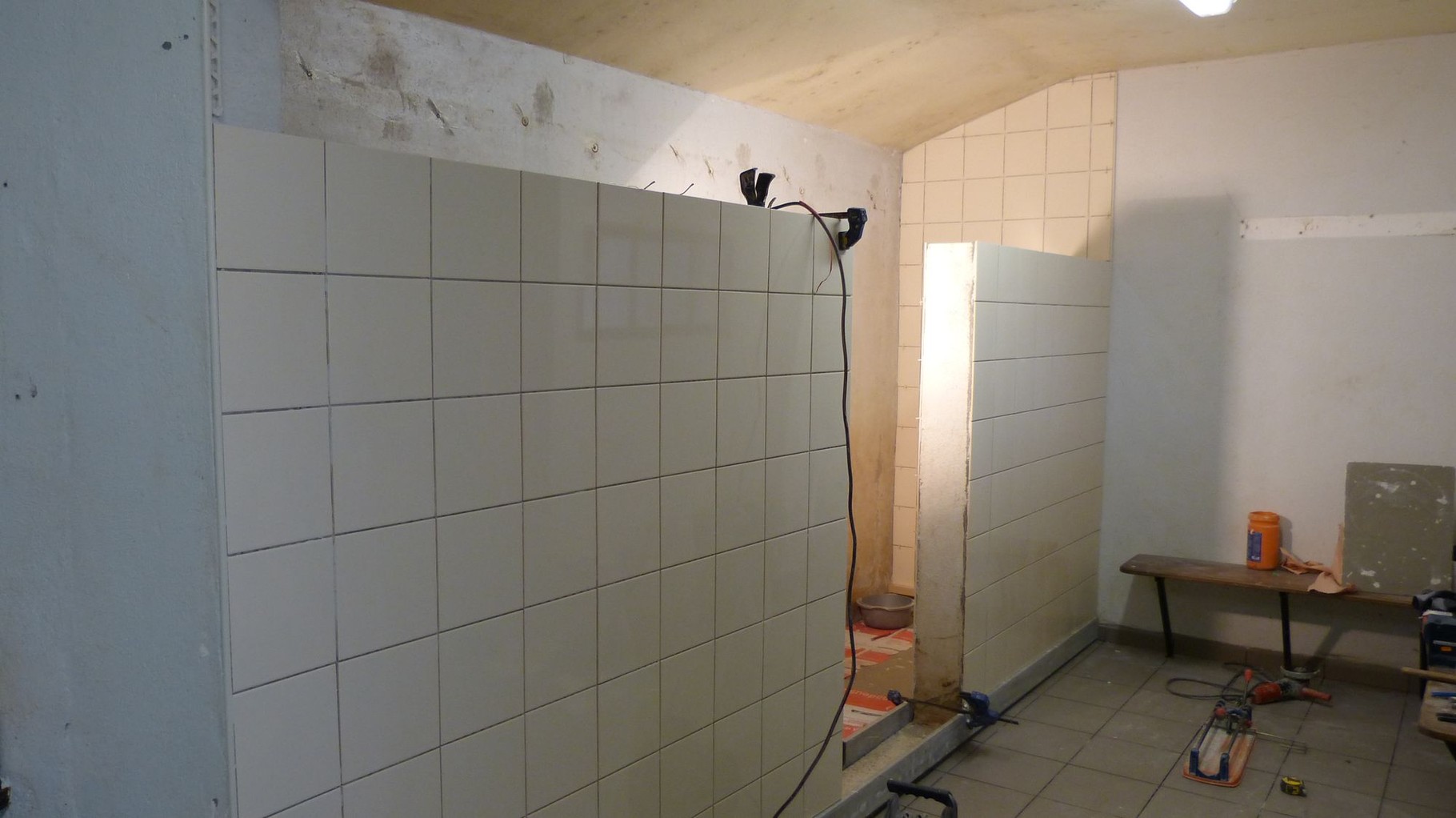

Réfection des vestiaires du stade

Les travaux ont débuté lundi 4 janvier. Ils consistent dans la partie US Dourdou, la partie visiteurs et le local arbitre à :

  • préparation des supports (sols et murs)
  • pose de carrelage au sol
  • pose de faience sur les murs

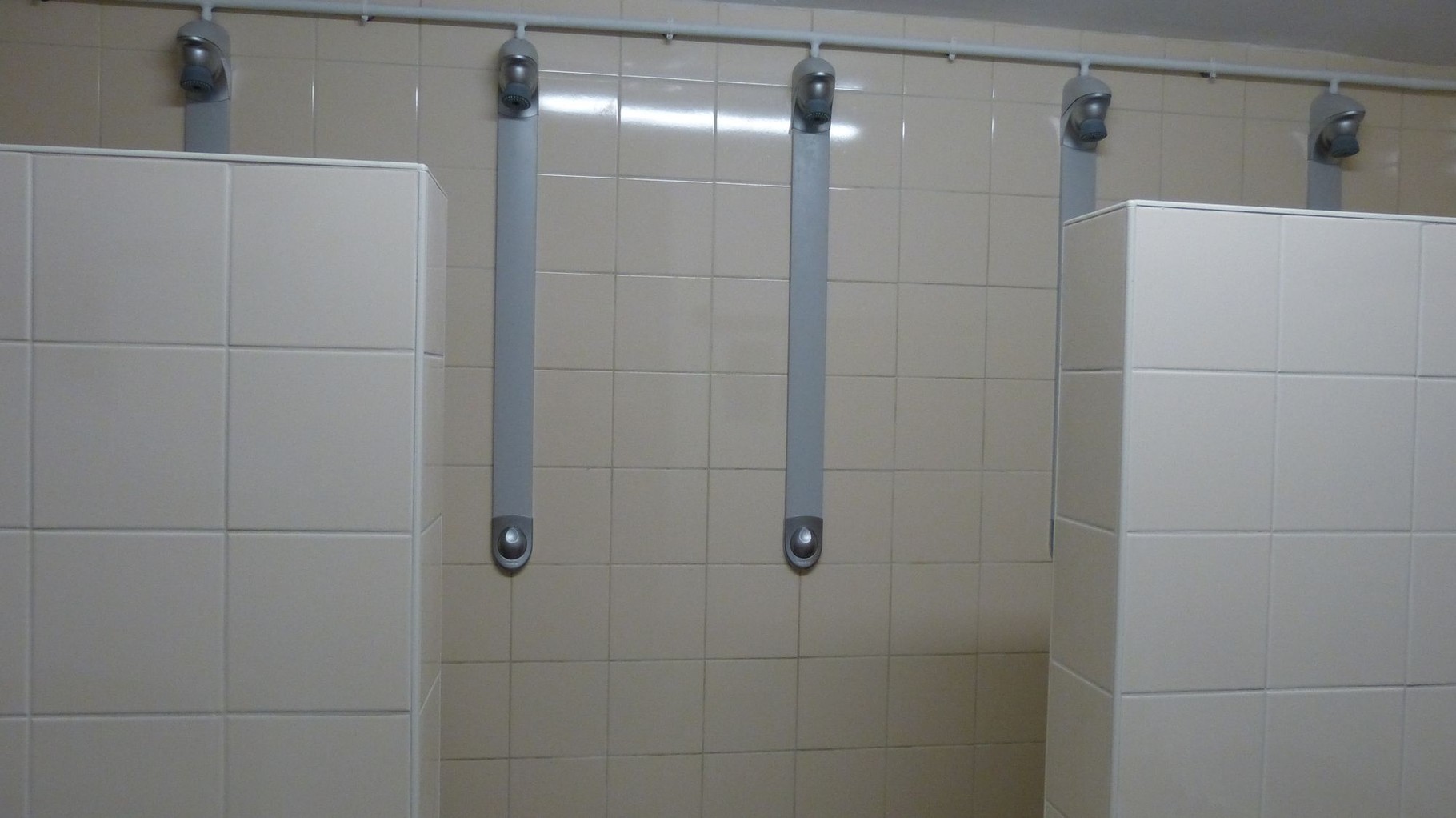

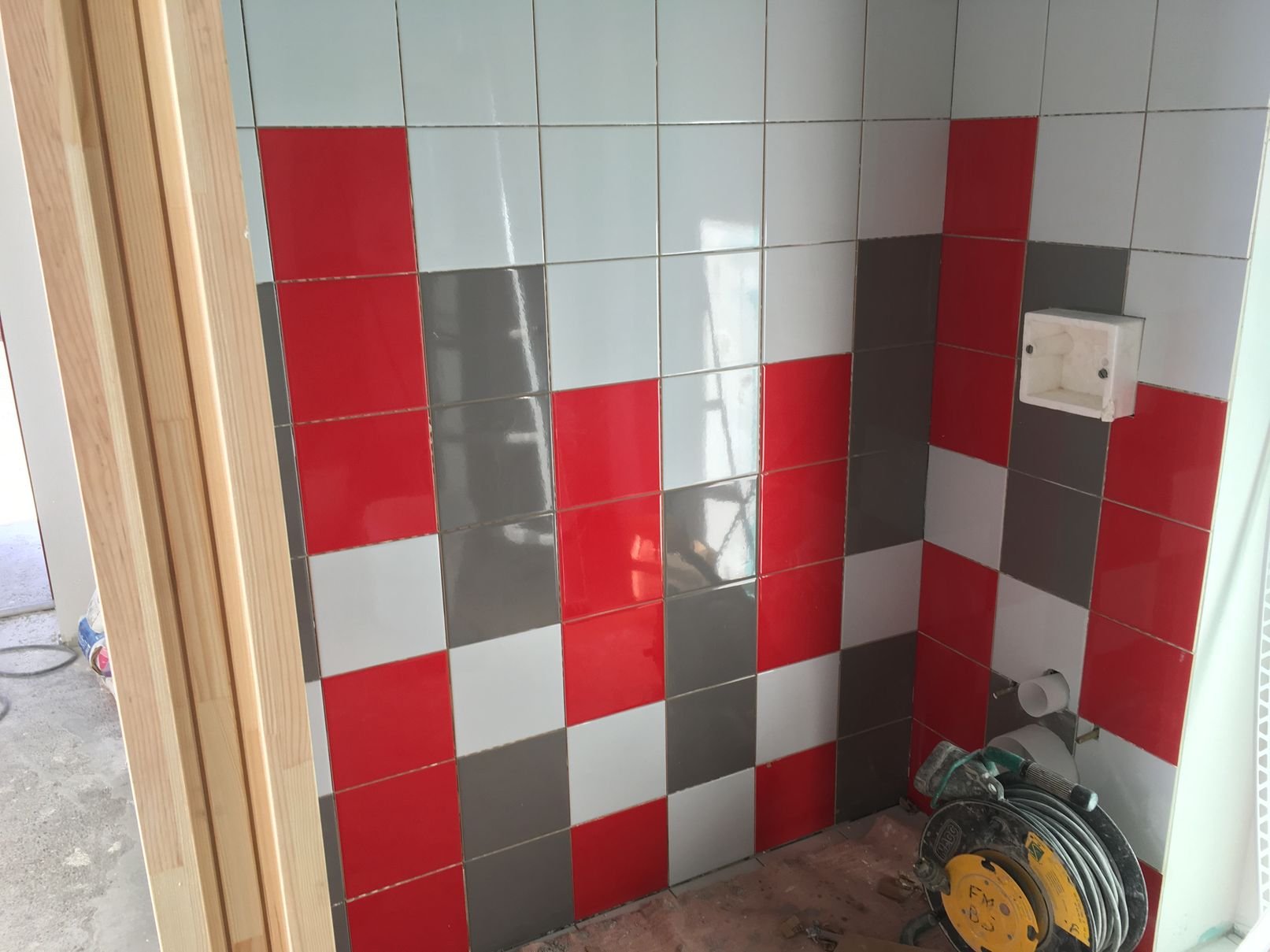

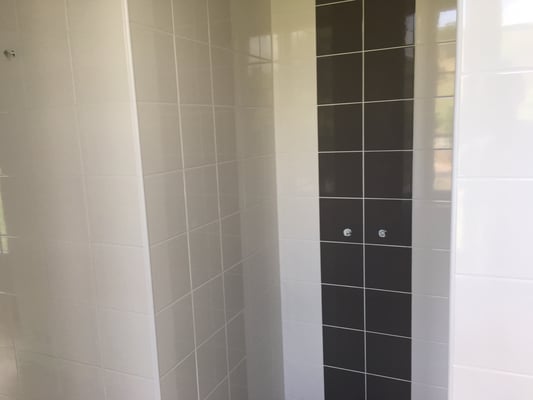

  • réfection de la plomberie (nouvelles bornes avec bouton poussoir)

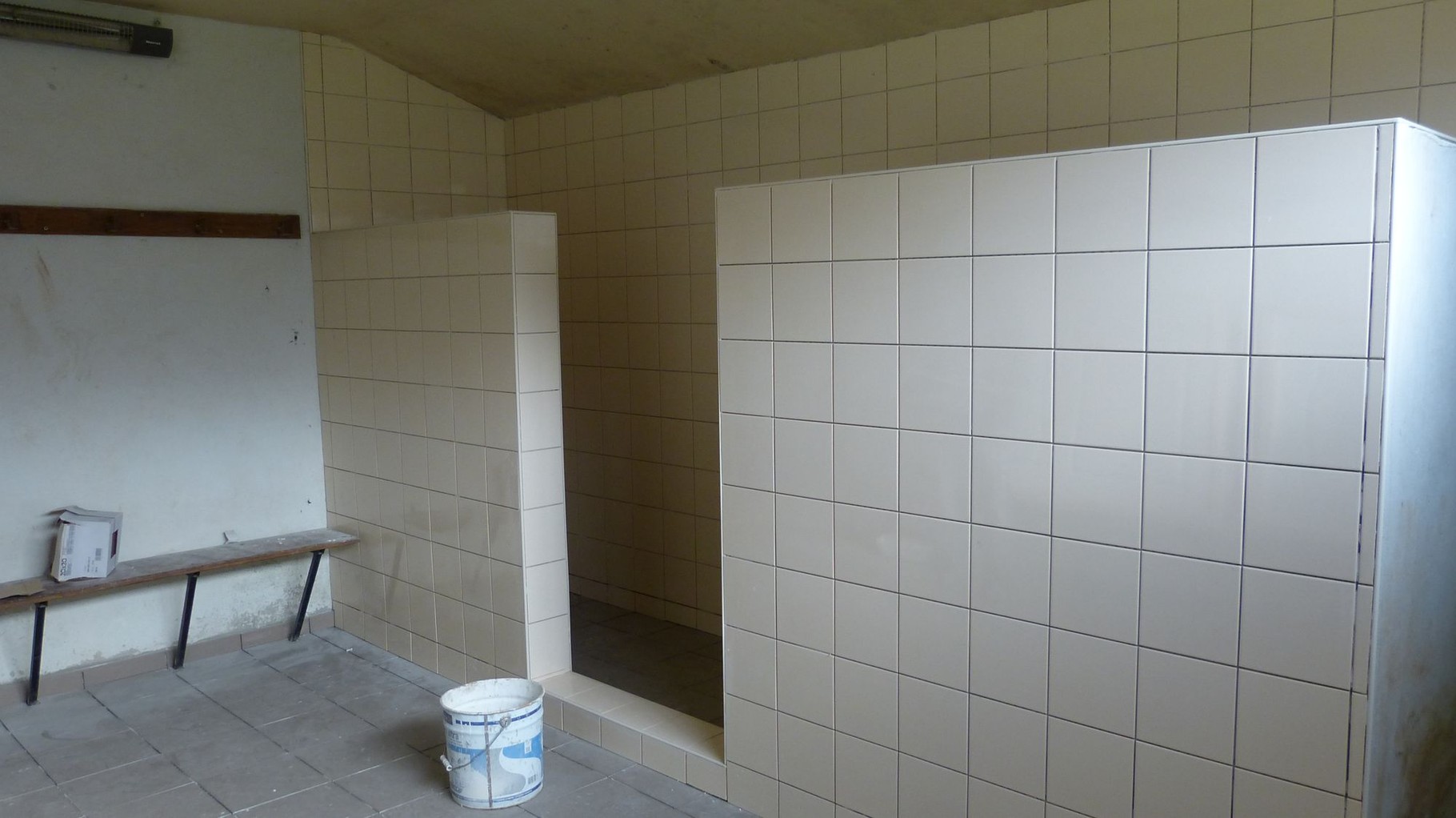

  • peinture des murs et plafond
  • changement des portes
  • réfection électrique ponctuelle

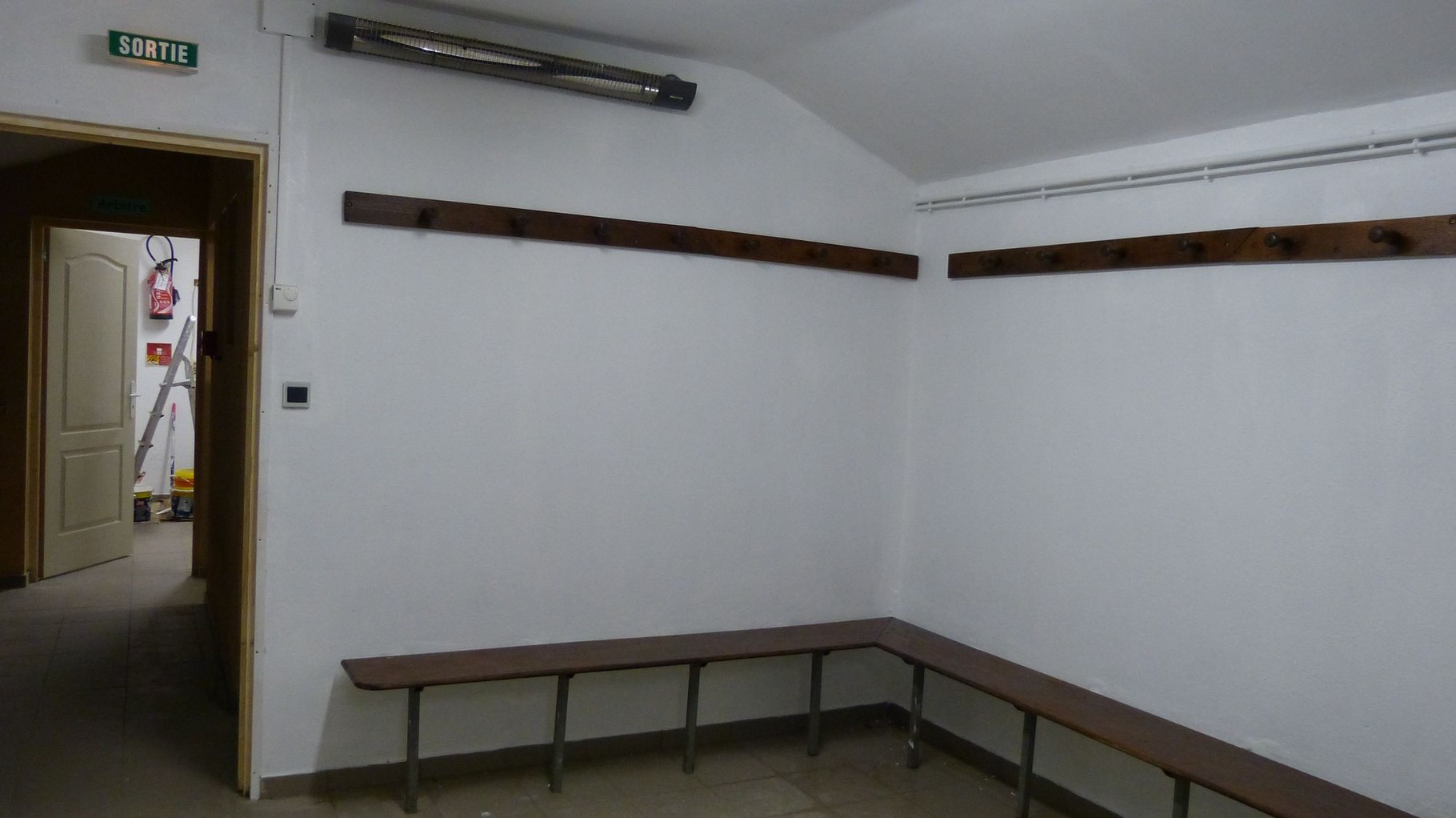

Le club participe avec la mise en oeuvre de la peinture et la pose des portes.

L'ensemble des travaux sera fini à la mi-février lors de la reprise des matchs.

Cette opération a été financée grâce au soutien de l'Etat (DETR), de la région Midi-Pyrénées (FRI), de la réserve parlementaire de Monsieur Yves Censi, député de l'Aveyron et de la commune de Nauviale. Elle permettra d'accueillir les joueurs dans de bonnes conditions et participera à l'économie d'énergie (meilleure gestion de l'eau chaude).
